Po 10 rokoch zivota v najmoch v UK a vo FR sme sa konecne rozhodli postavit si vlastny domcek v "sirsom" predmesti Pariza. Pozemok sme hladali ca. pol roka, nebolo to jednoduche, kedze pozemkov tu je ako safranu. Zvazovali sme dlho aj tech…
Po 10 rokoch zivota v najmoch v UK a vo FR sme sa konecne rozhodli postavit si vlastny domcek v "sirsom" predmesti Pariza. Pozemok sme hladali ca. pol roka, nebolo to jednoduche, kedze pozemkov tu je ako safranu. Zvazovali sme dlho aj technologiu vystavby, no nakoniec to vyhral dreveny dom z masivu. Ide o dom z finskej produkcie Finn-Bois, polarna borovica. Sendvicova stena: hranaty lamelovy tram plus fukana celulozna izolacia.
Pozemok ma ca. 700m2, dom ca. 140m2 (prizemie + 1 poschodie) + terasa/pergola.
27/09 - Dnes nam prislo stavebne povolenie, bez akychkolvek restrikcii. Skvela sprava. Teraz treba cakat este 3 mesiace a mozeme zacat stavat!

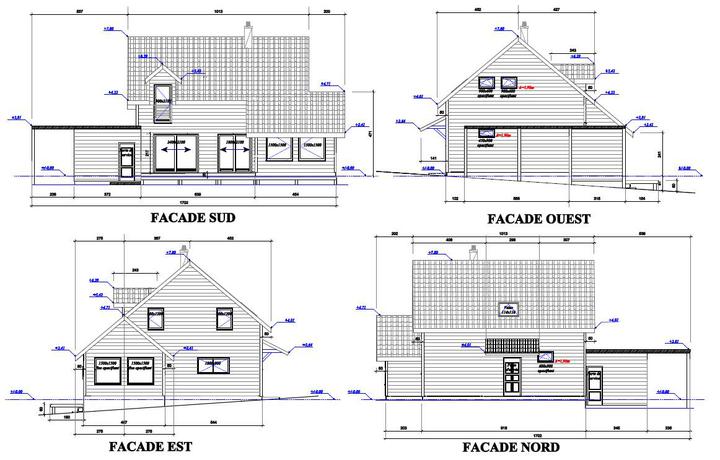

13/11 - Vnutorne plany su uz ako tak vo finalnej podobe. Zaciname pomaly ale isto planovat prve etapy vystavby, pripravu terenu, prieskum geo podlozia, zavedenie inzinierskych ciest, pristupovu cestu k pozemku....atd.
15/11/ - Dnes sme podpisali uver.
05/12 - Geo prieskum podlozia na potvrdenie typu zakladov a vylucenie "neprijemnych prekvapeni" pred kupou pozemku.
12/12 - Na zaklade geo prieskumu je odporucane min. hlbka zakladov 1.5m. Je mozne, ze budeme nakoniec stavat na ocelovych pilieroch (system Techno Pieux - pouzivany najma v Kanade ale uz cim dalej viac aj vo Francuzsku).

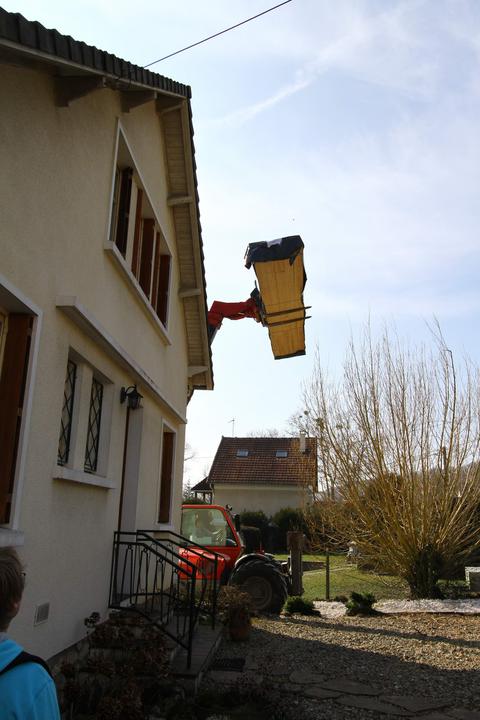

15/02 - Dnes sme oficialne kupili pozemok a objednali dom do vyroby. Ak vsetko pojde dobre, tak prvy vykop na pozemku je planovany uz buduci tyzden. Dom ma prist z Finska zaciatkom marca.

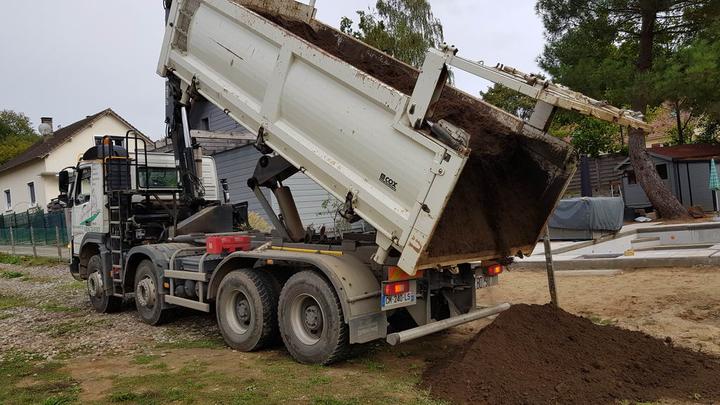

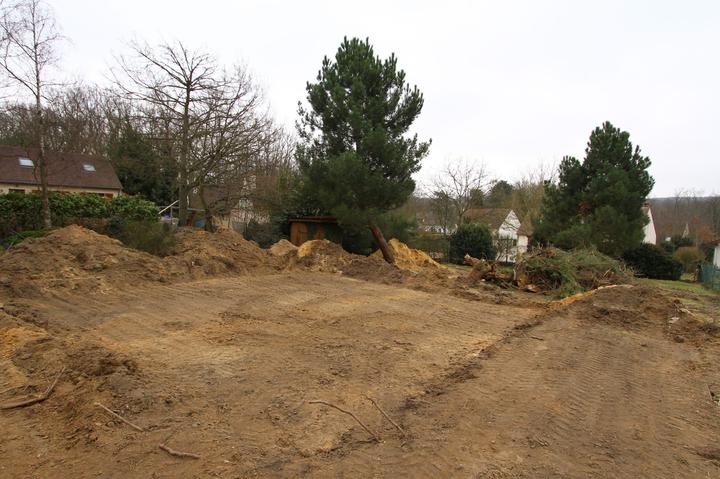

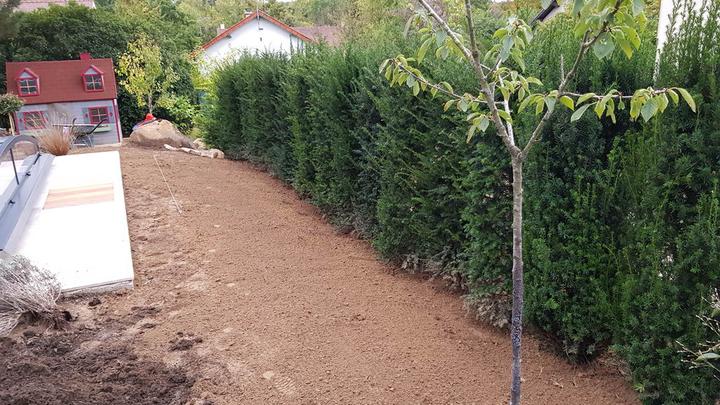

18/02 - 26/02 - Cistenie pozemku, vyrub starych a prekazajucich stromov, drvenie konarov atd.

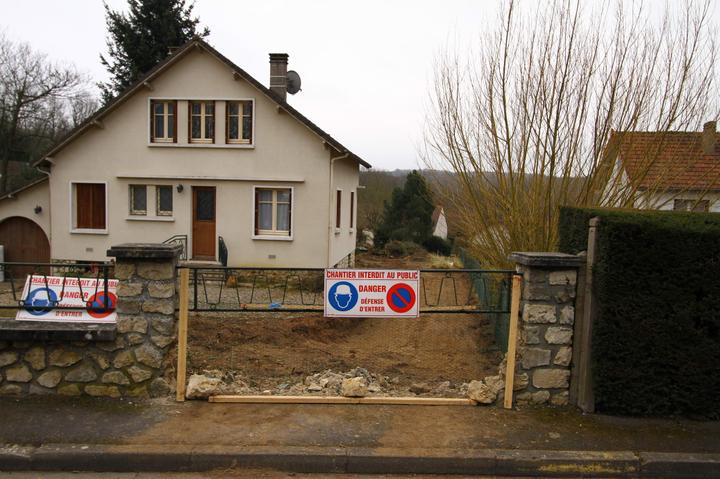

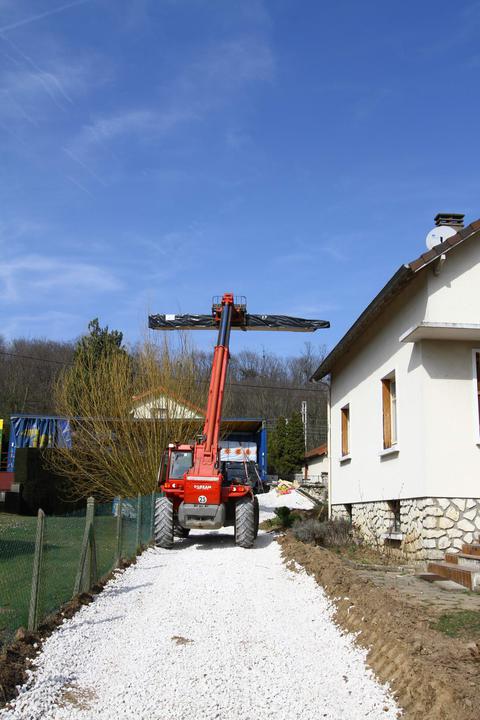

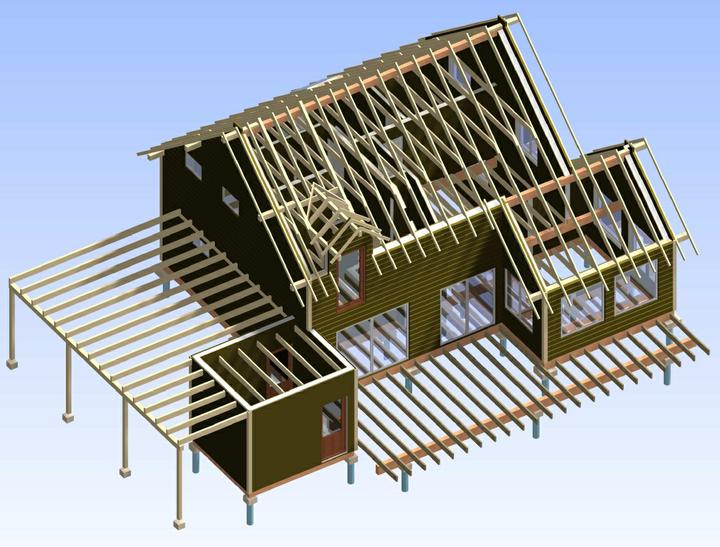

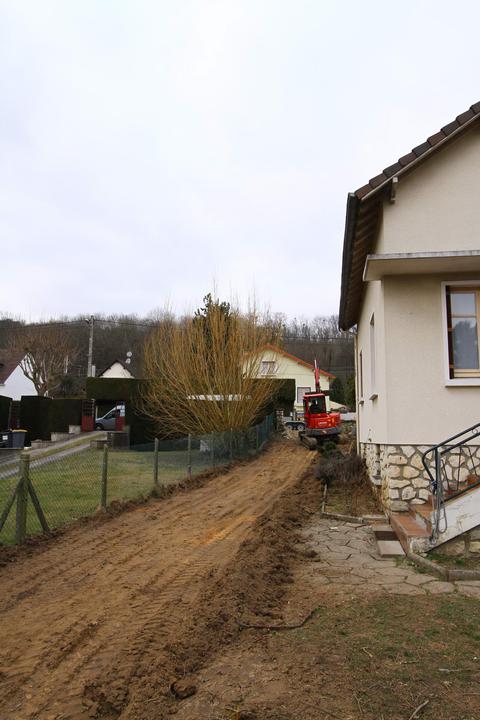

27/02 - Oficialny zaciatok stavby - Etapa 1 - pristupova cesta a inzinierske siete.

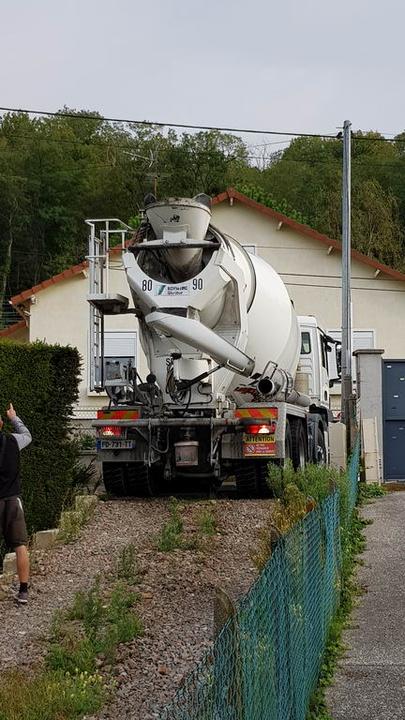

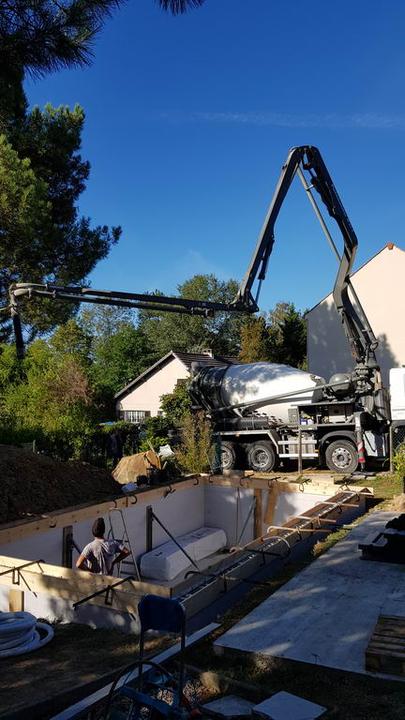

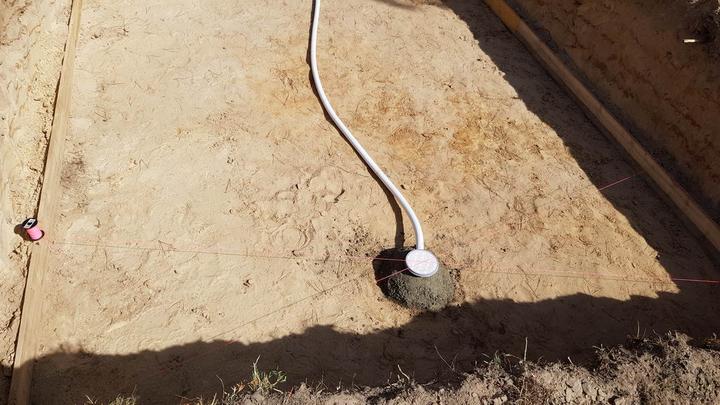

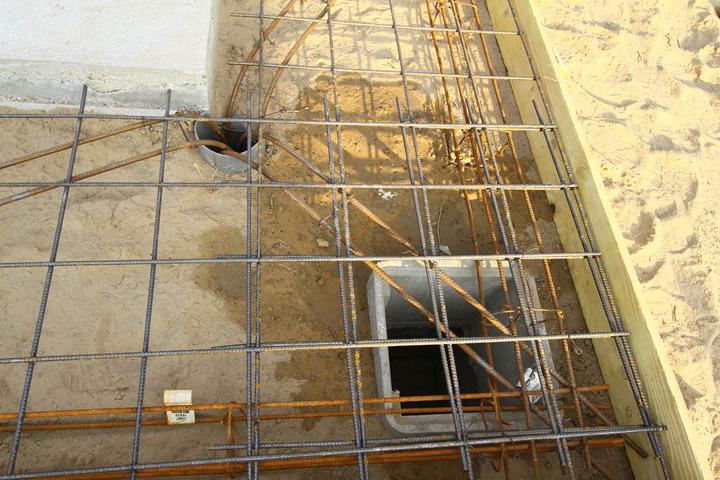

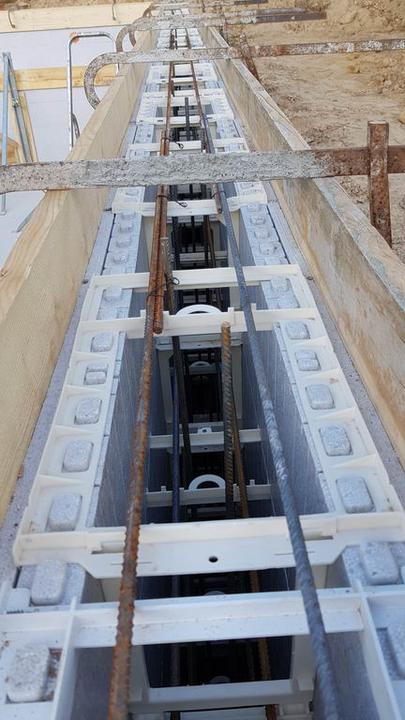

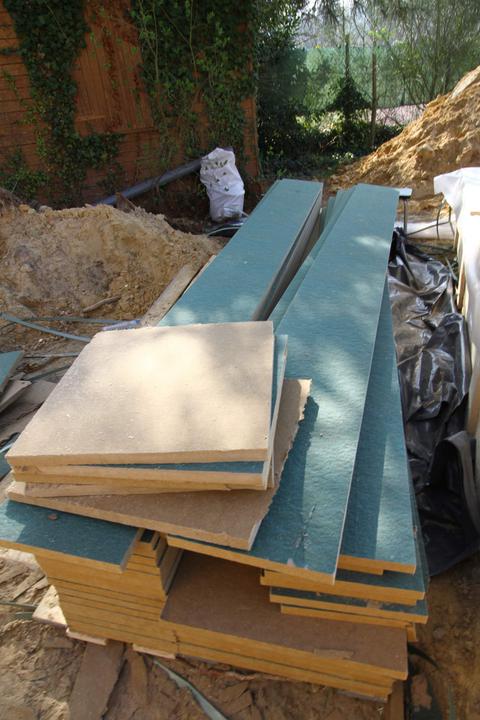

05/03 - Dnes sa zacinaju vrtat zakladove piloty - system Technopieux. Do 3 dni by to malo byt hotove.

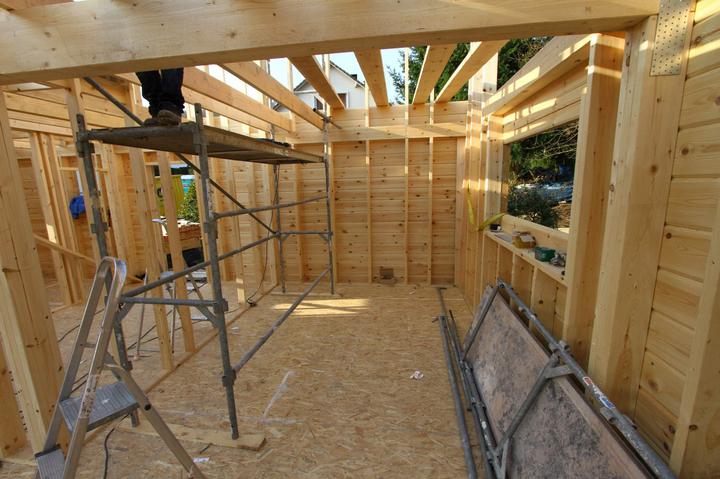

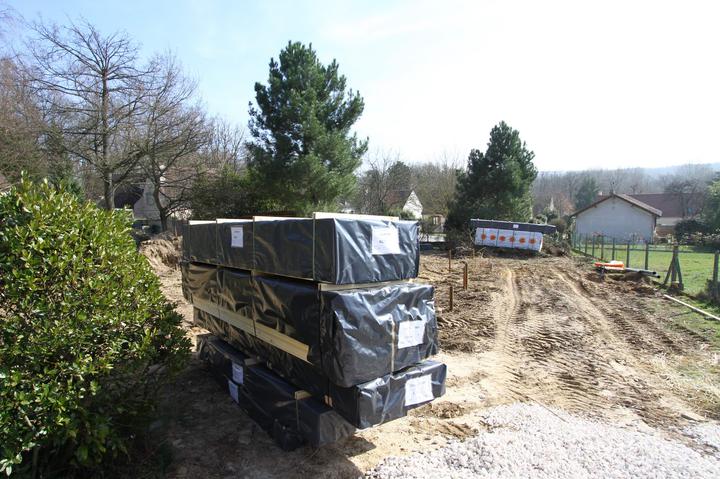

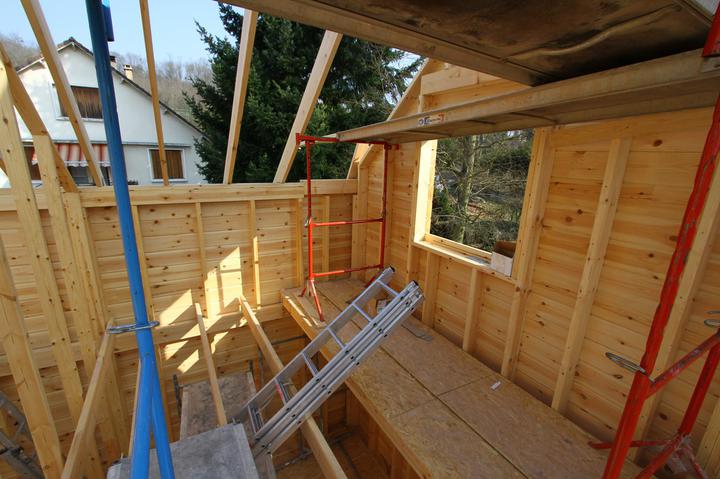

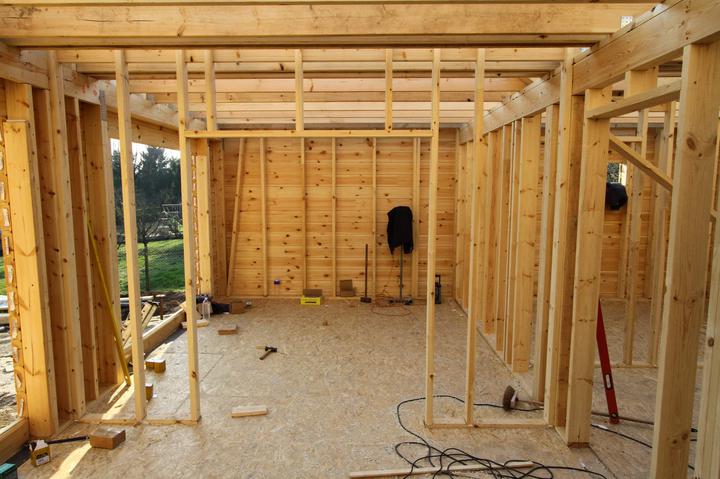

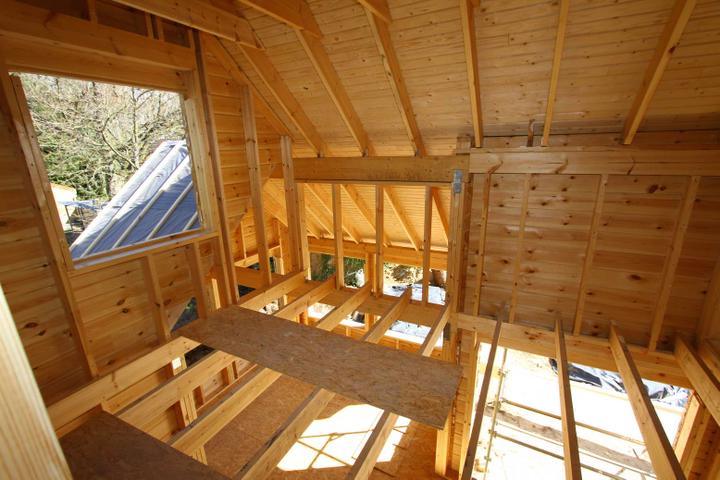

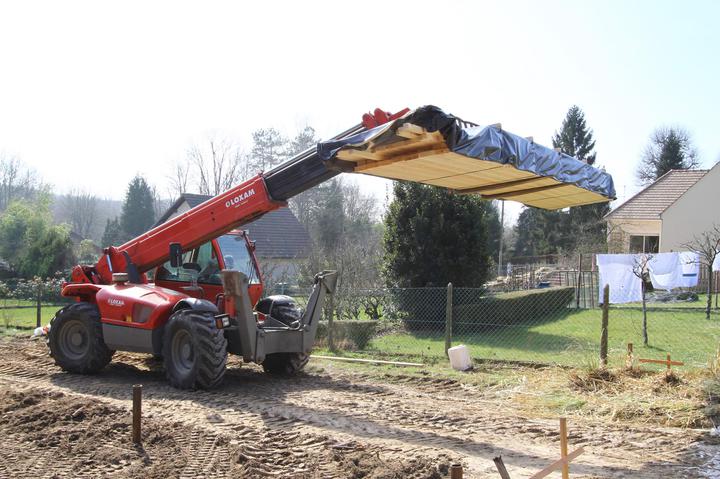

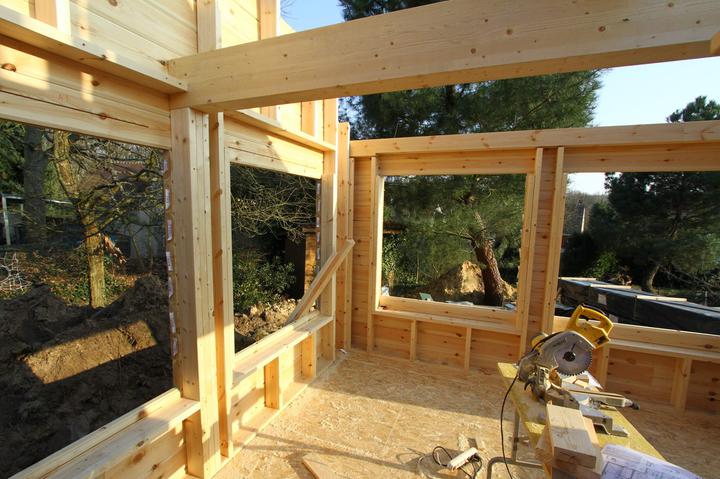

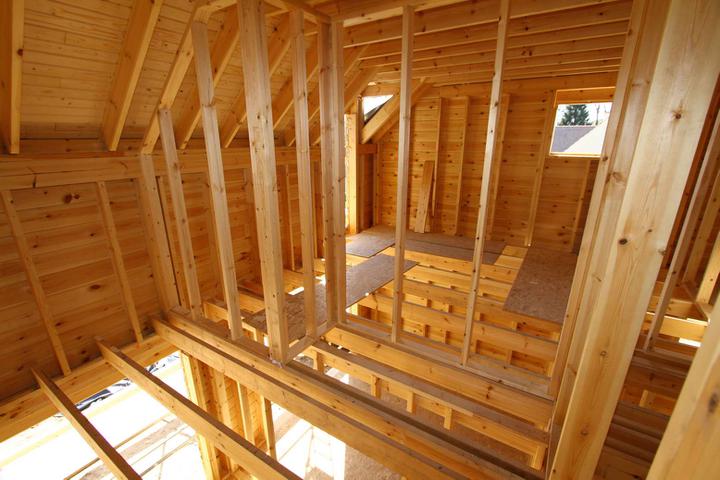

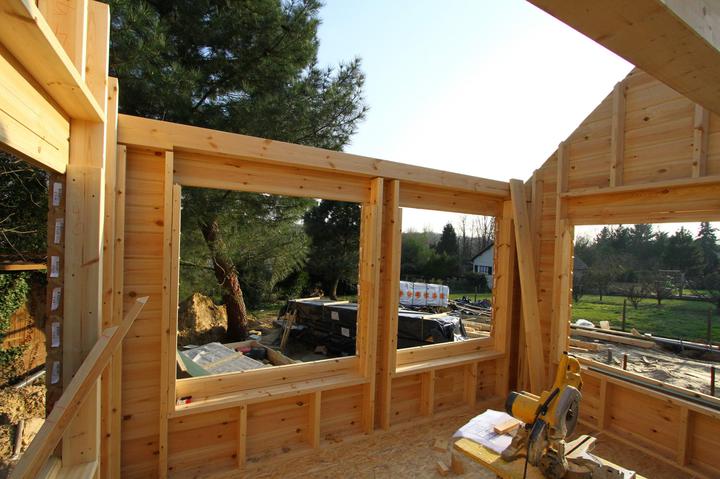

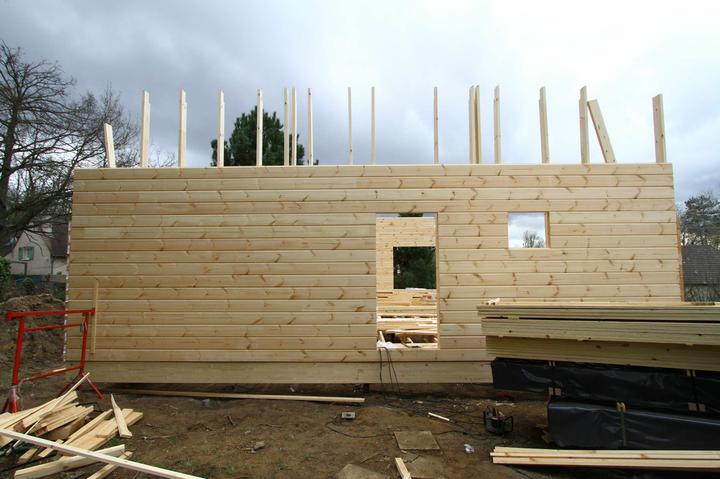

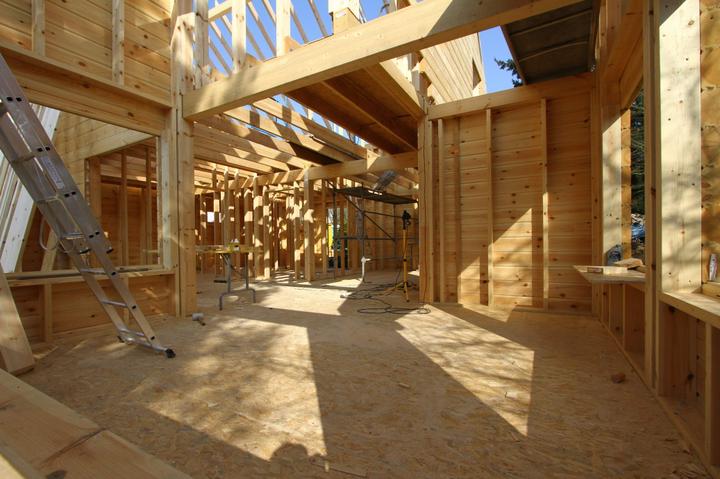

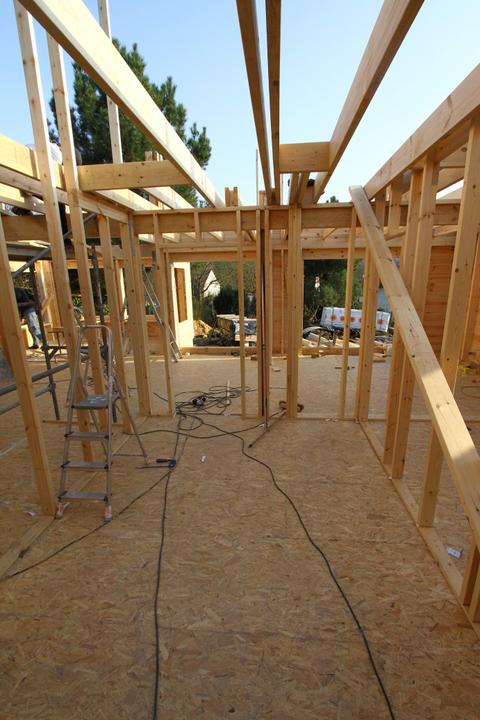

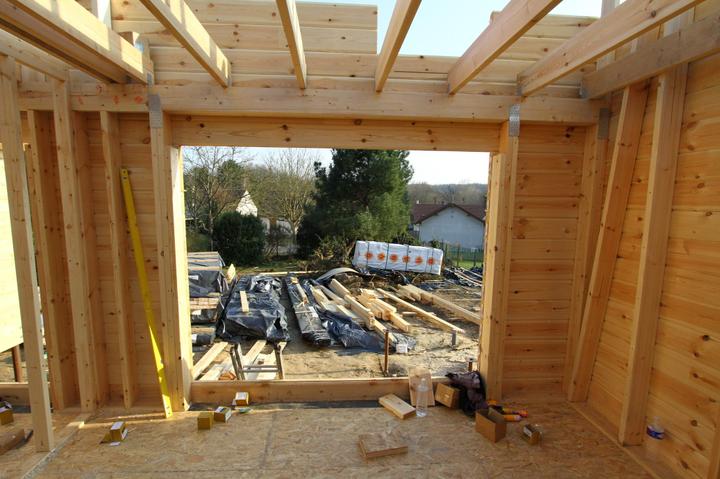

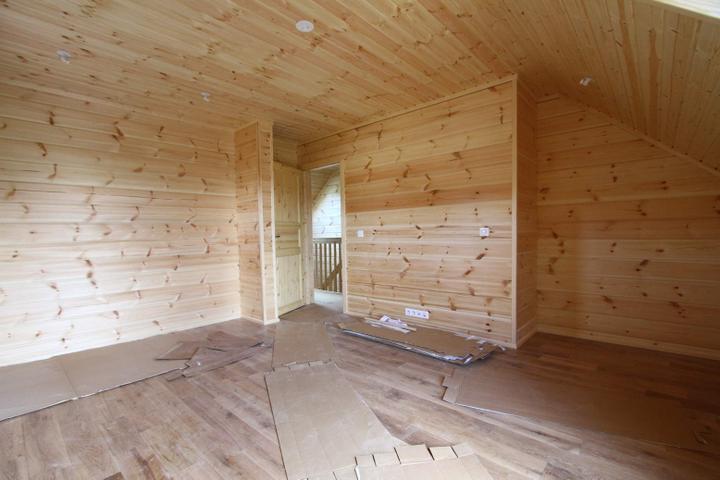

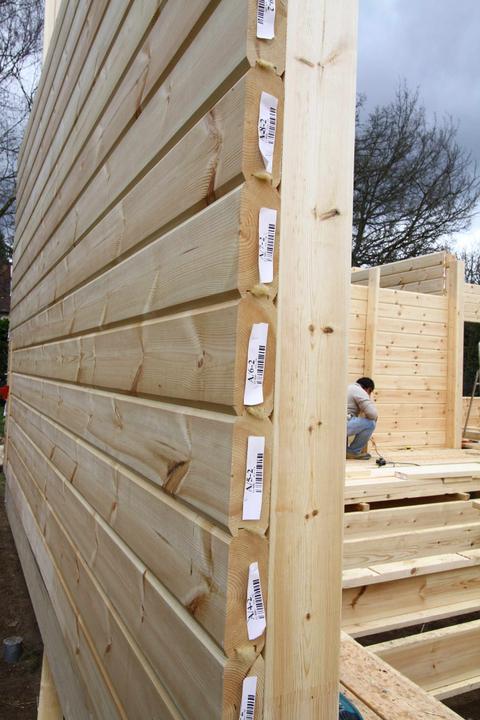

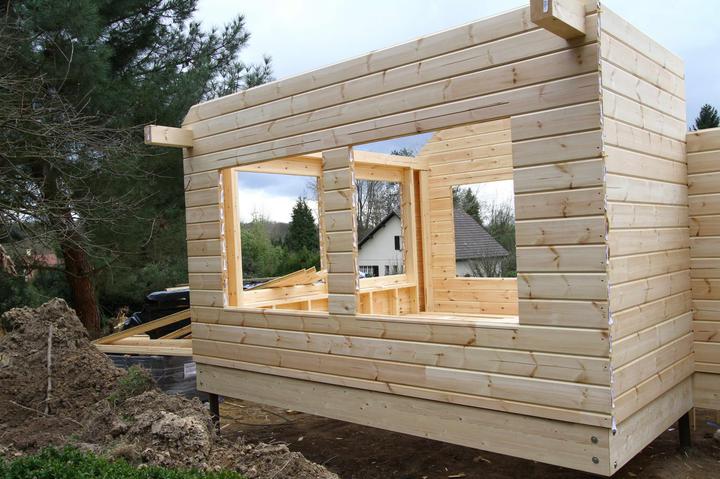

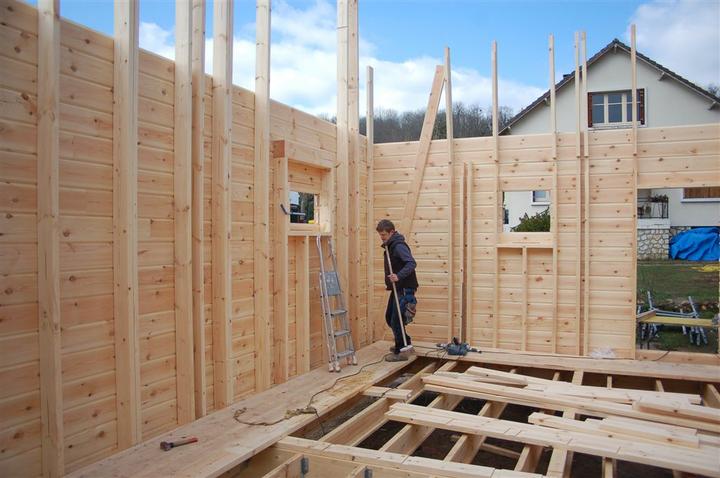

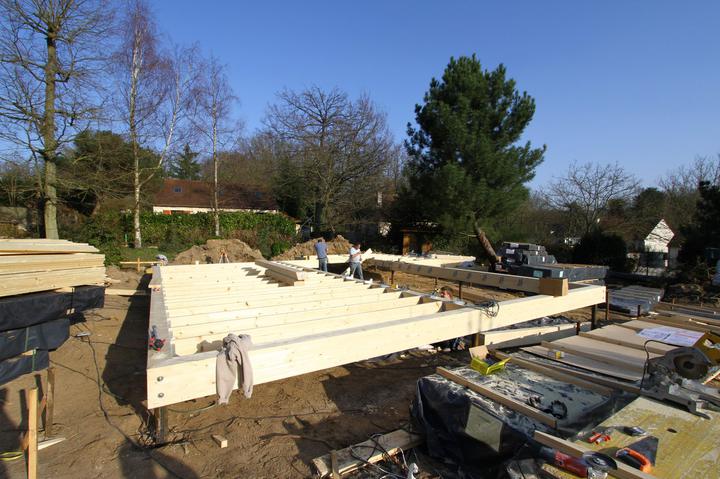

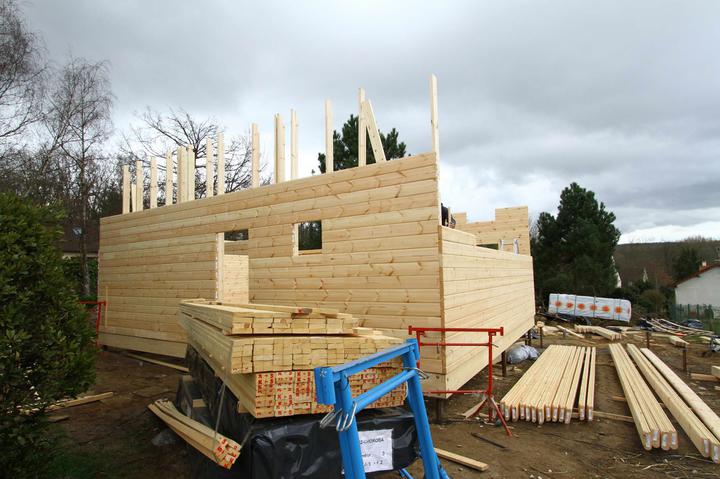

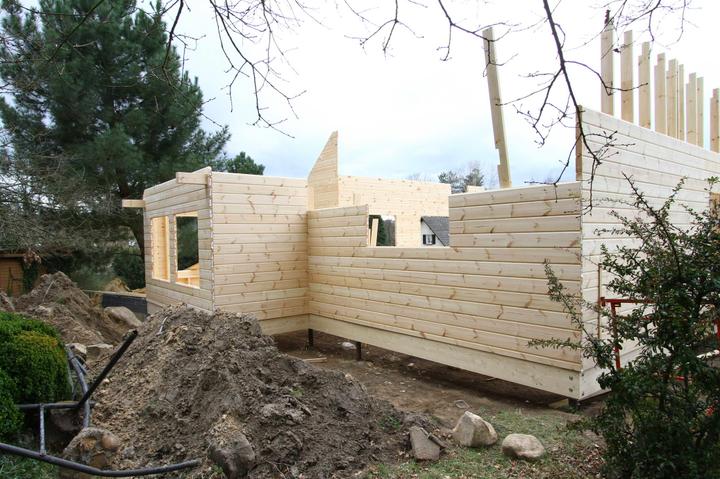

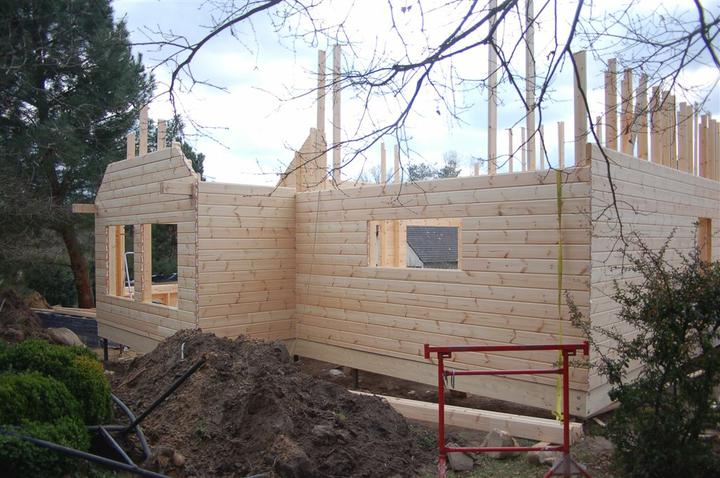

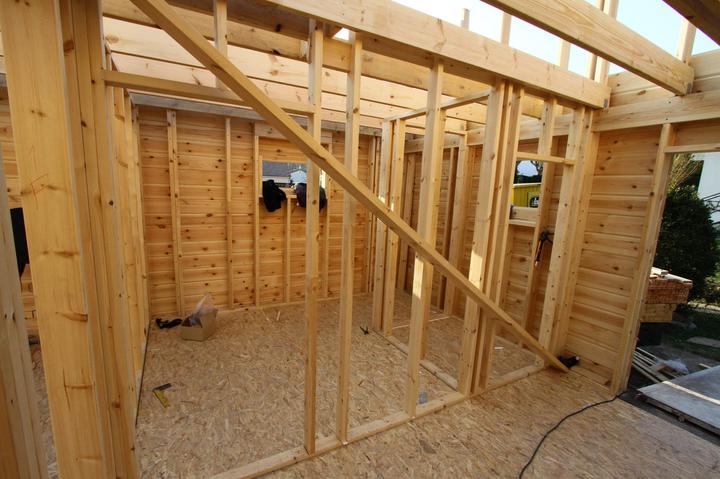

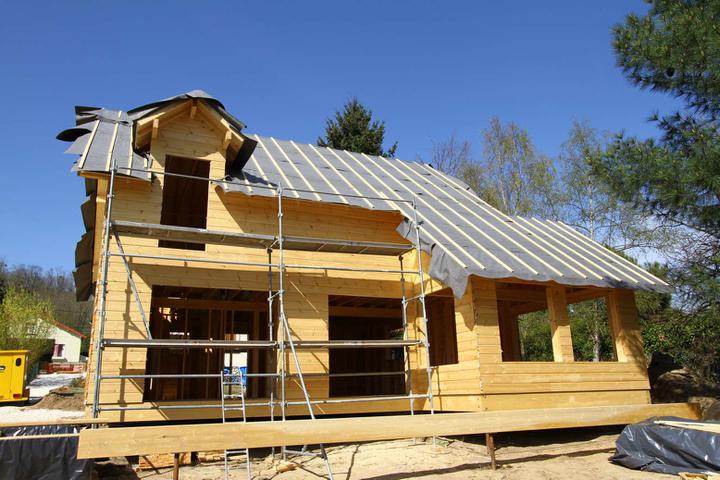

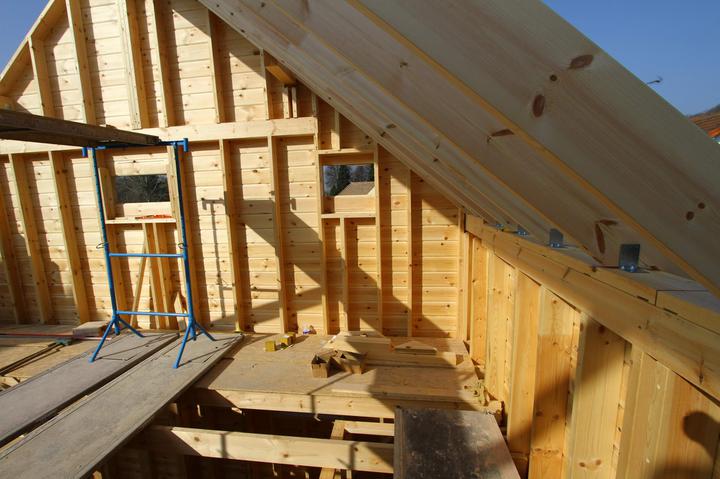

14/03 - Dnes nam prisla prva dodavka dreva z Finska. Hned zajtra sa zacina stavat zakladova doska (tiez drevena). Mury su na plane od pondelku buduceho tyzdna.

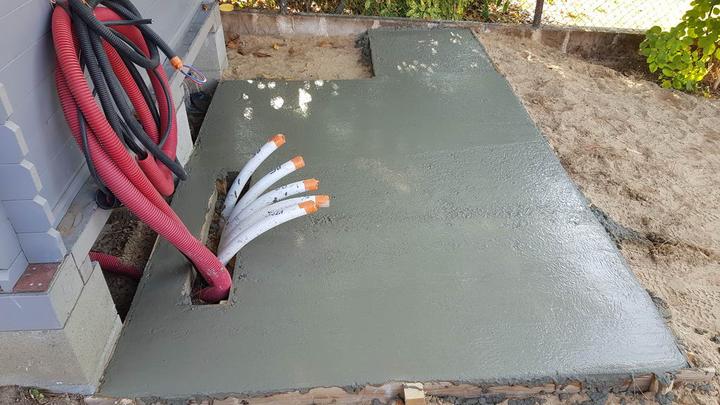

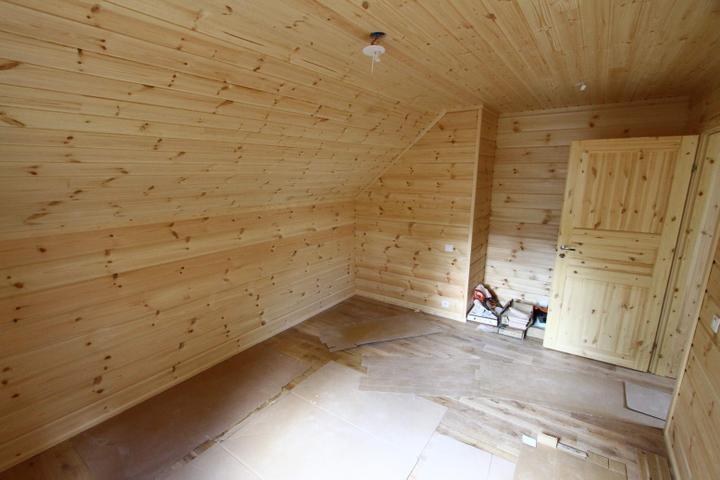

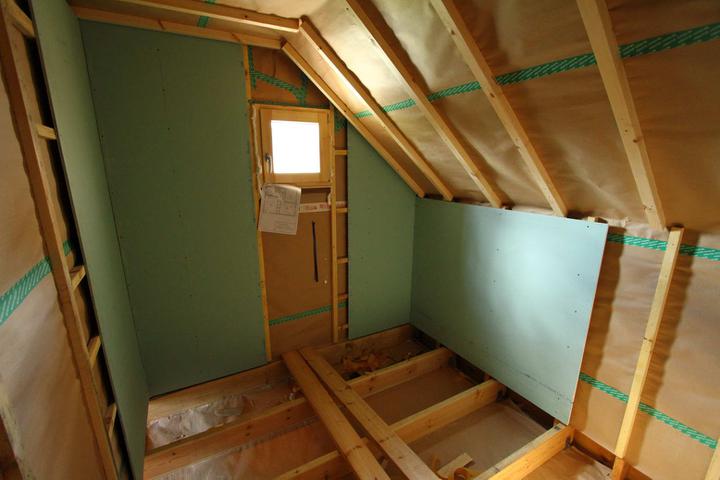

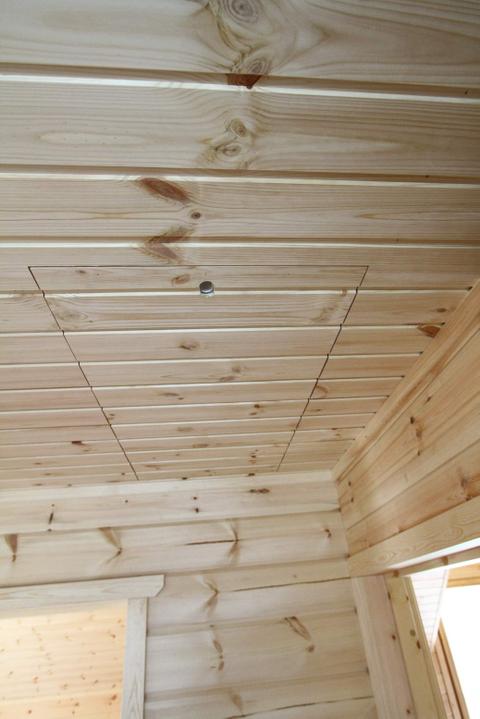

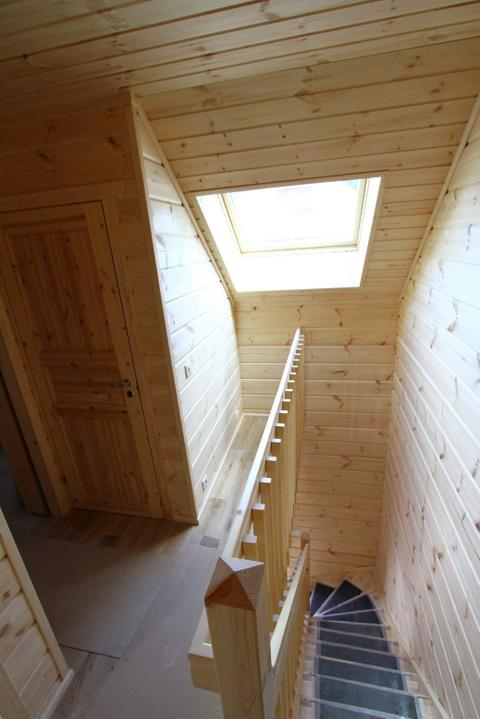

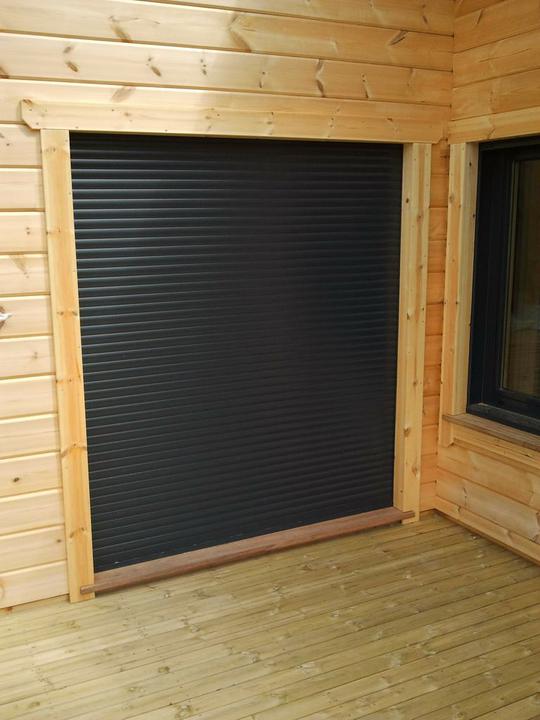

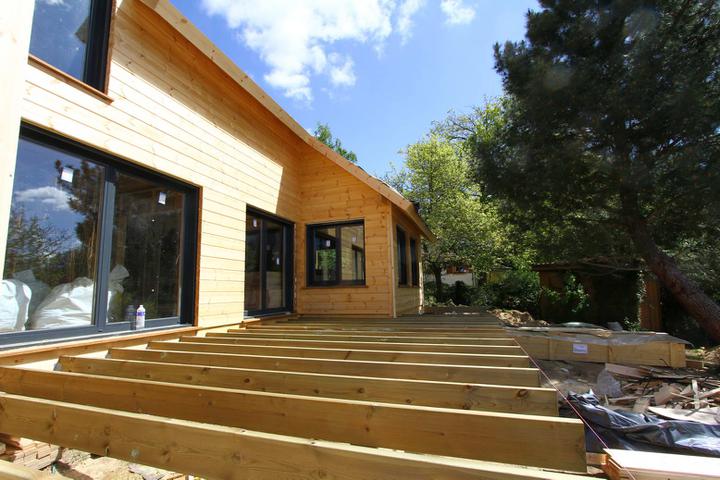

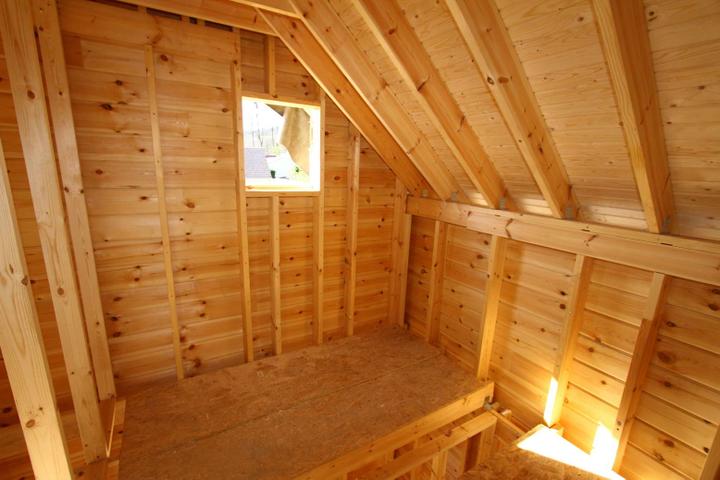

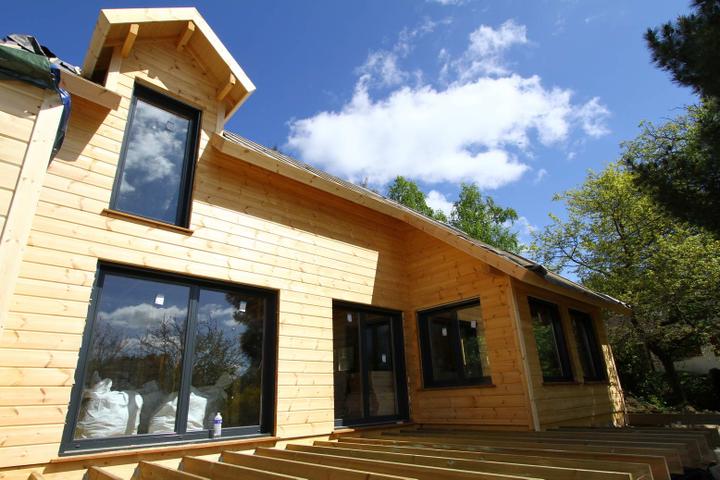

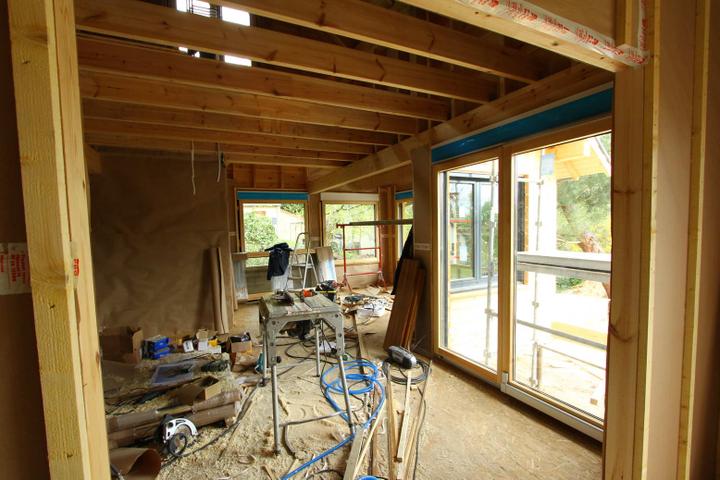

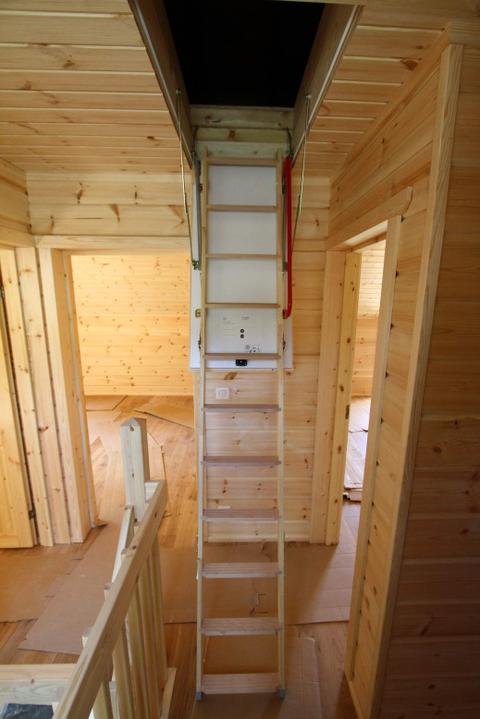

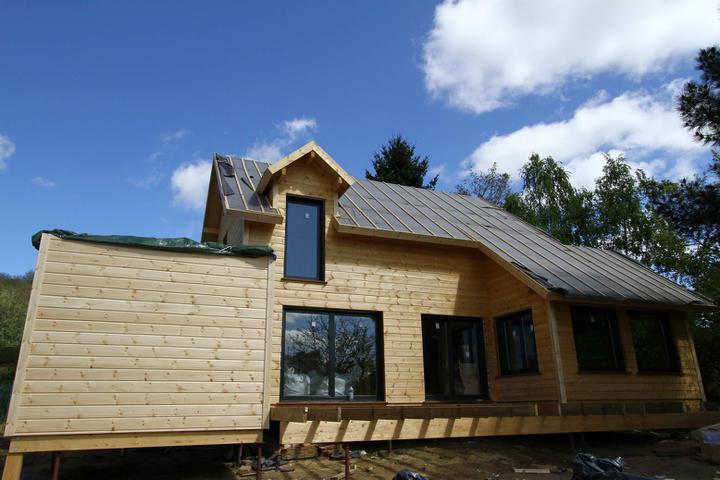

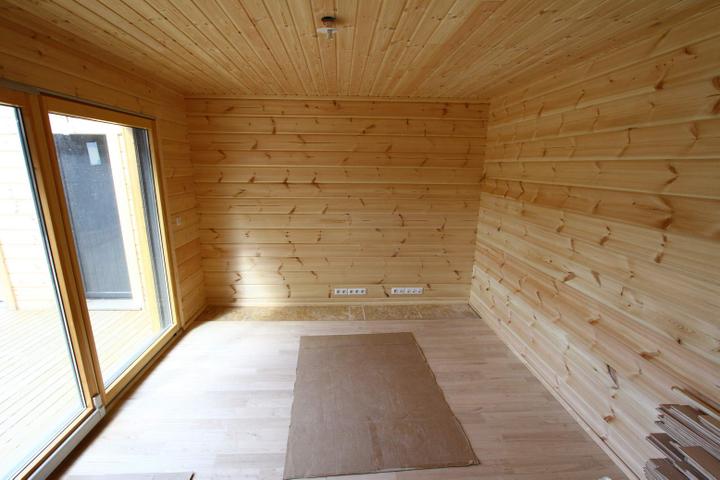

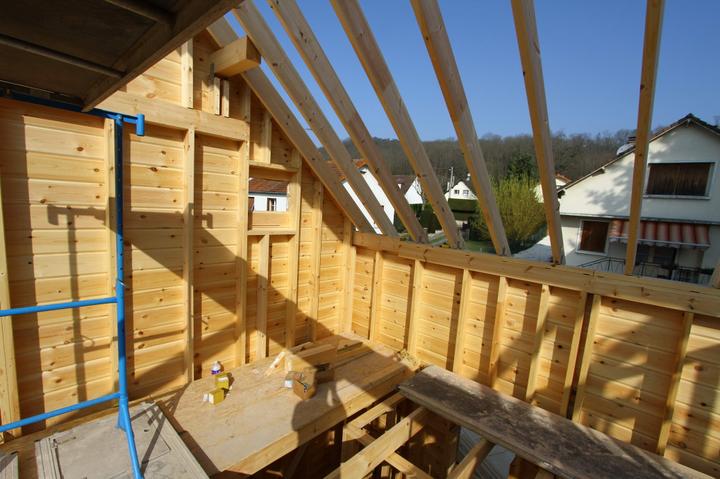

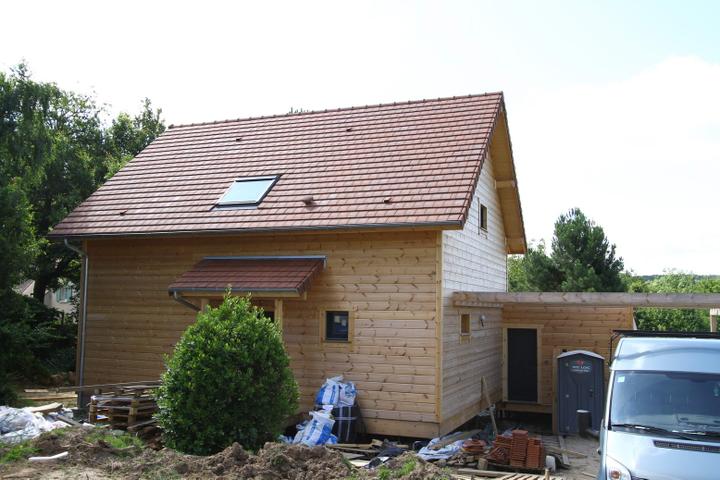

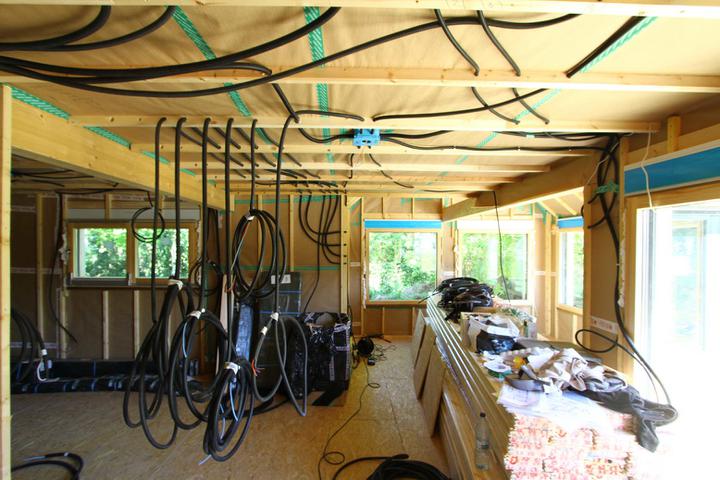

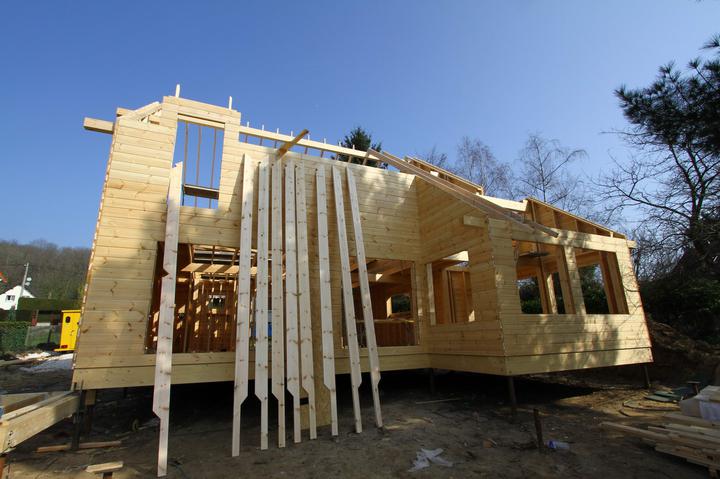

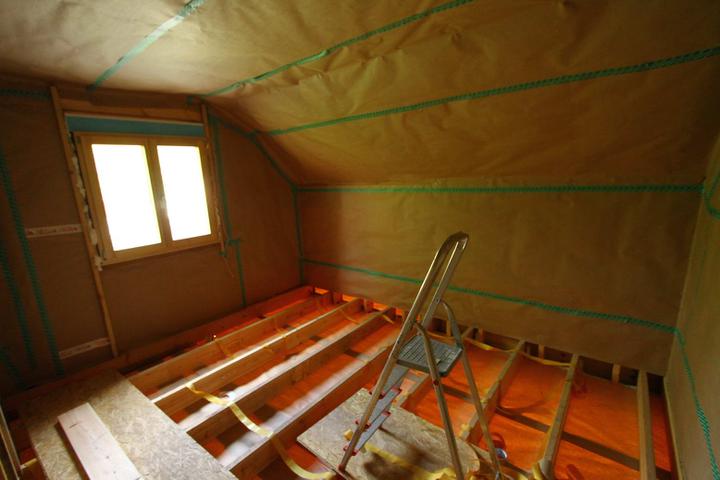

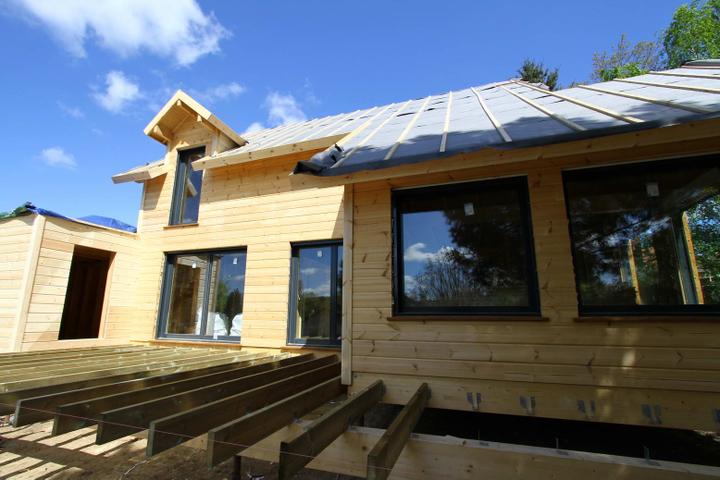

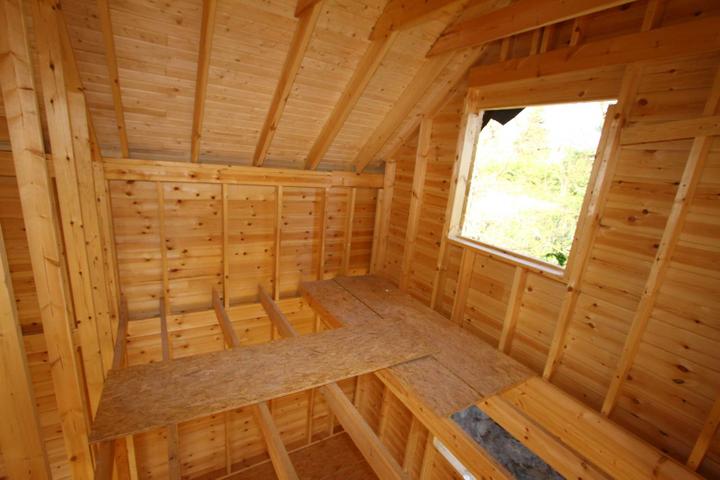

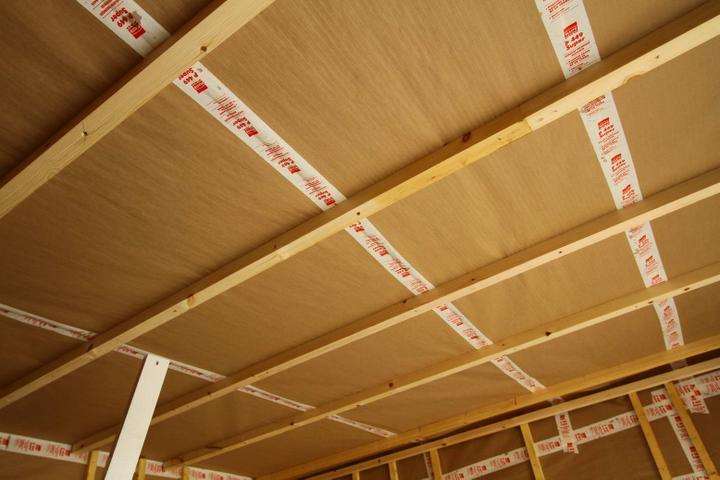

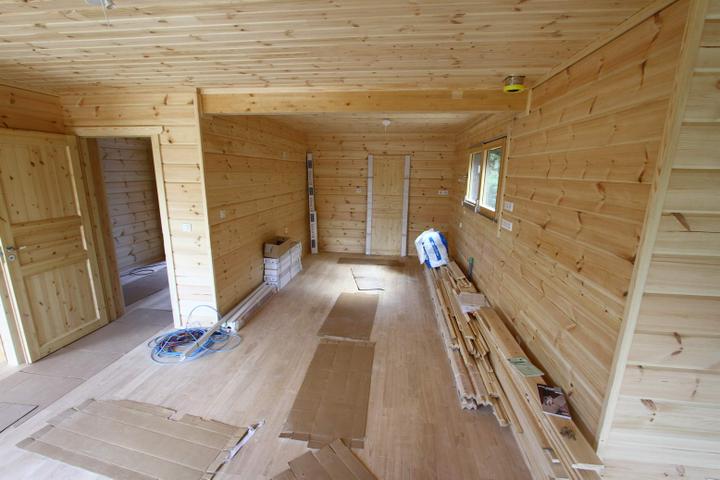

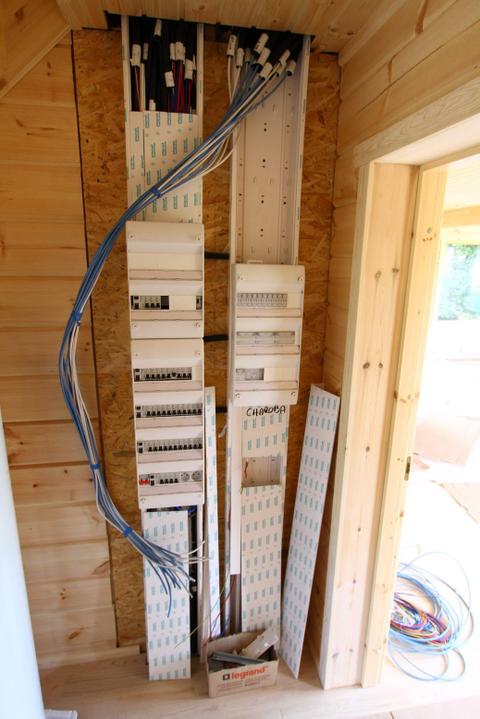

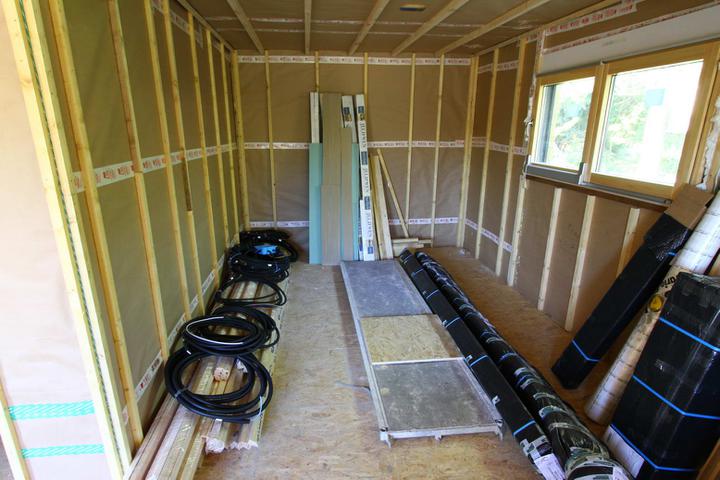

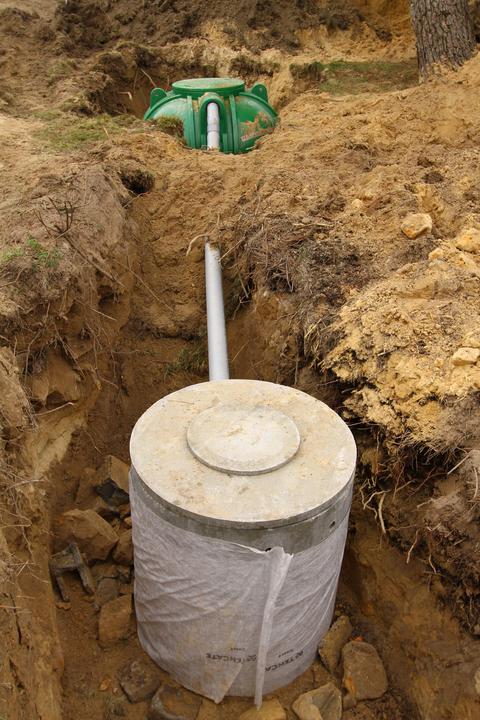

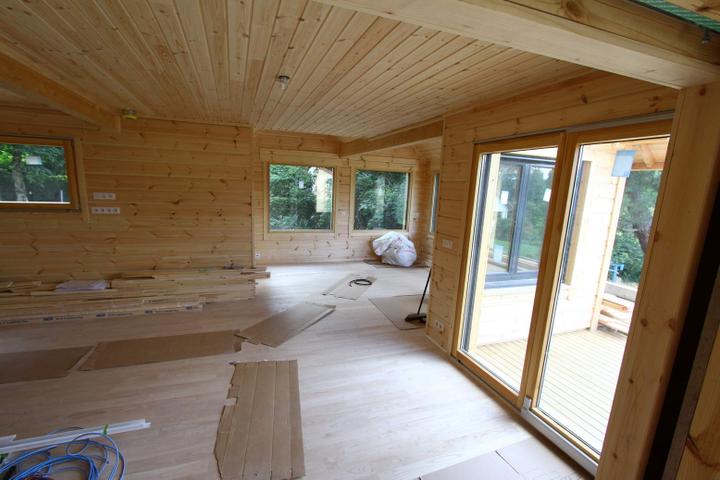

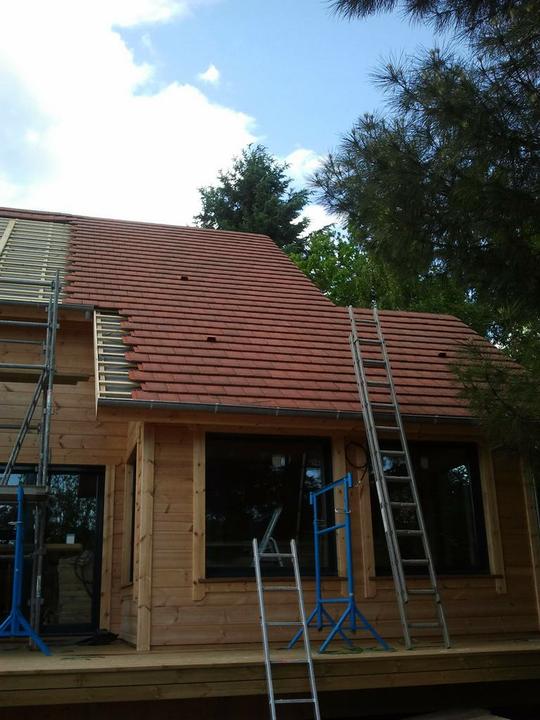

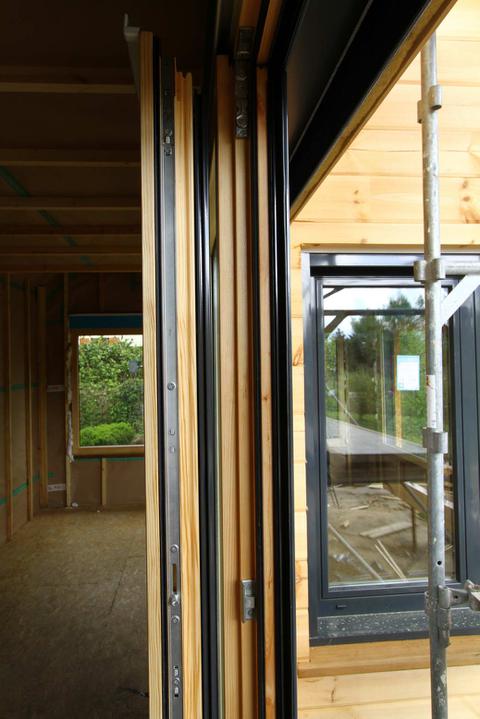

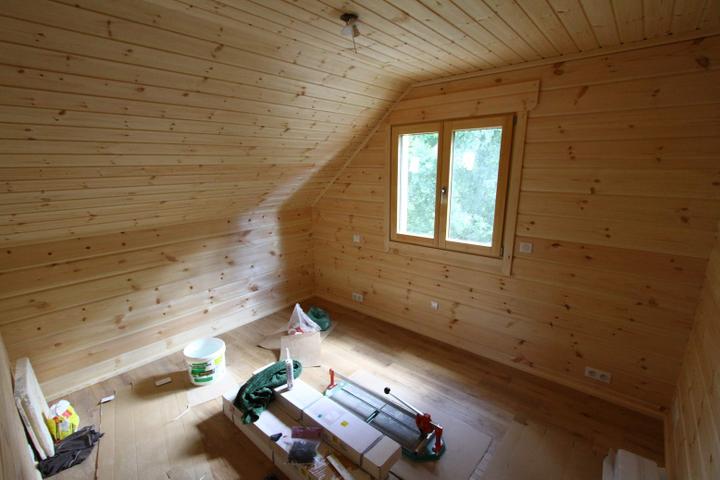

25/04 - Dom je dnes uz uzavrety. Okna a vchodove dvere su namontovane, strecha je pripravena na obklad skridlou. Zacina sa druha faza stavby. Izolacia, voda, elektrina - plan na najblizsie 2 tyzdne.

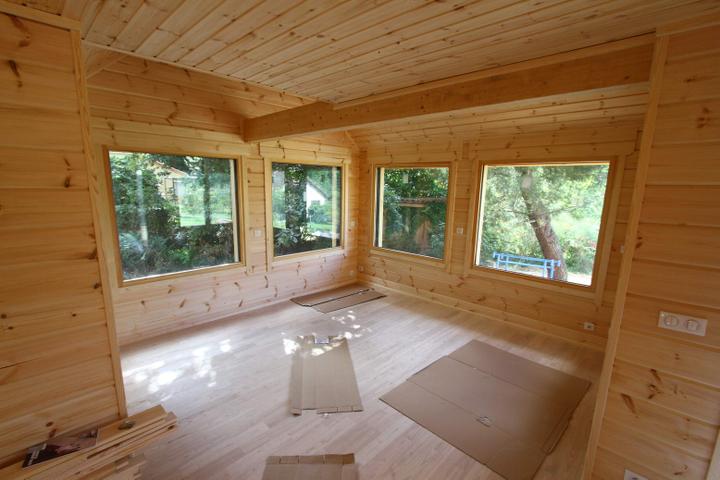

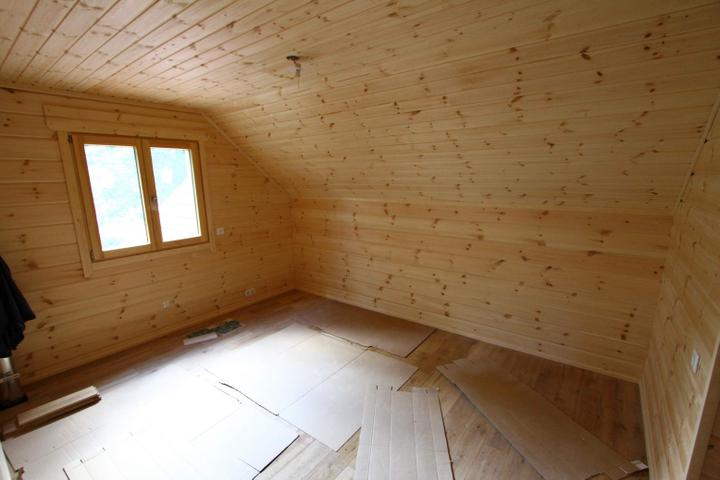

30/07 - Dnes mame oficialne odovzdanie domu stavebnou firmou. Zostava este zopar drobnosti na dokoncenie, ale kedze idu vsetci na dovolenku, tak to prevezmeme oficialne dnes.

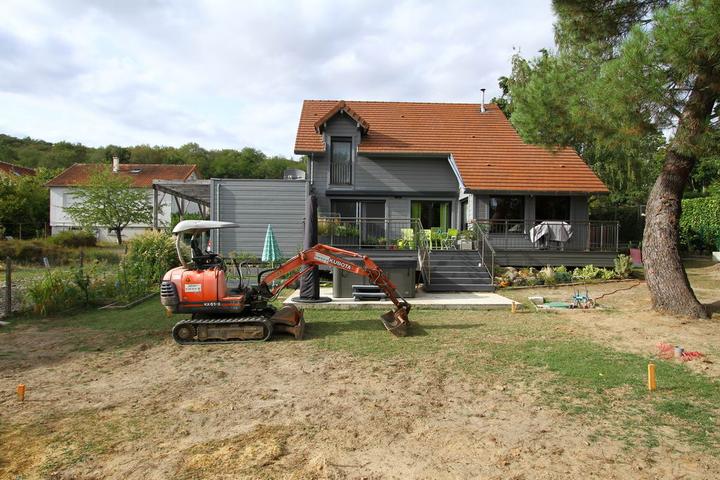

24/08 - Stahovanie do noveho domu :)

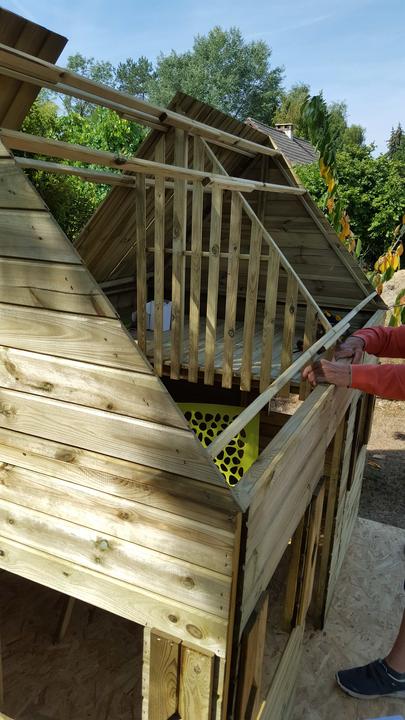

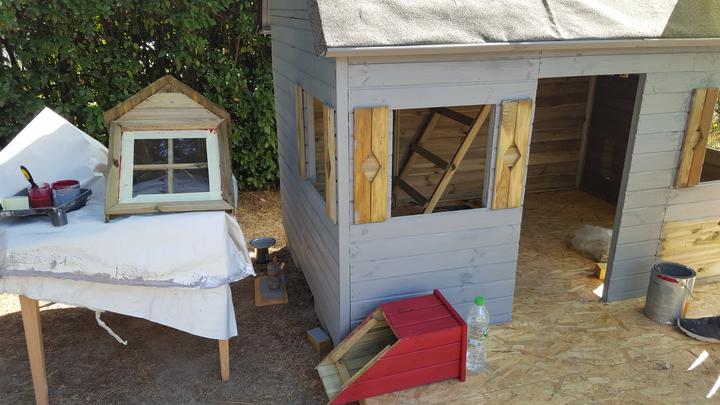

Leto 2018 - Domcek pre deti

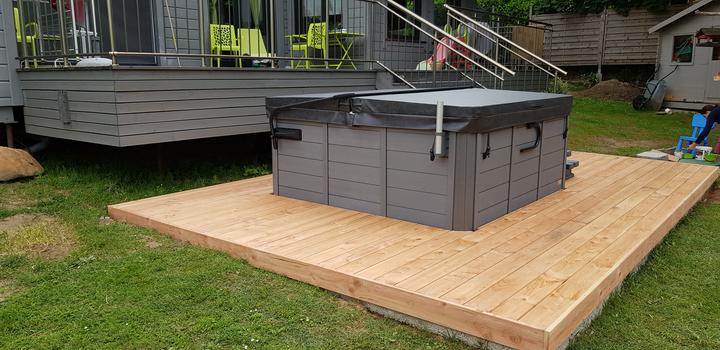

April 2019 - rozsirenie terasy + virivka

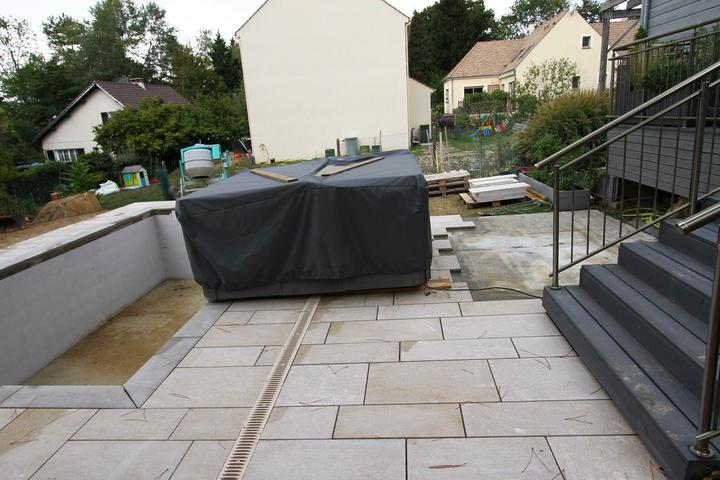

September-December 2019 - priprava projektu na stavbu bazenu 7x3.5x1.5m

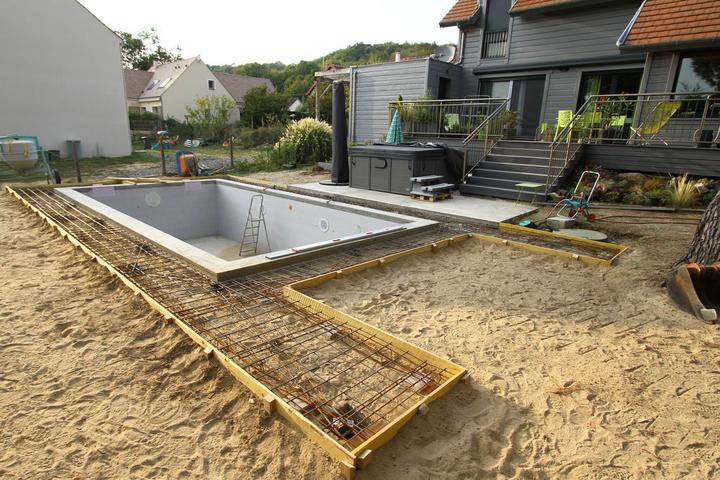

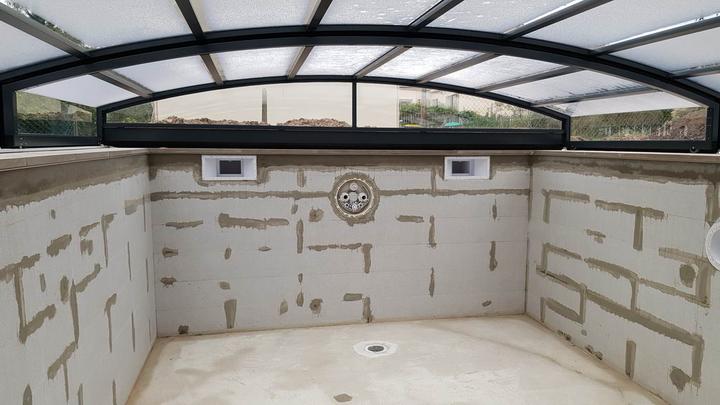

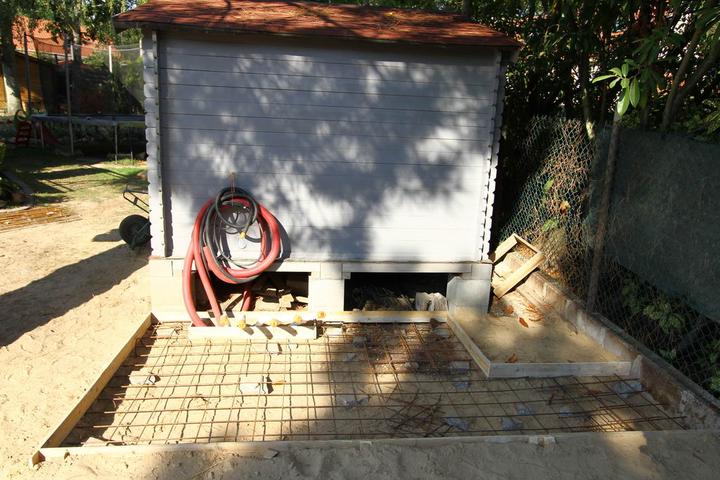

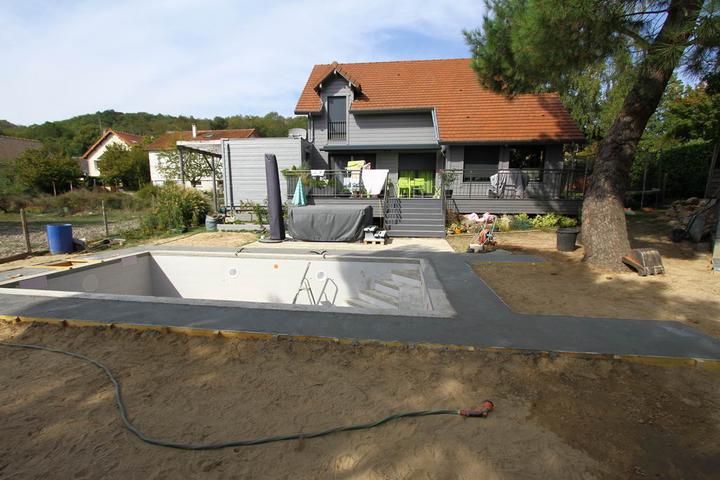

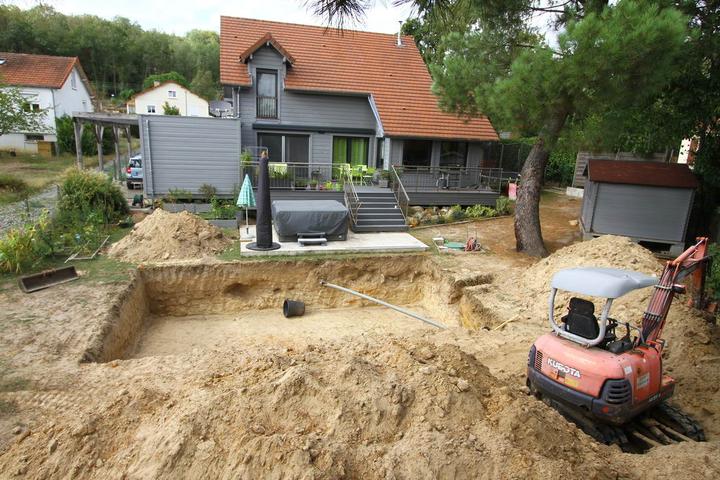

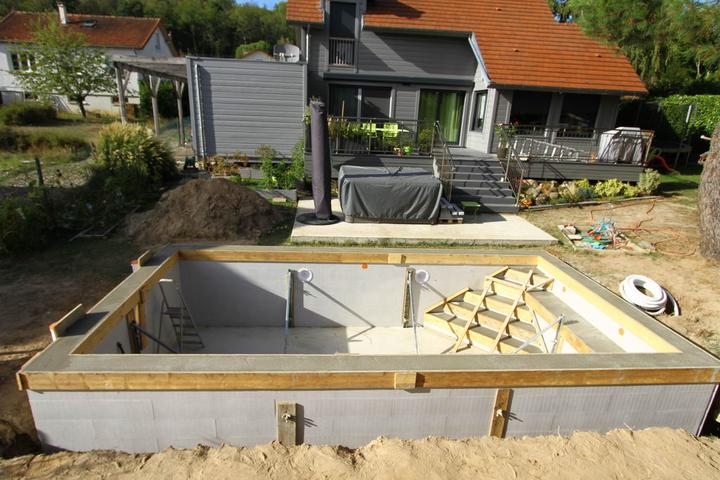

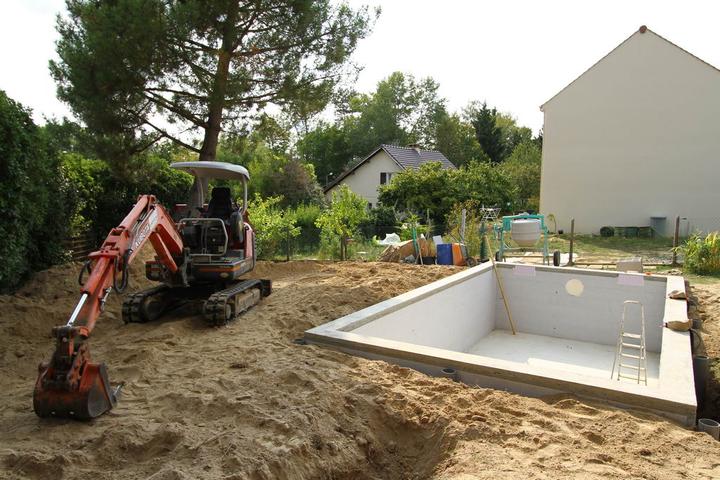

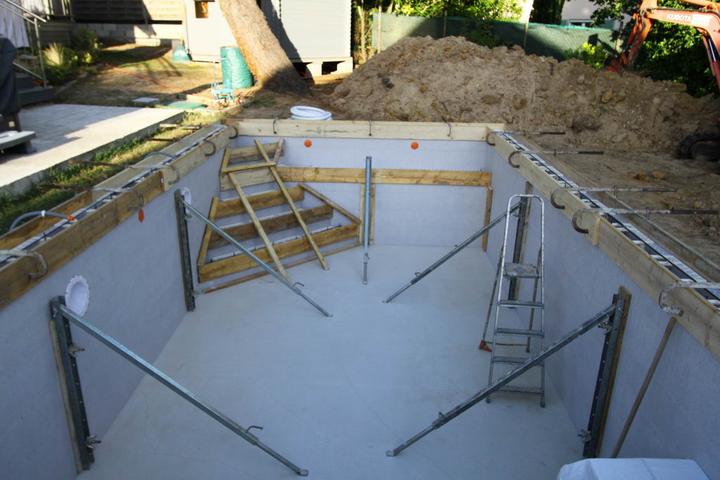

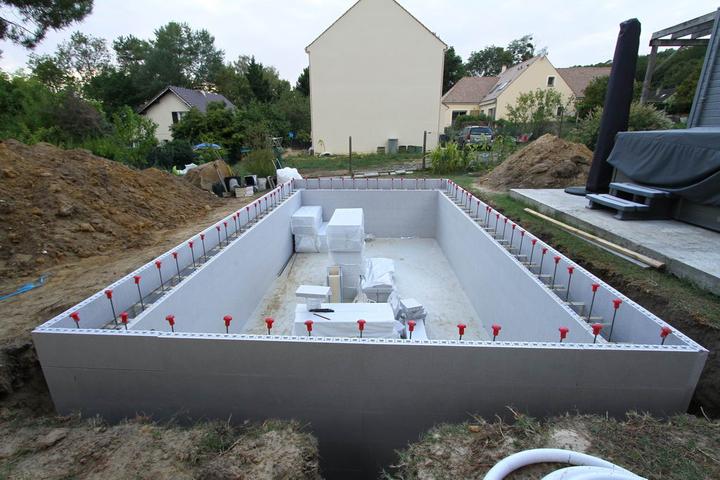

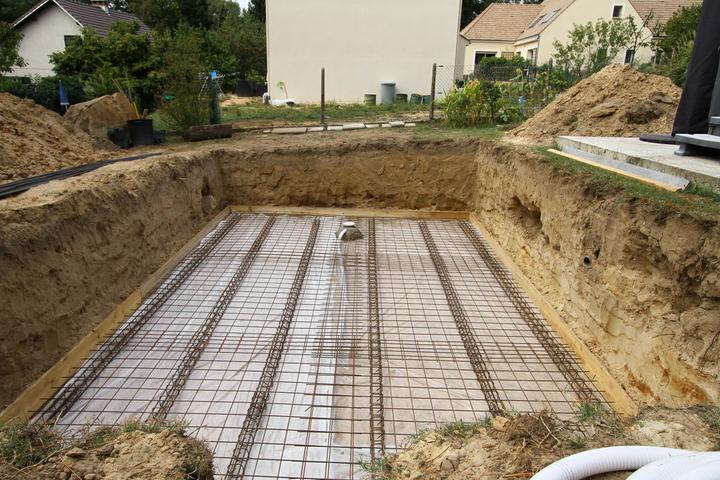

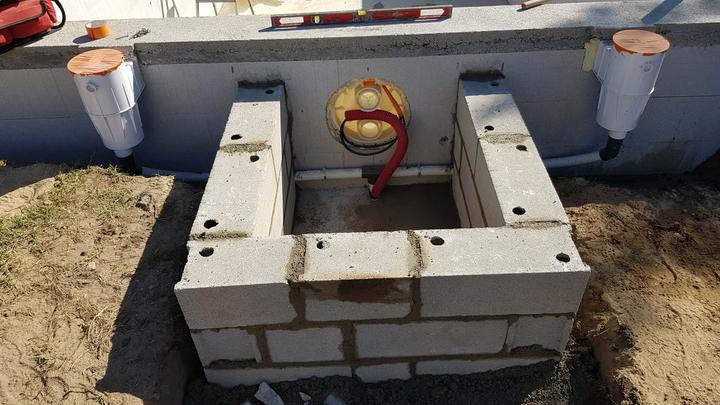

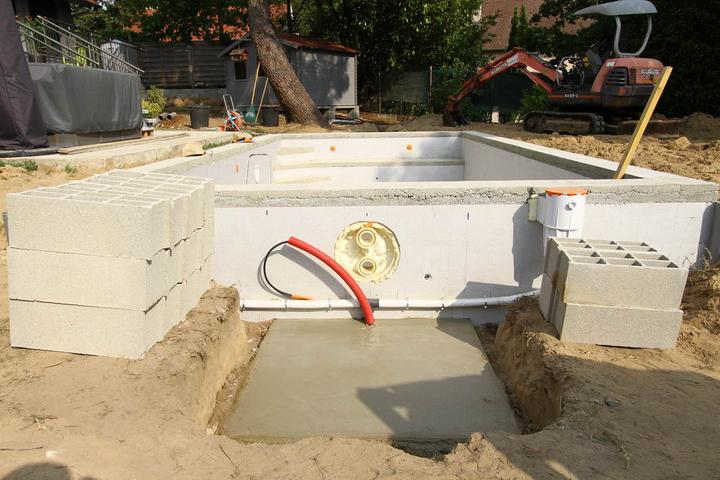

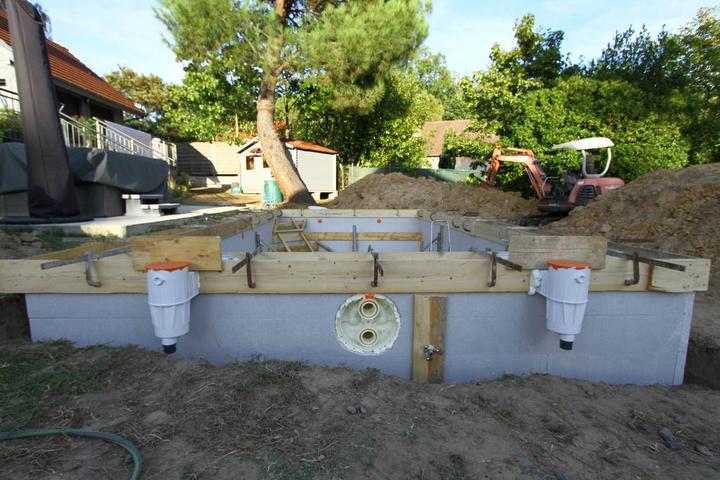

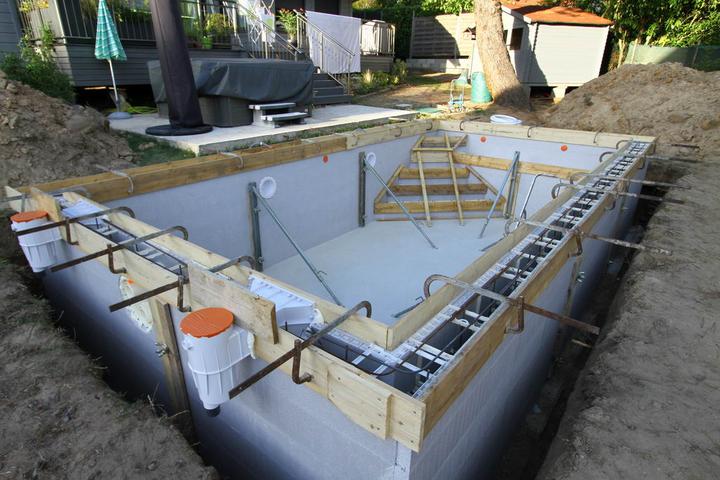

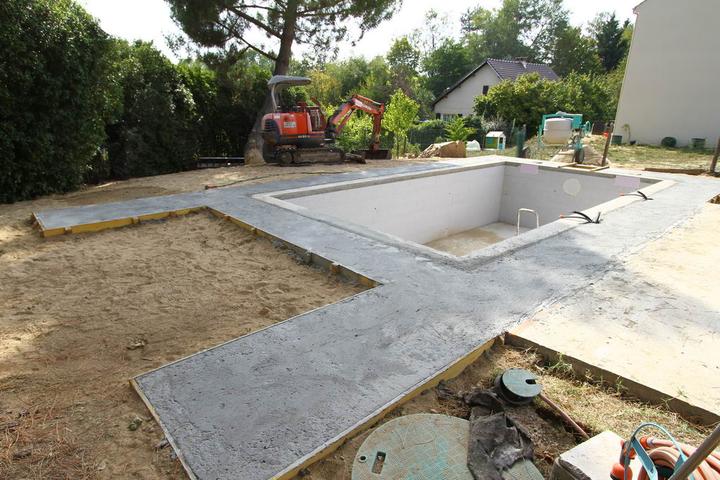

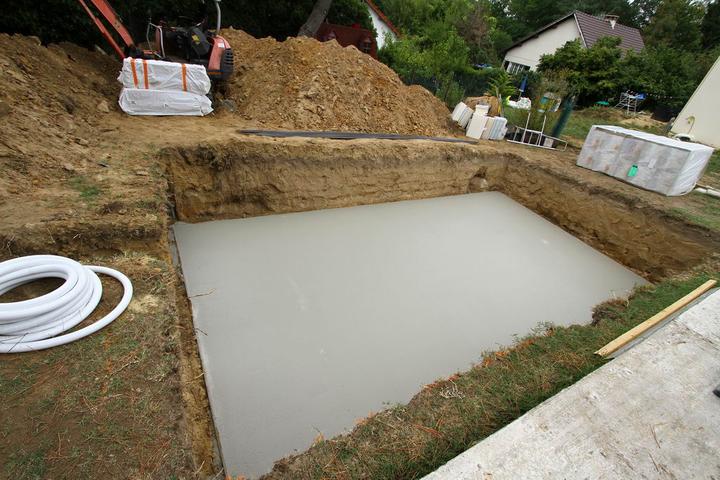

25/08/2020 - zaciatok stavby bazenu

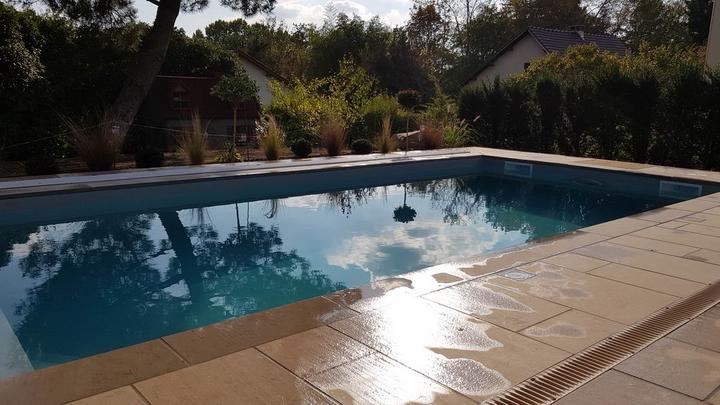

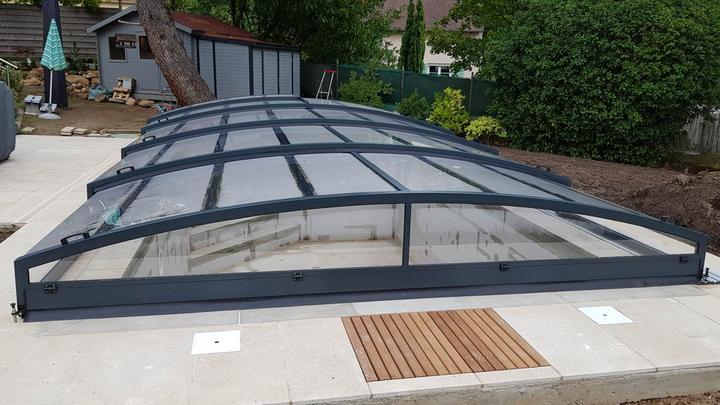

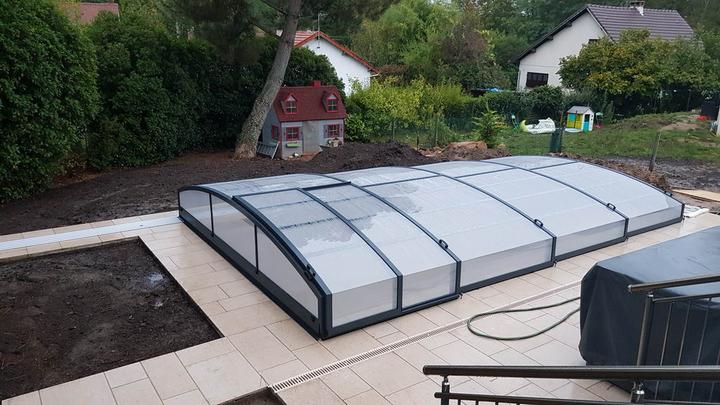

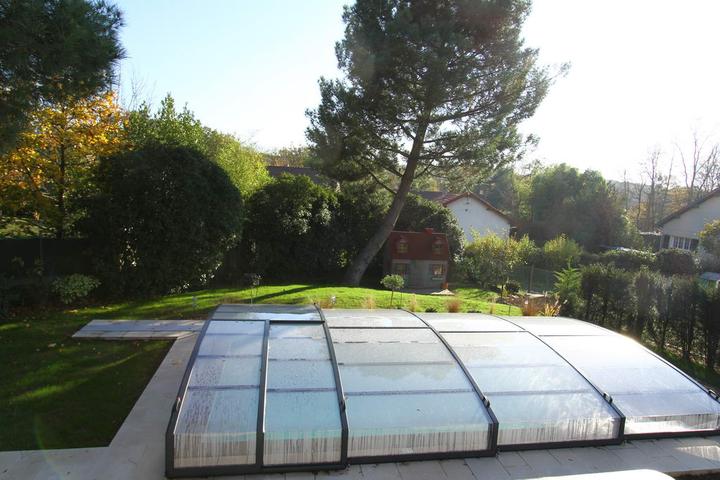

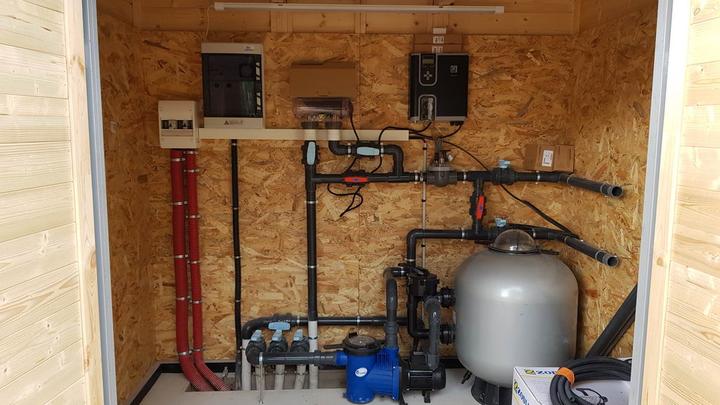

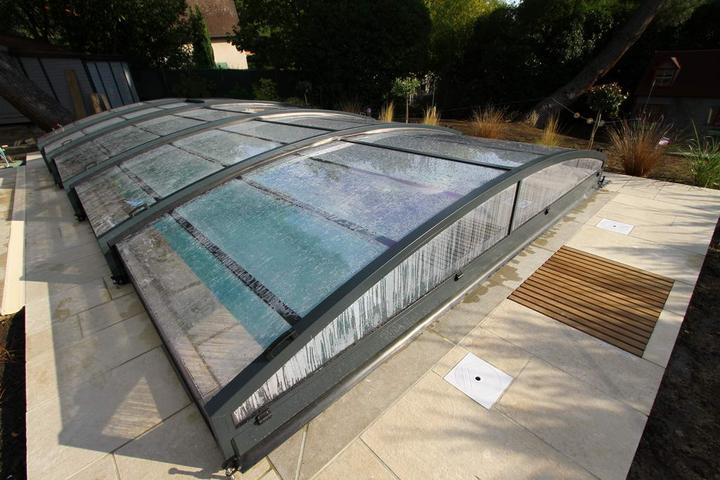

14/10/2020 - bazen oficialne dokonceny (este sme stihli aj prve kupanie 18/10/2020)

Jun 2022 - Zrusili sme pergolu nad autami (neosetrene drevo) a nahradili novou konstrukciou (carport), aby boli auta konecne pod pristreskom.
