21.9.2018 -Schvalenie hypotéky 10.10.2018 - Rezervacia pozemku 12.10.2018 -1.čast z ceny pozemku 15.10.2018 -Zameranie pozemku 16.10.2018 -Vybudovanie elektr. pripojky 22.10.2018 -Schvalenie DS. pripojenia voda/kanal 22.10.2018 -Zaplatené p…

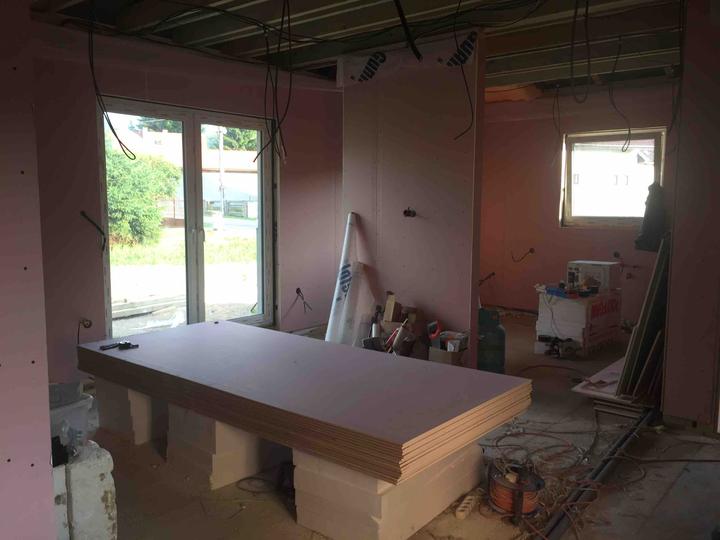

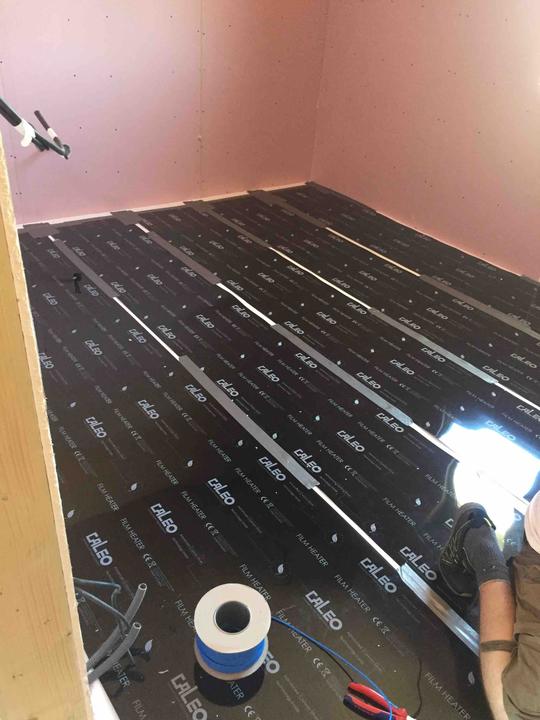

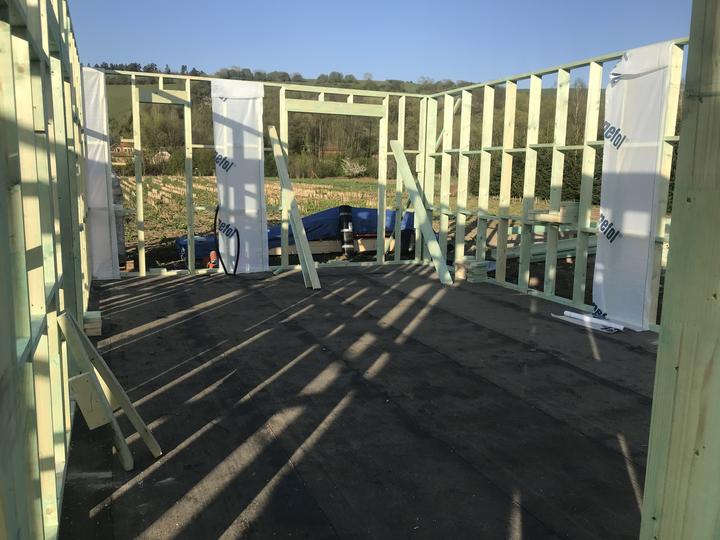

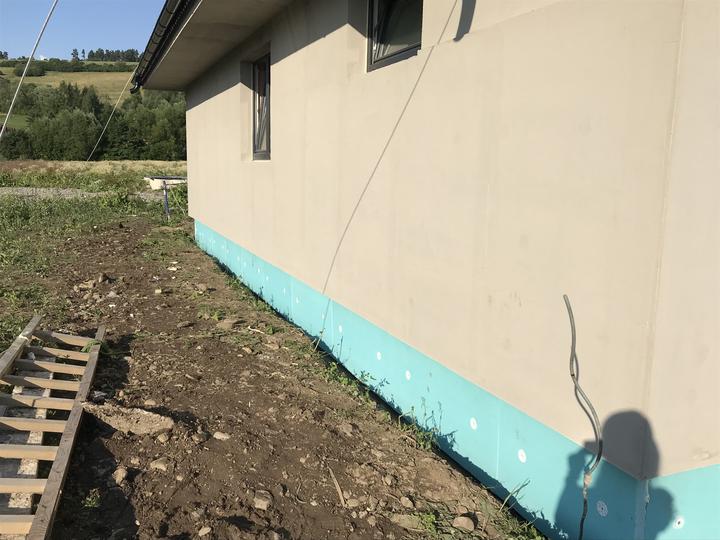

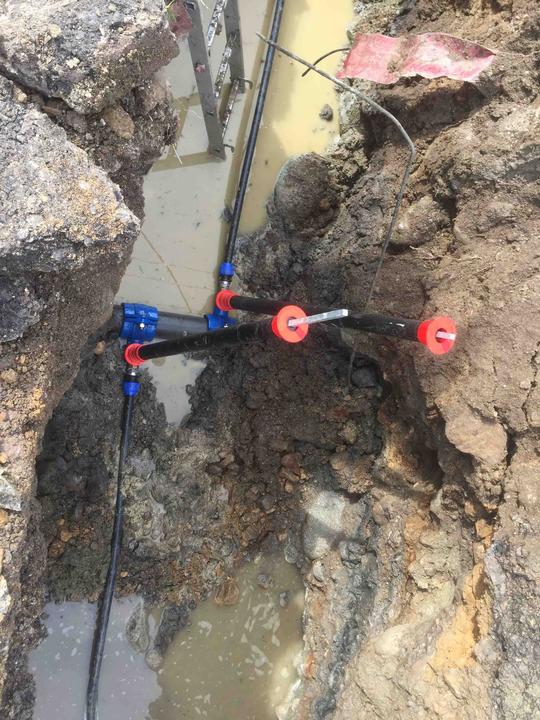

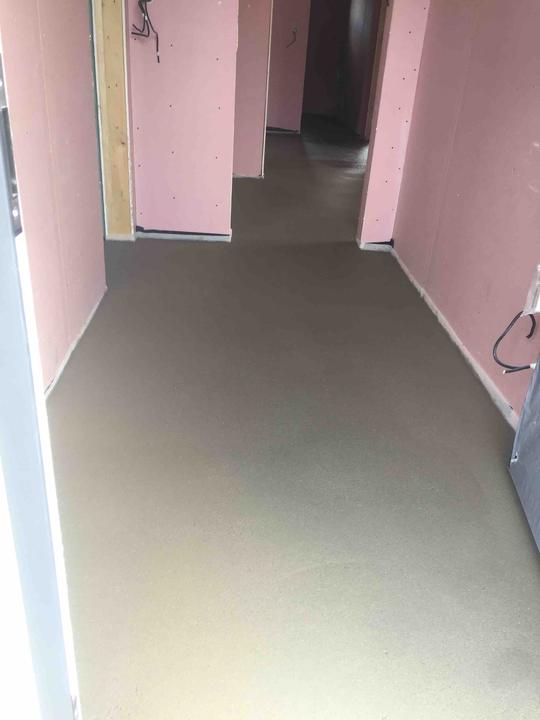

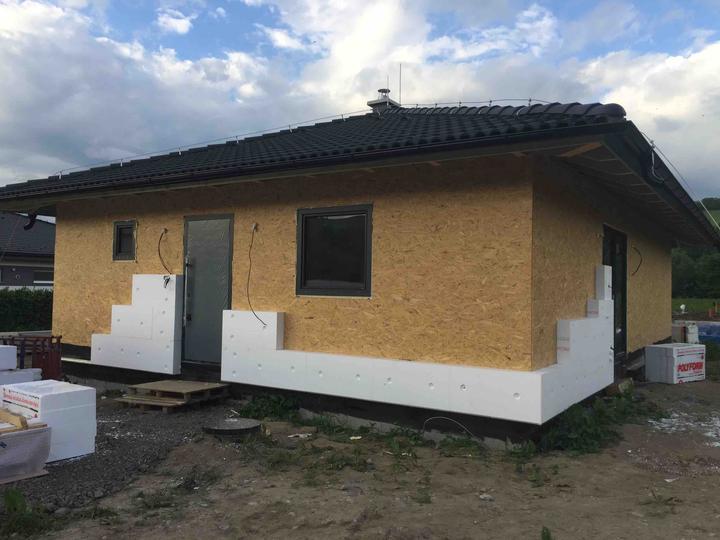

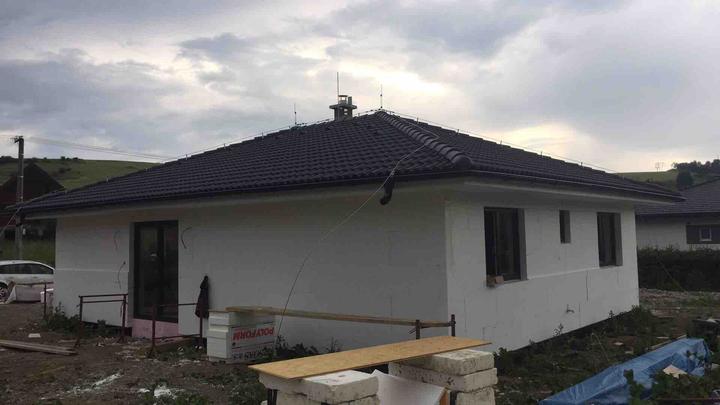

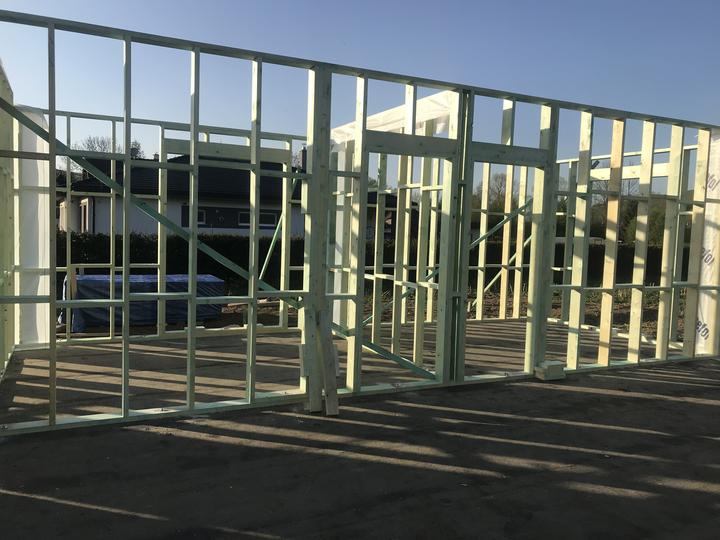

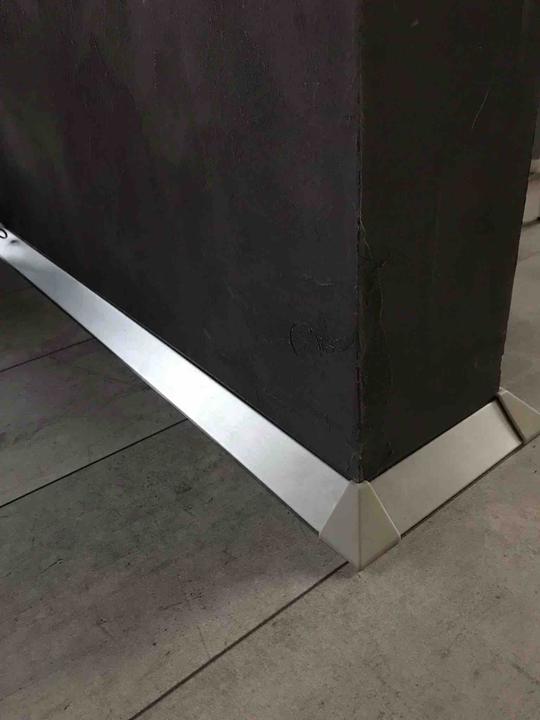

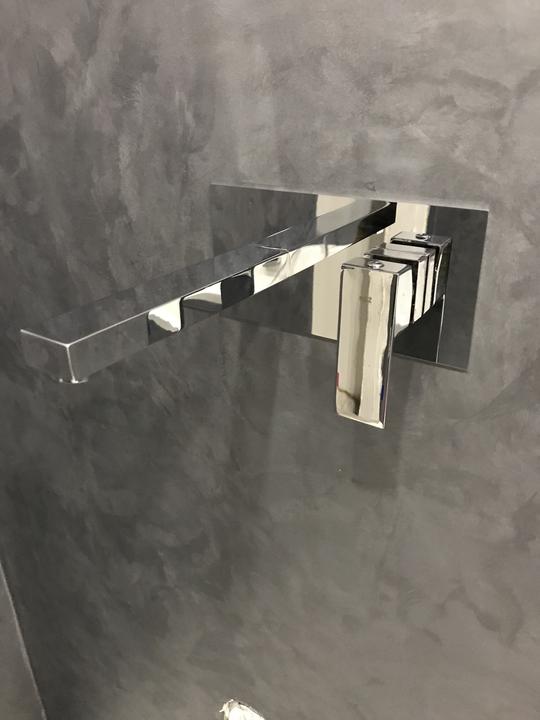

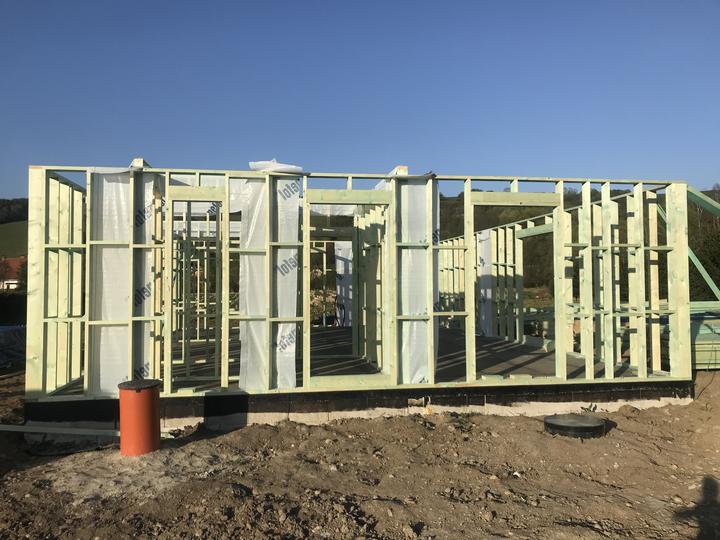

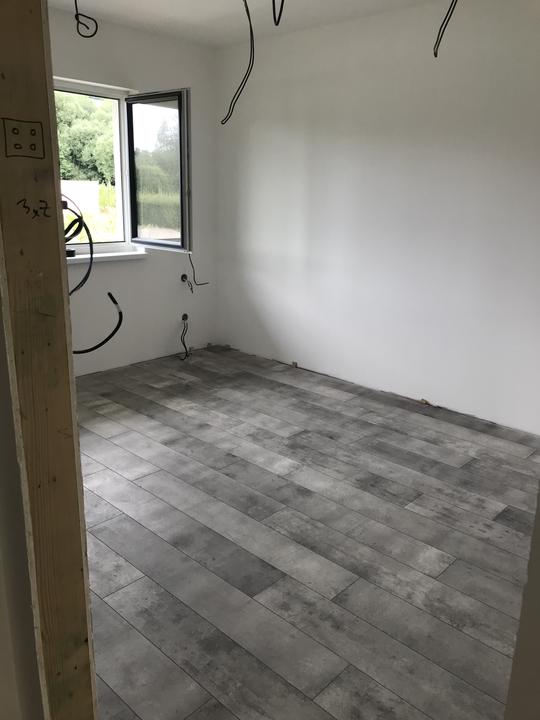

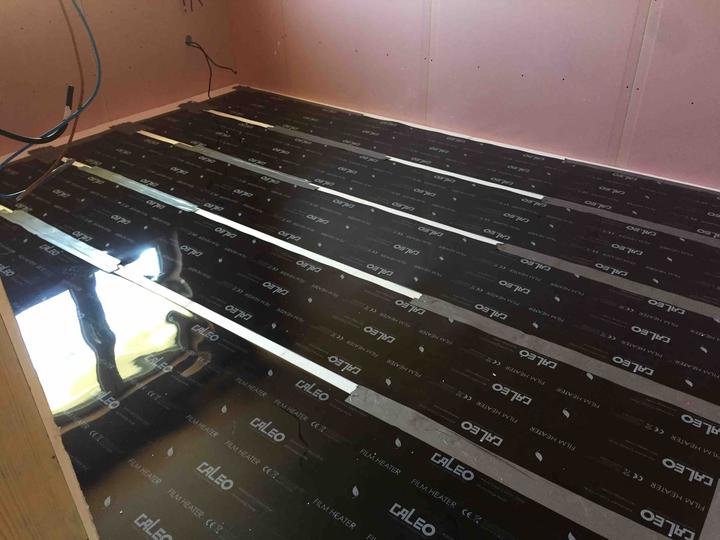

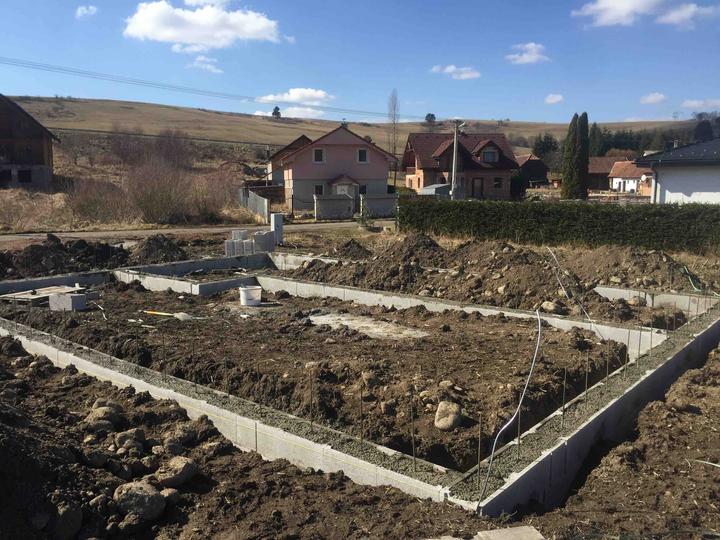

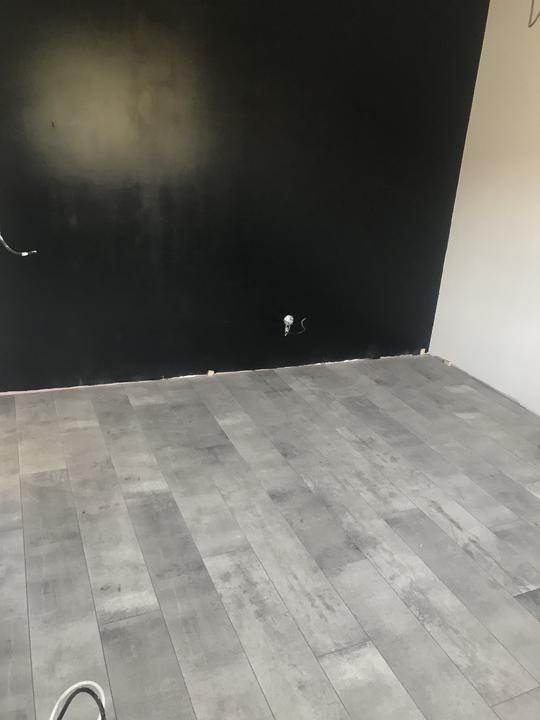

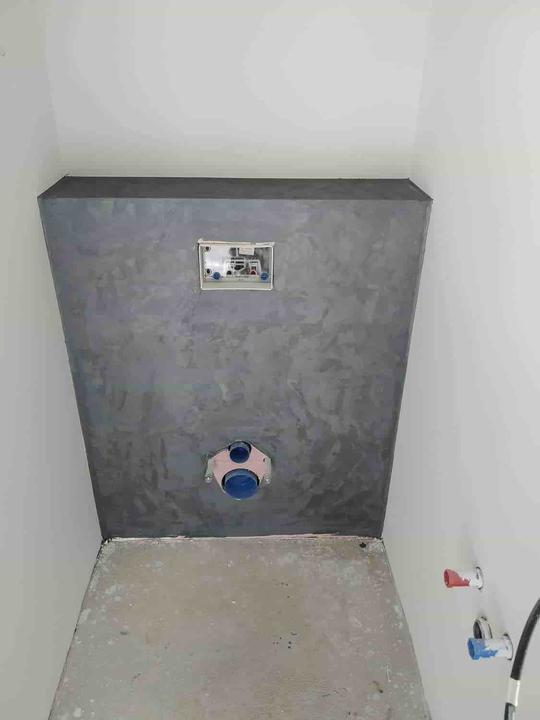

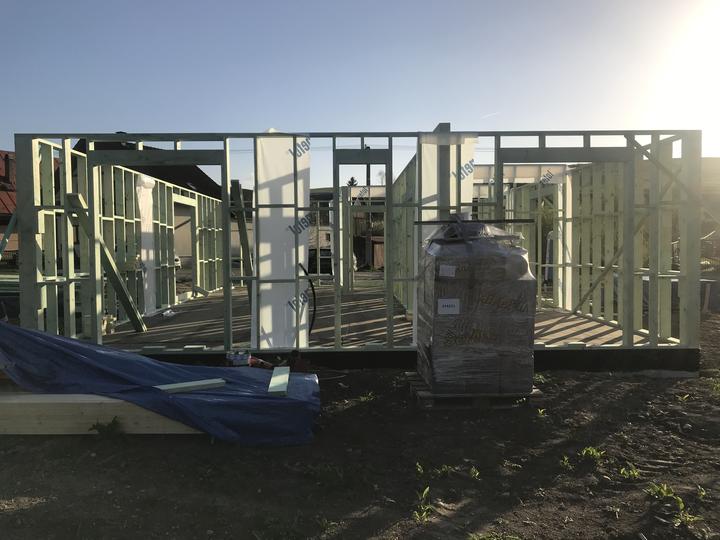

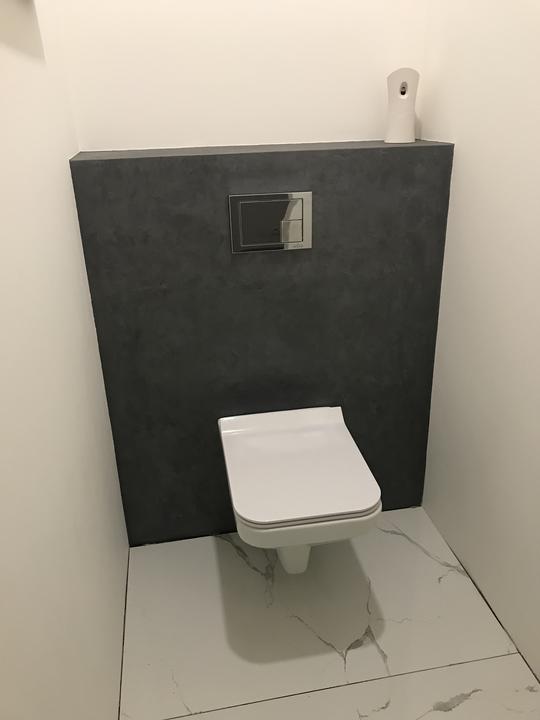

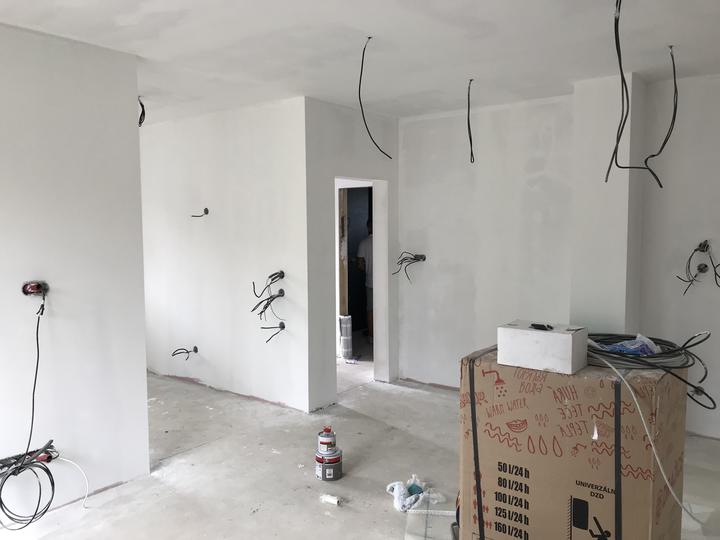

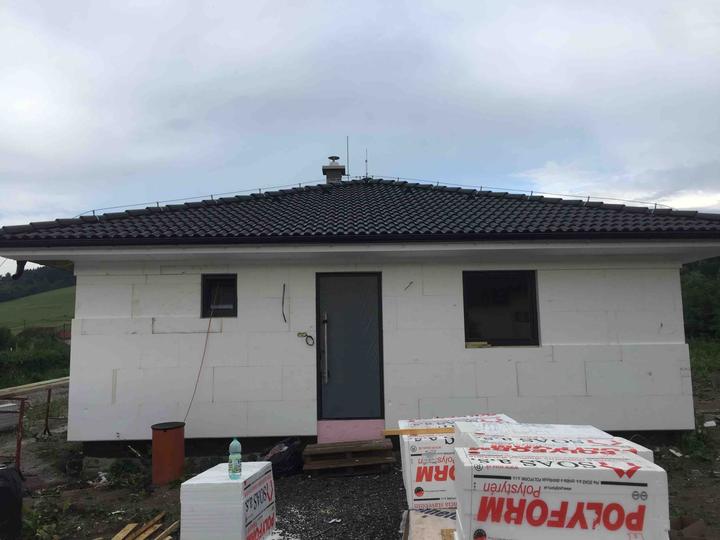

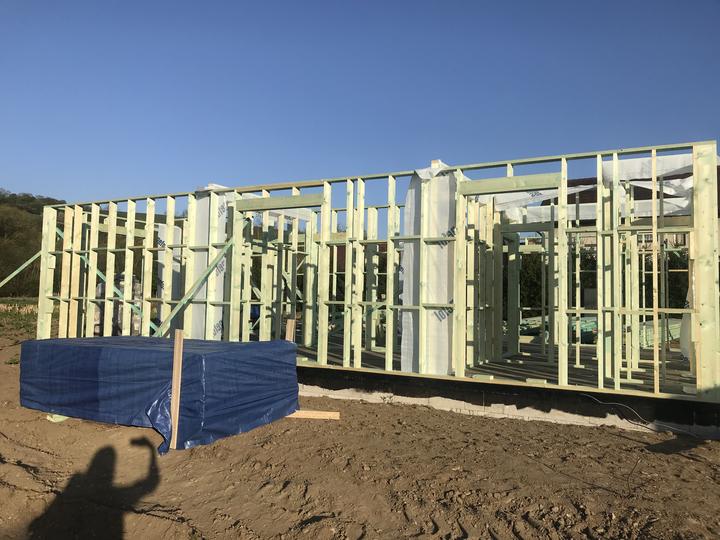

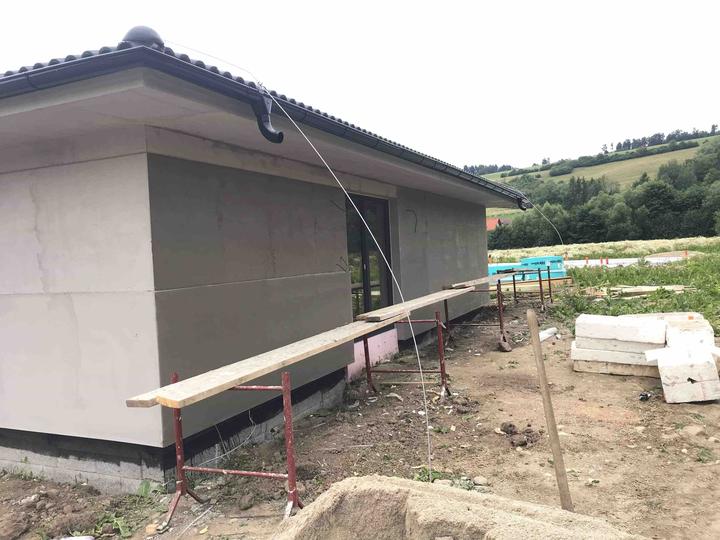

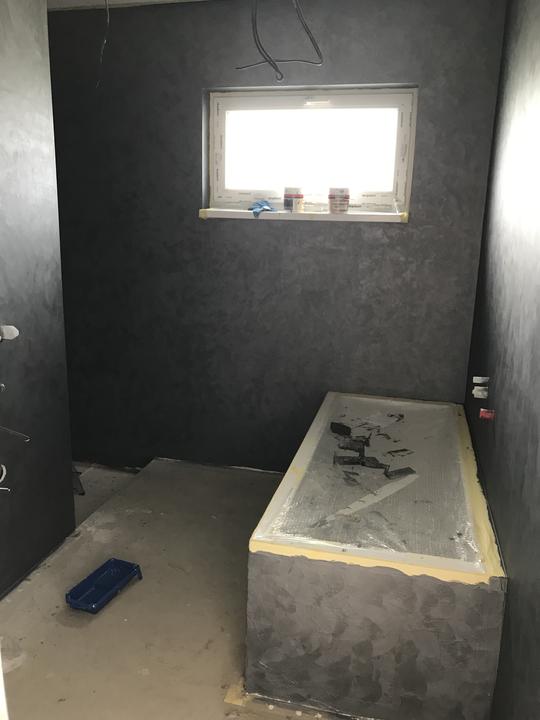

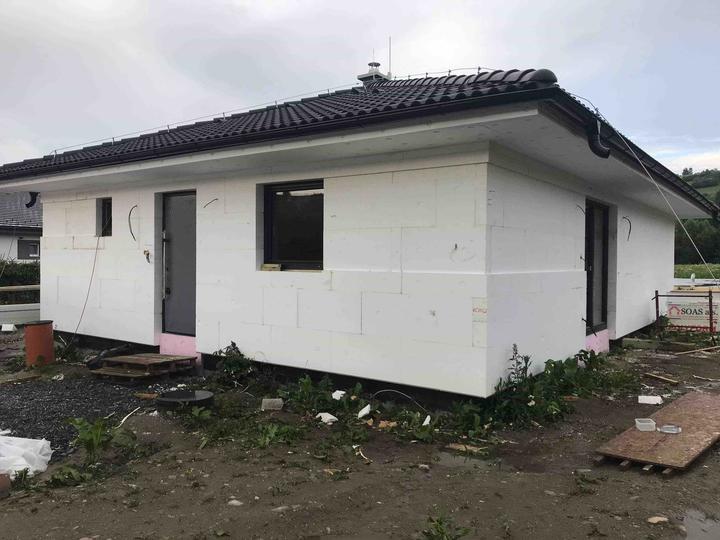

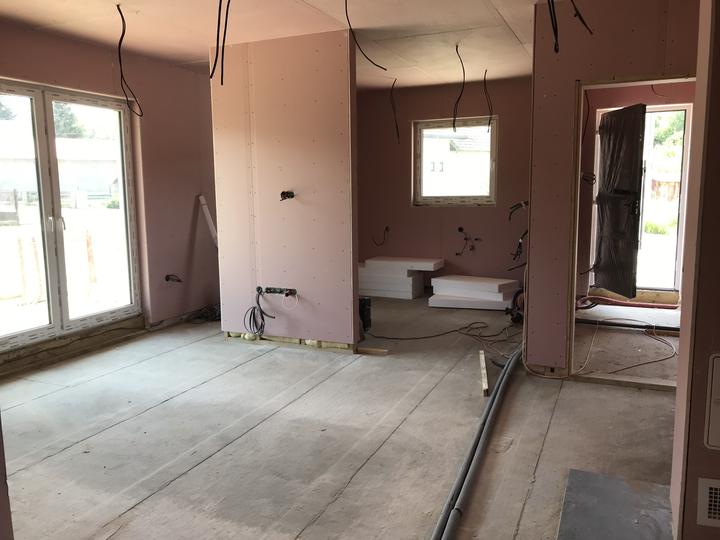

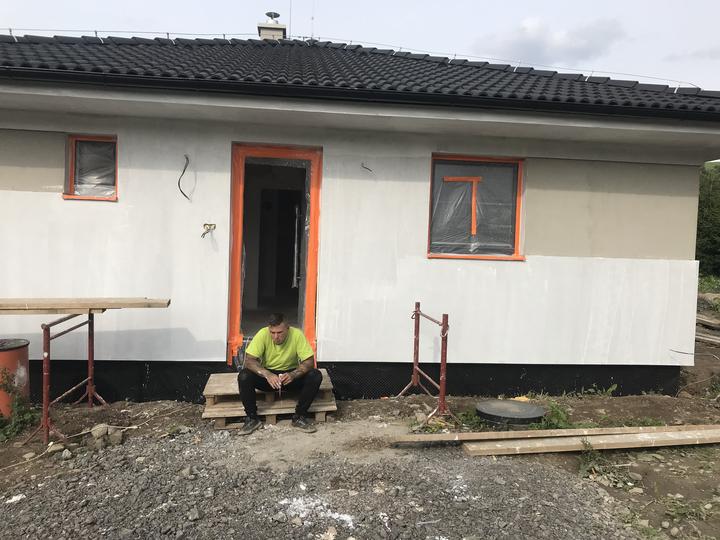

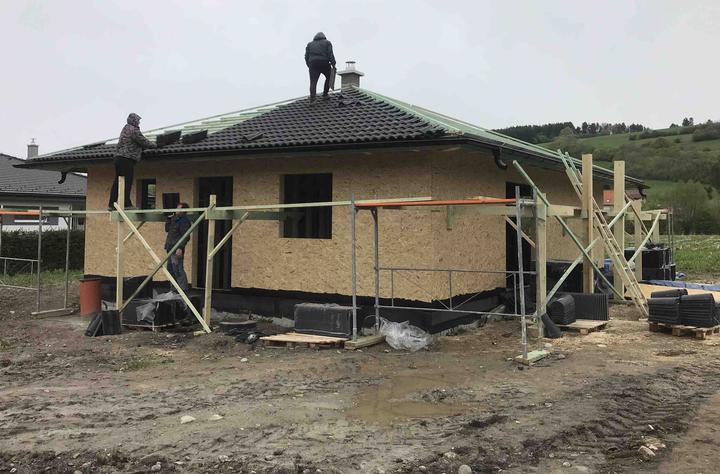

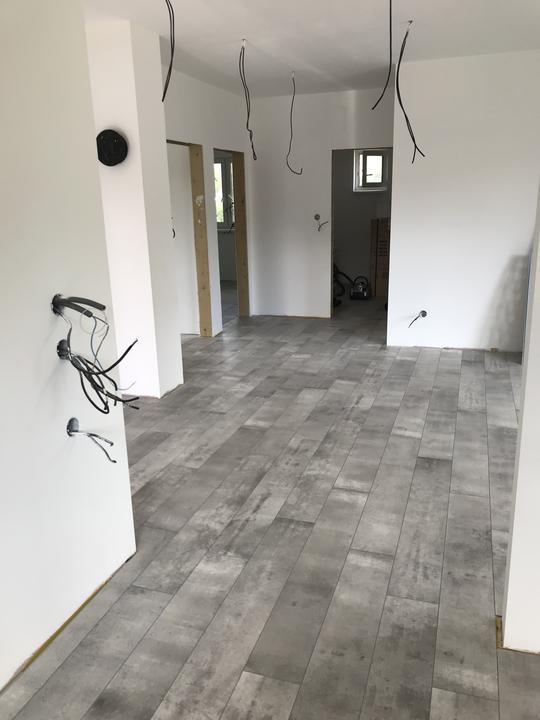

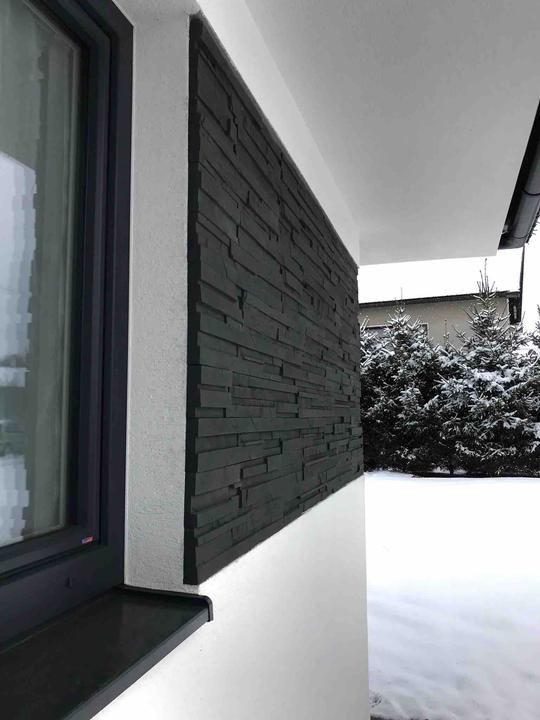

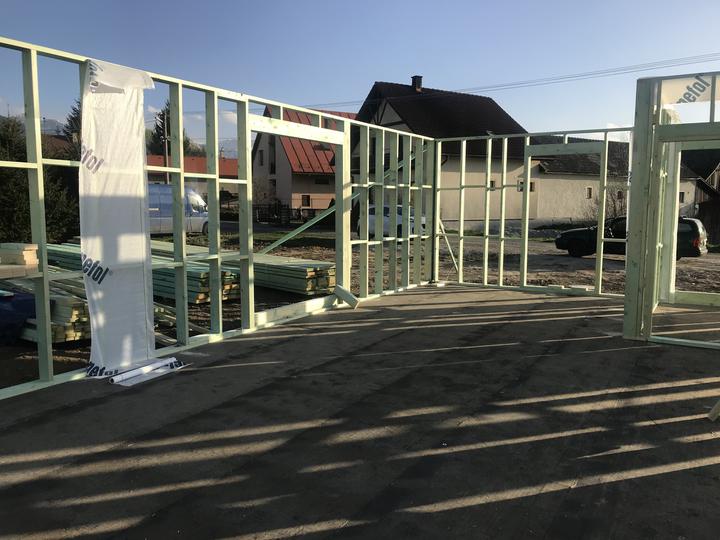

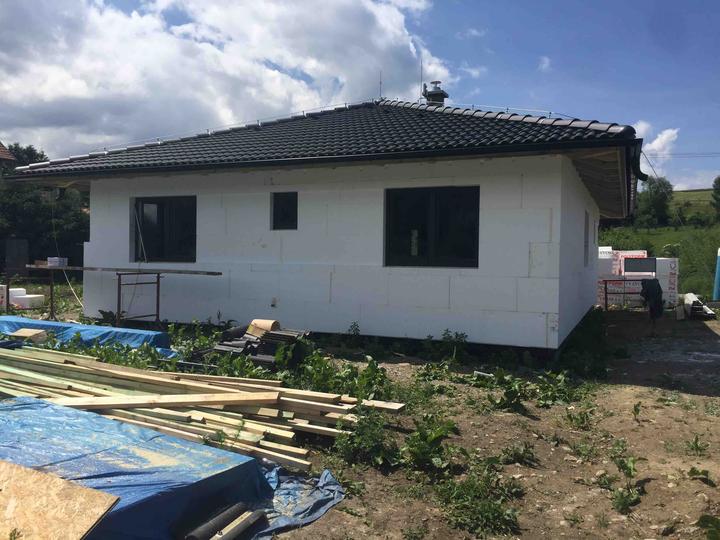

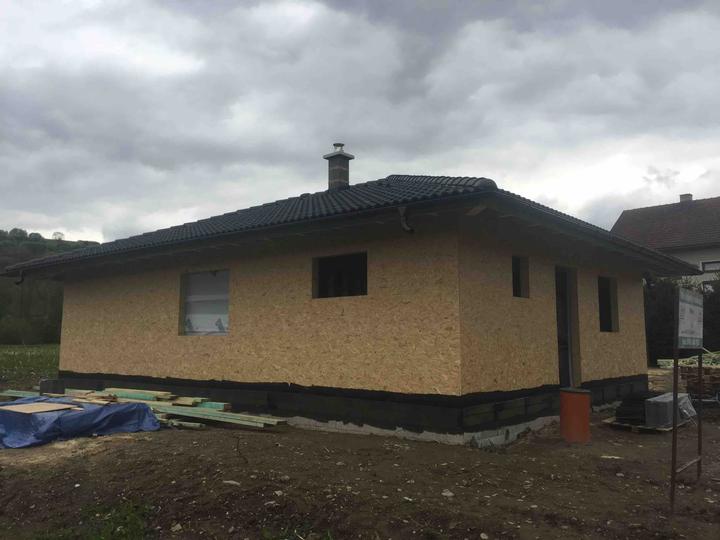

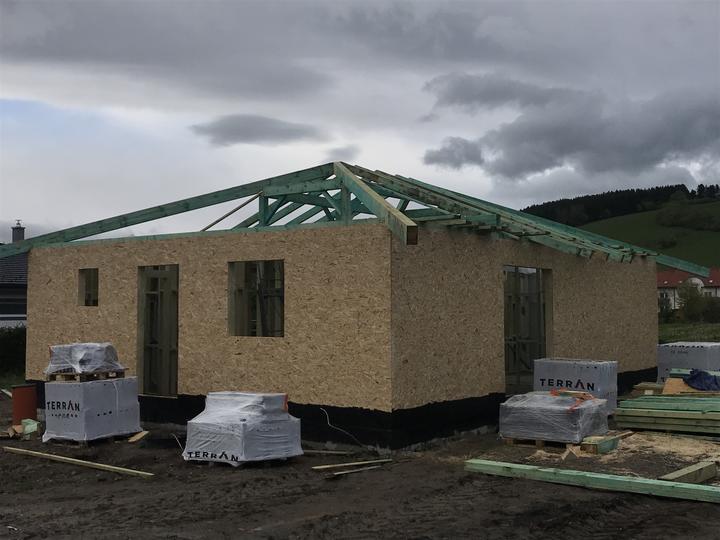

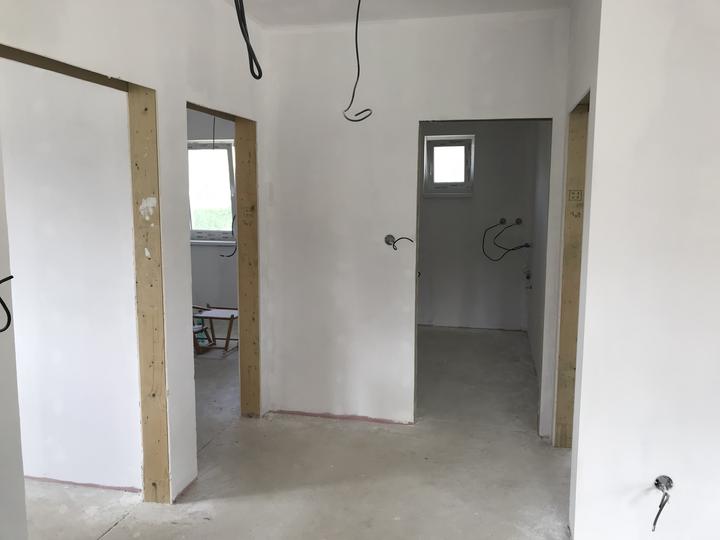

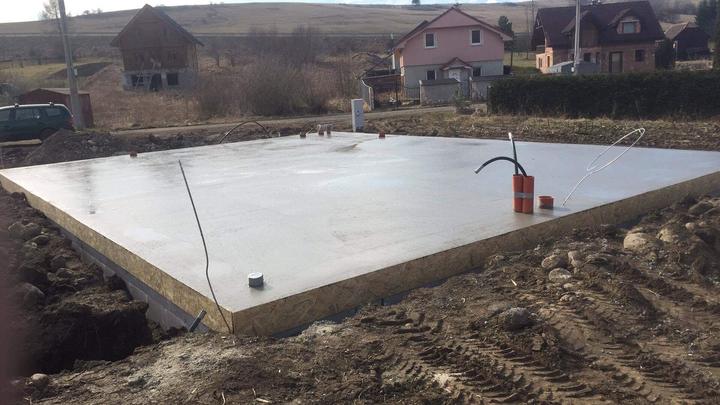

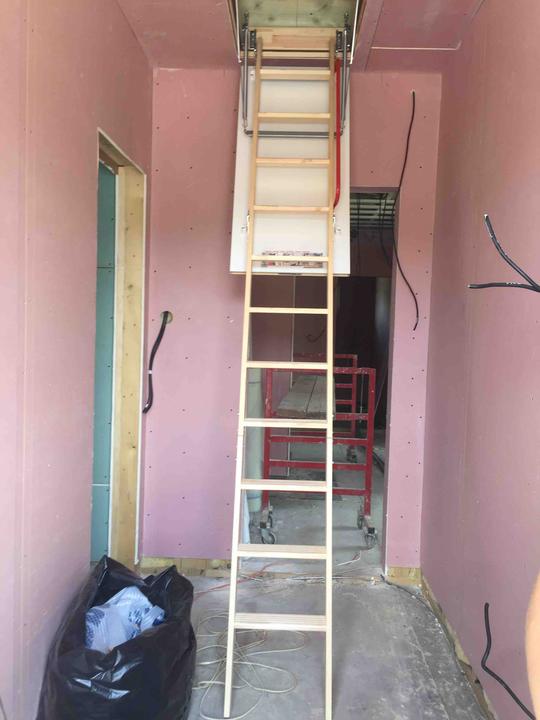

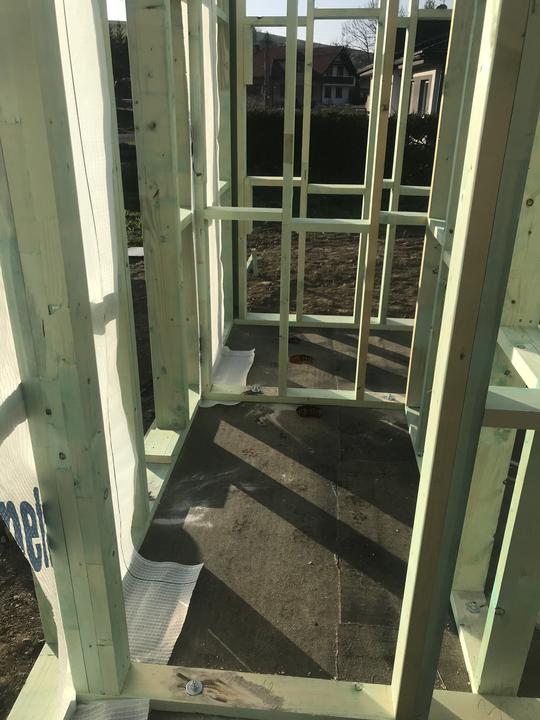

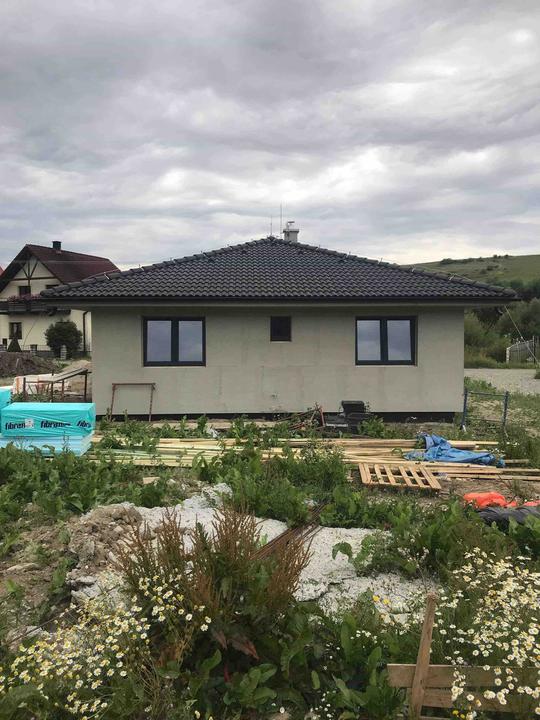

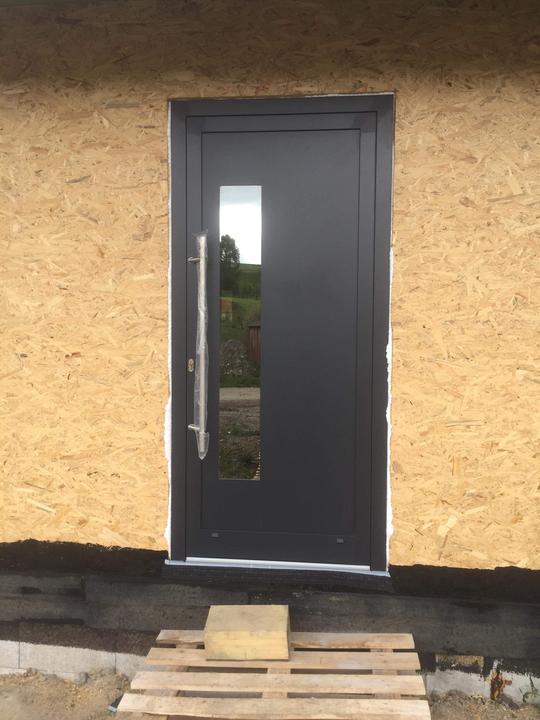

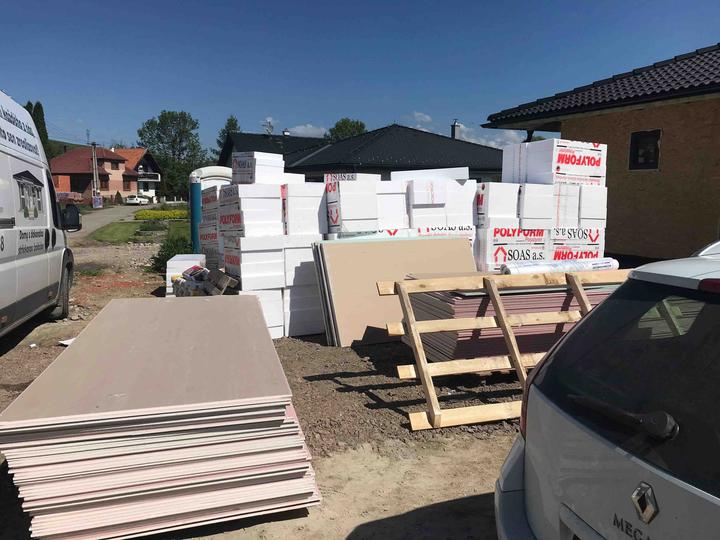

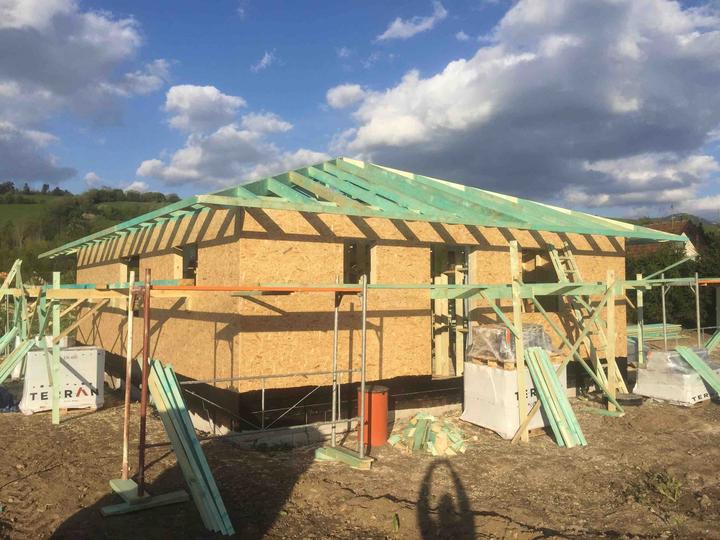

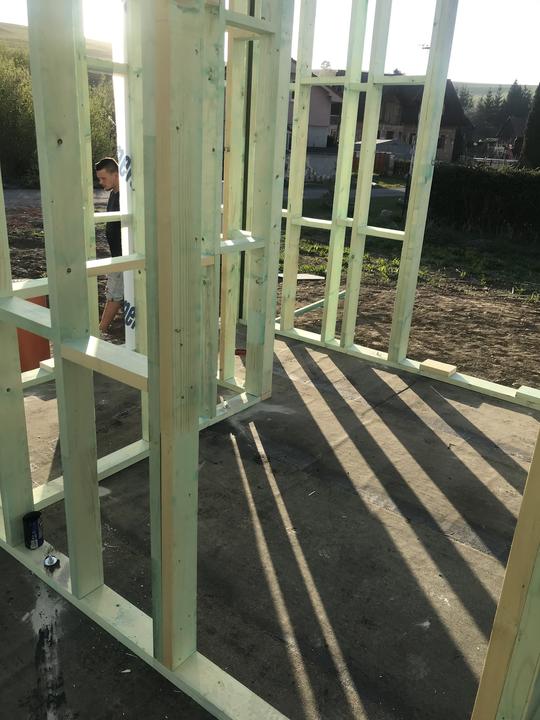

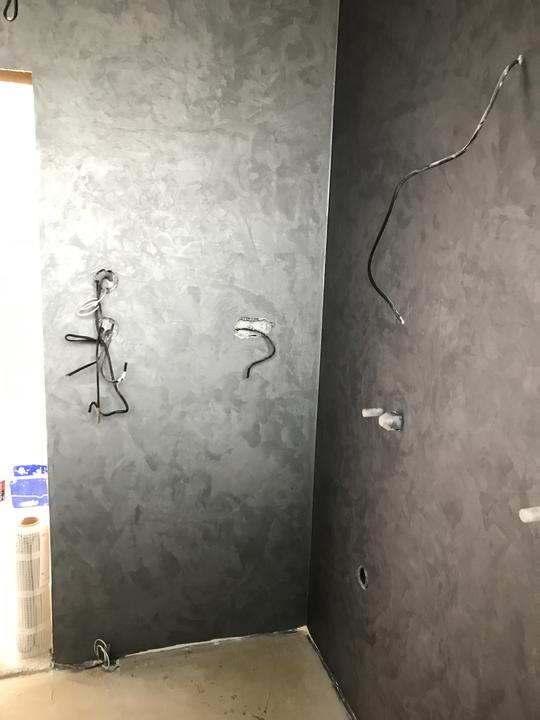

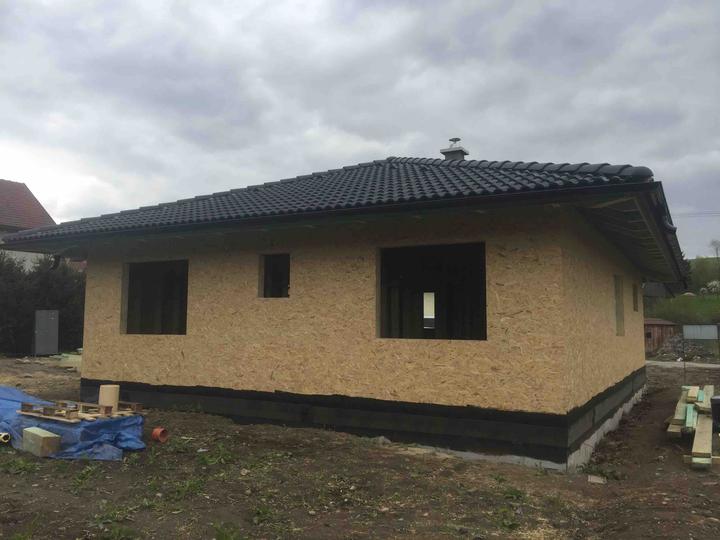

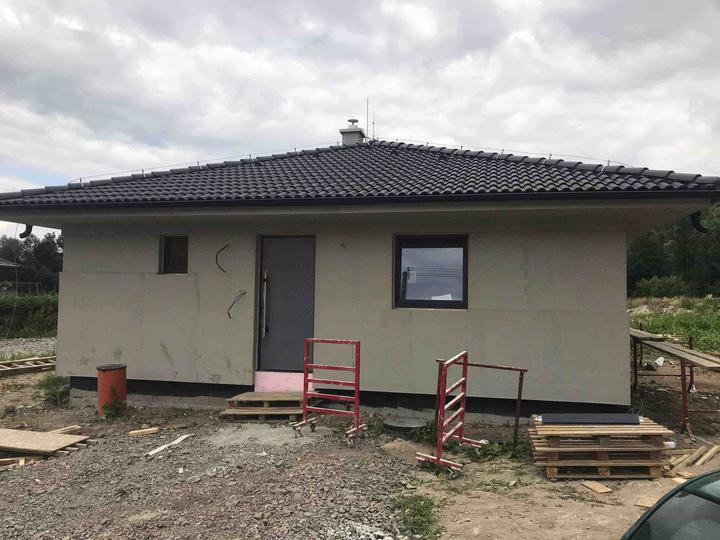

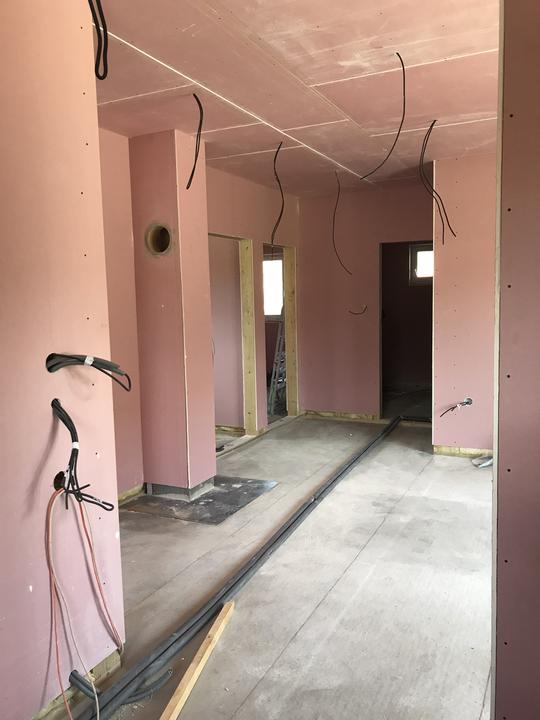

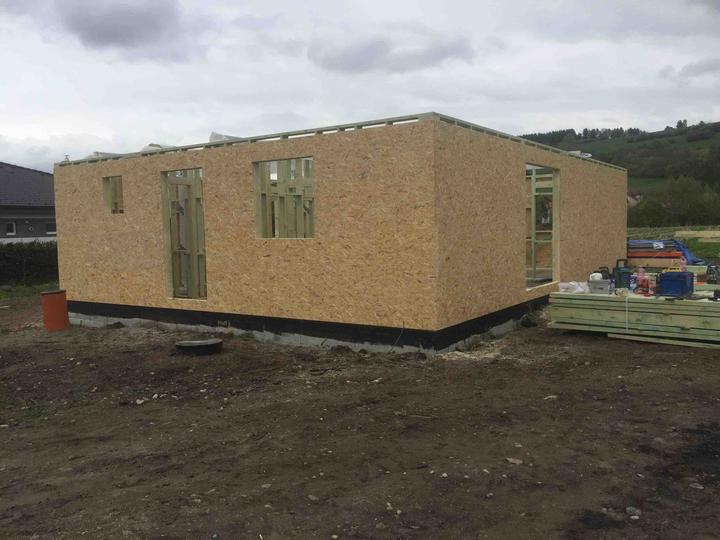

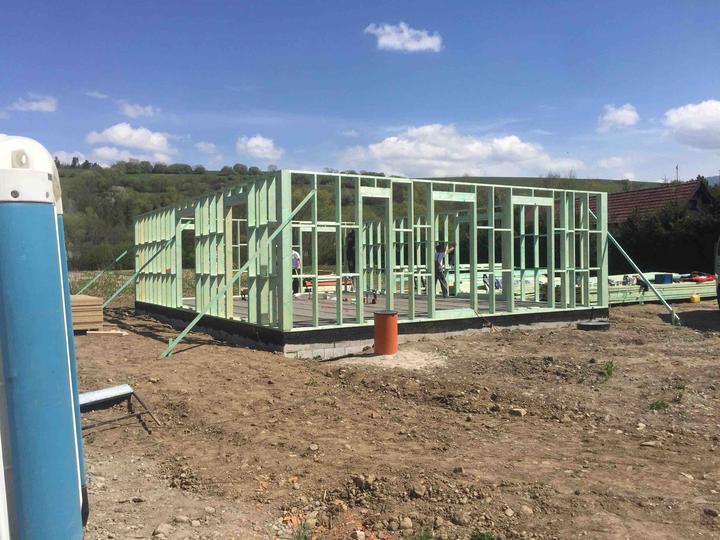

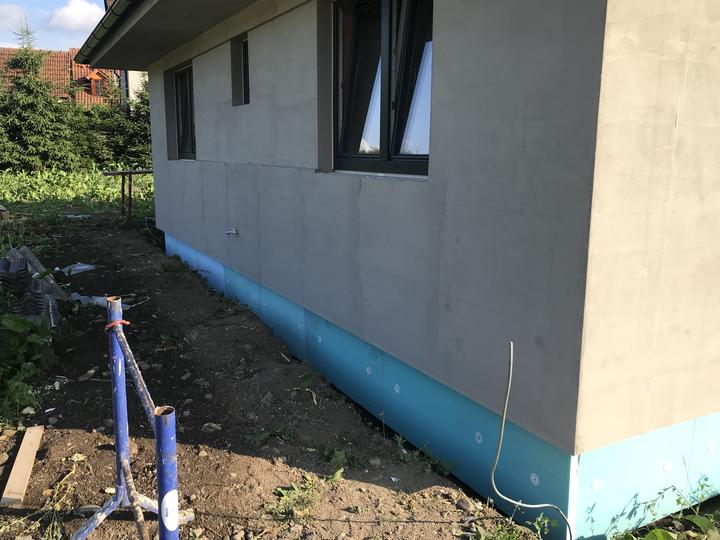

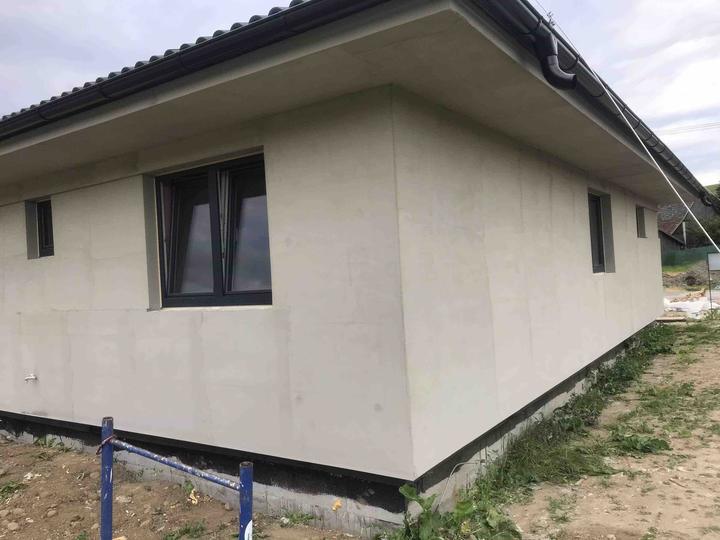

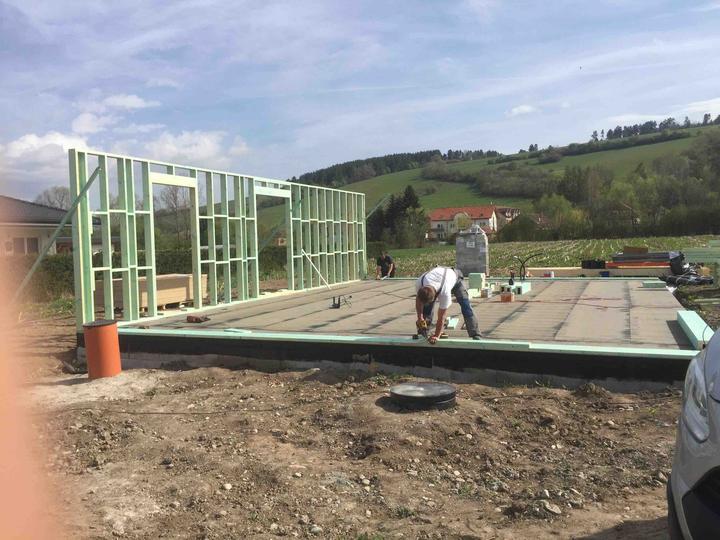

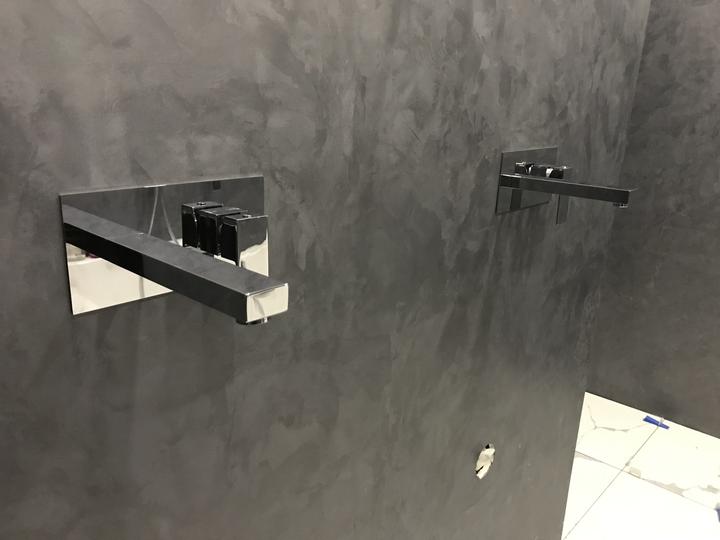

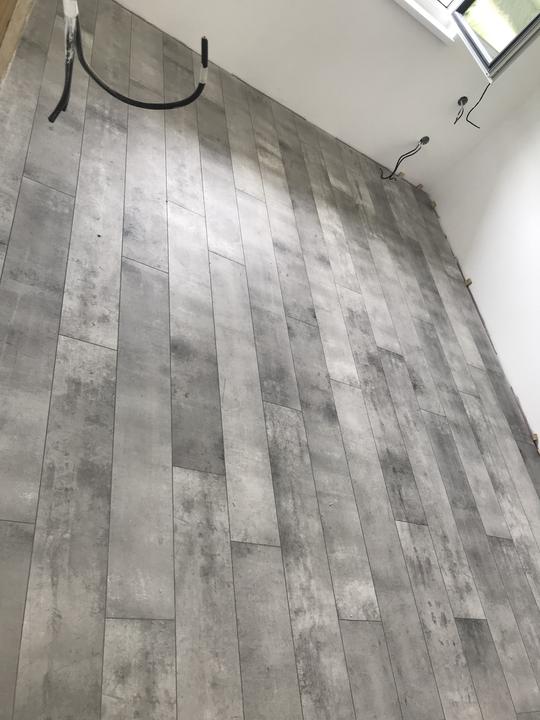

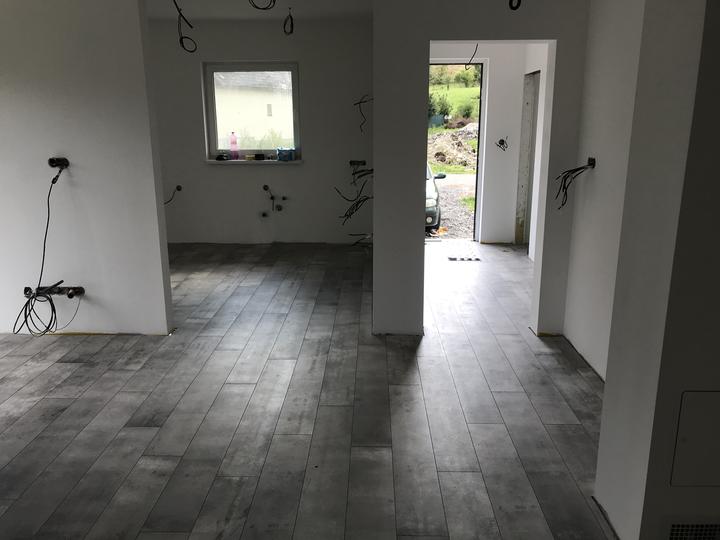

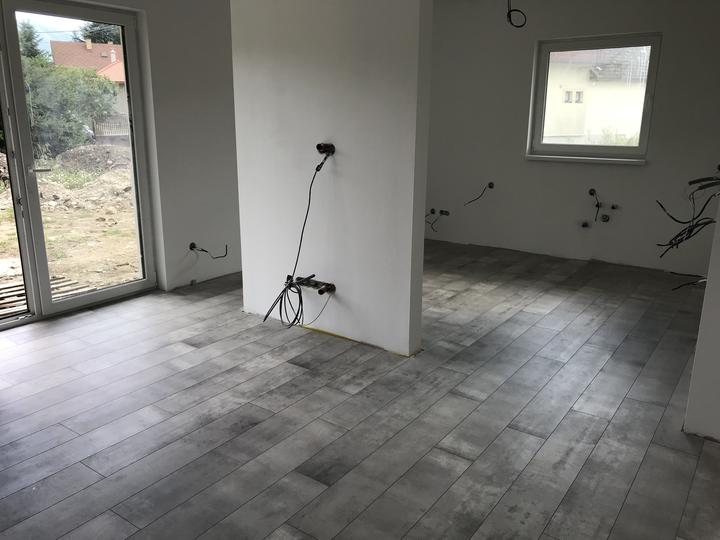

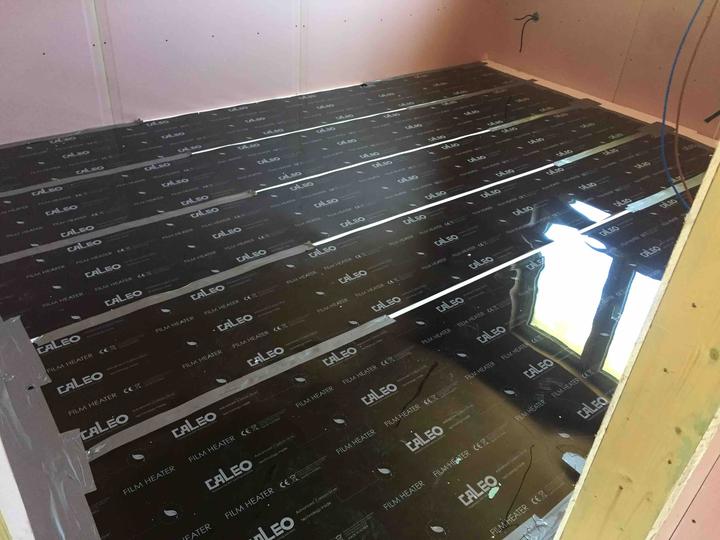

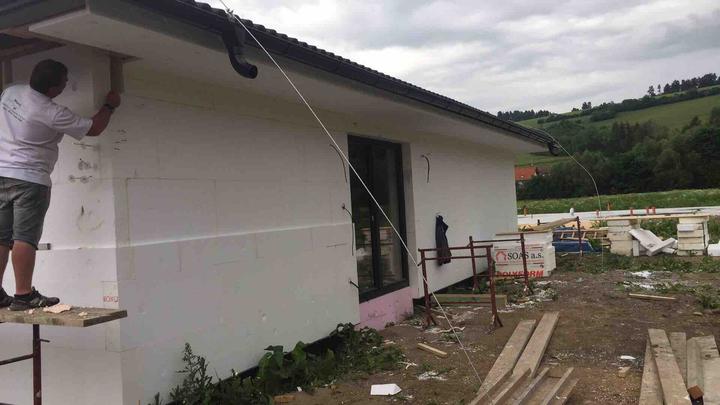

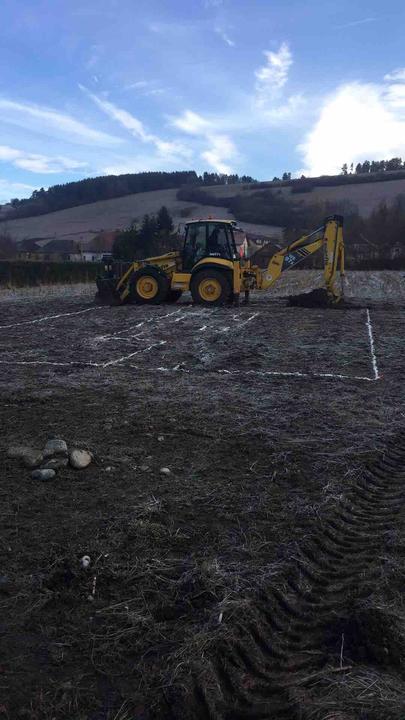

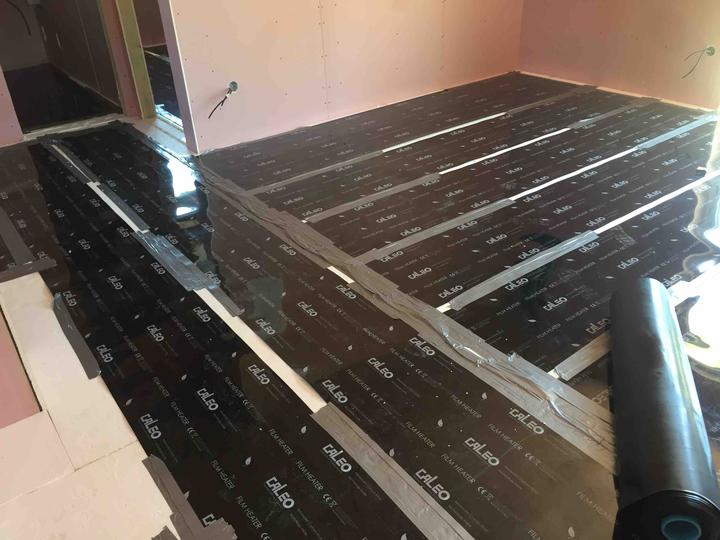

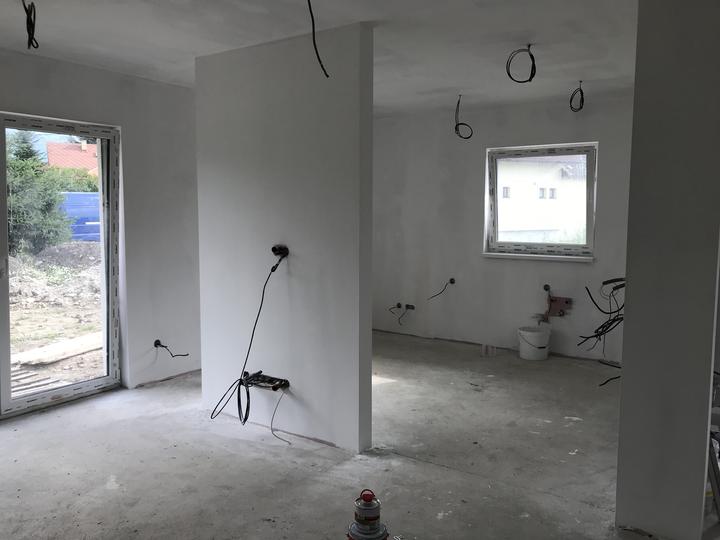

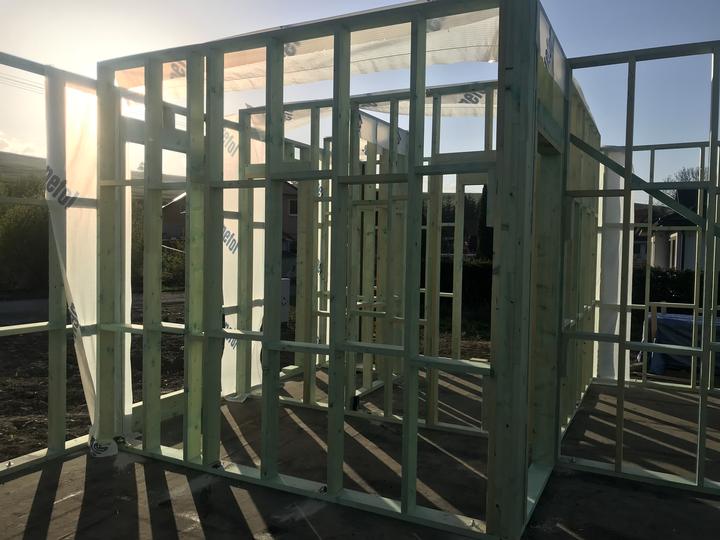

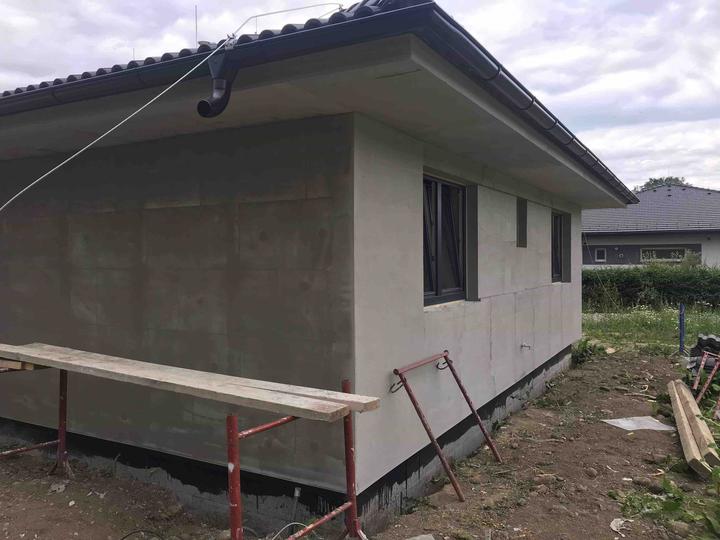

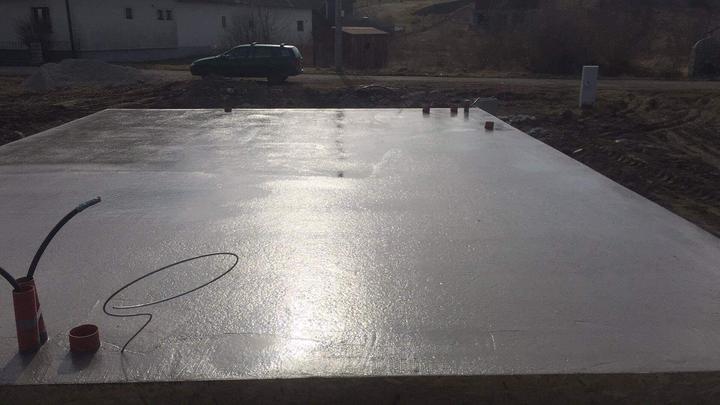

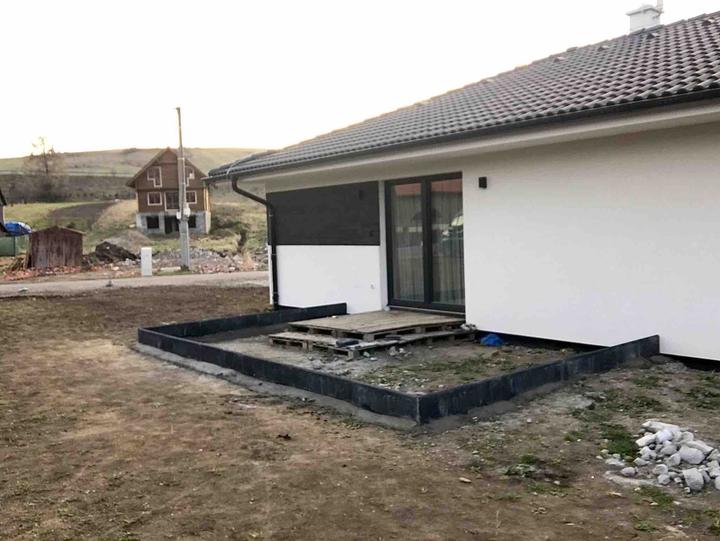

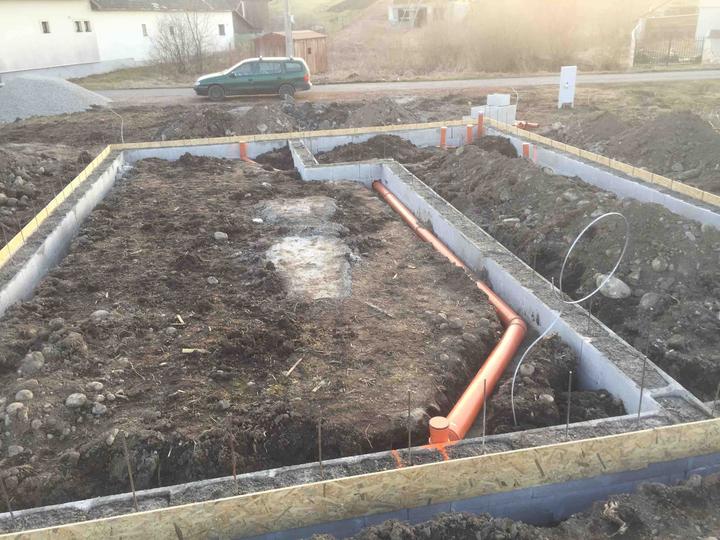

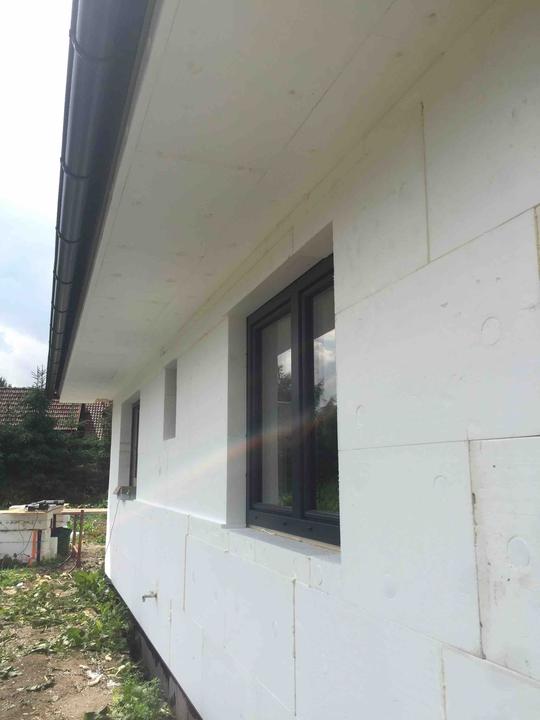

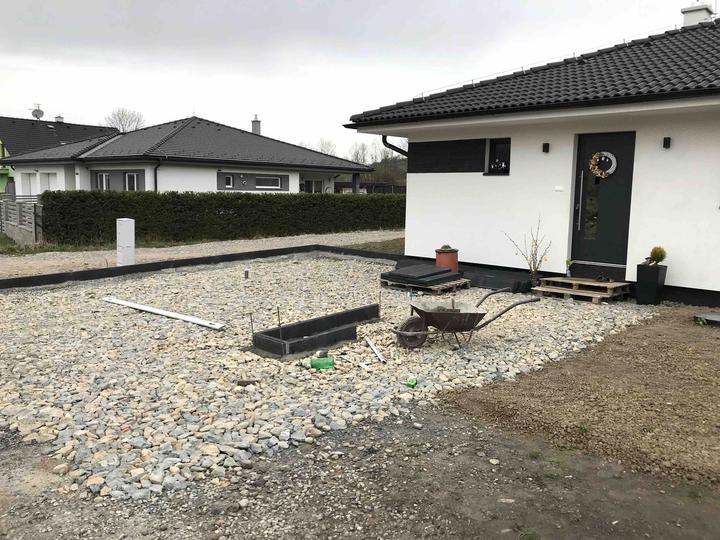

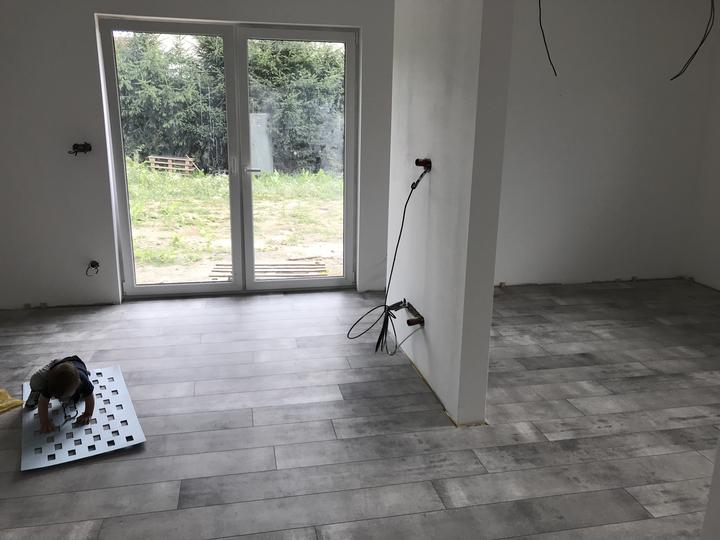

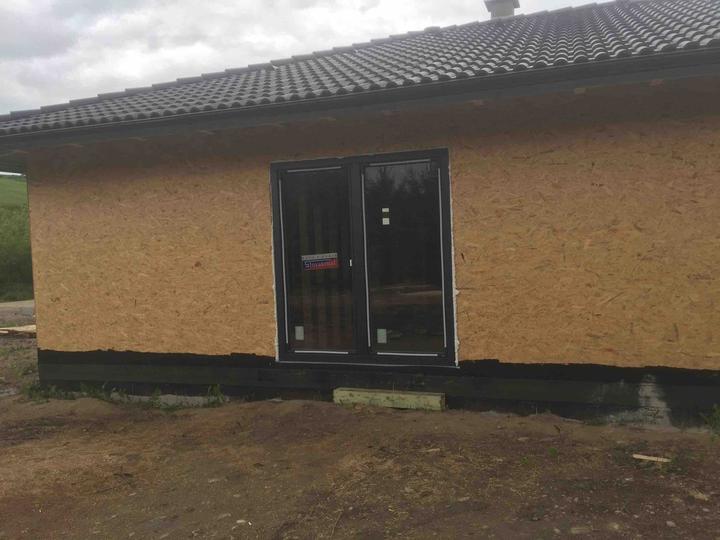

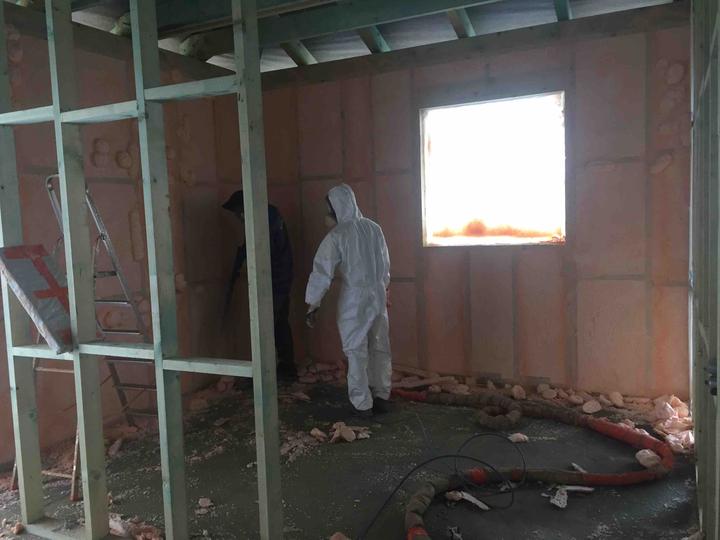

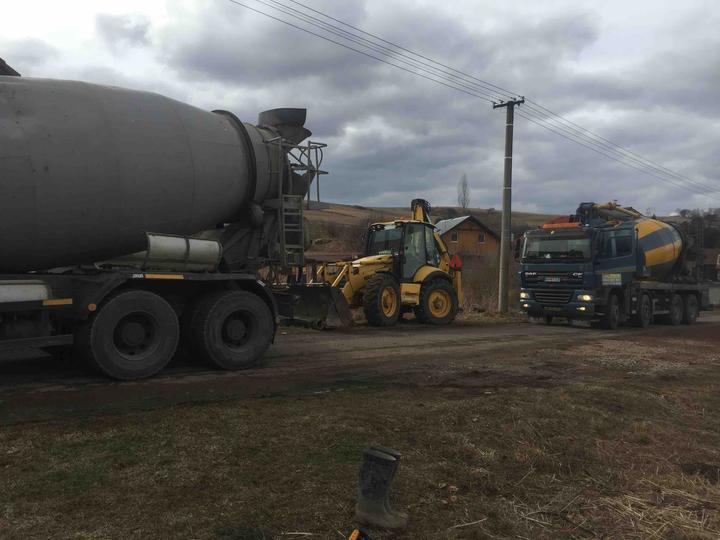

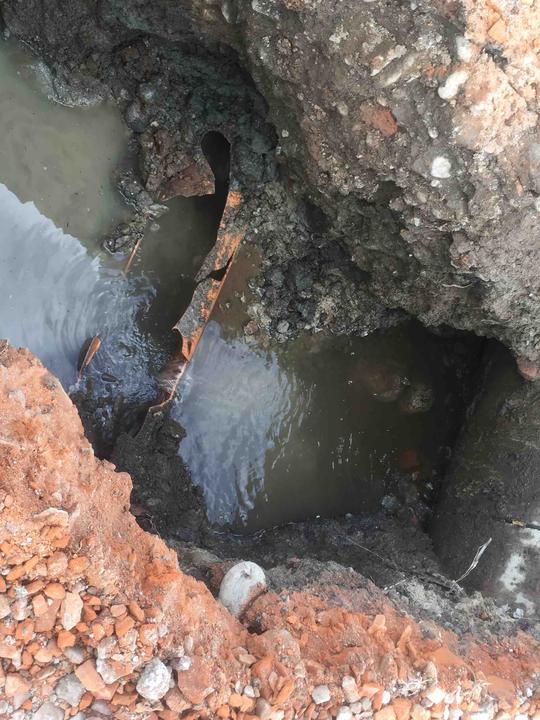

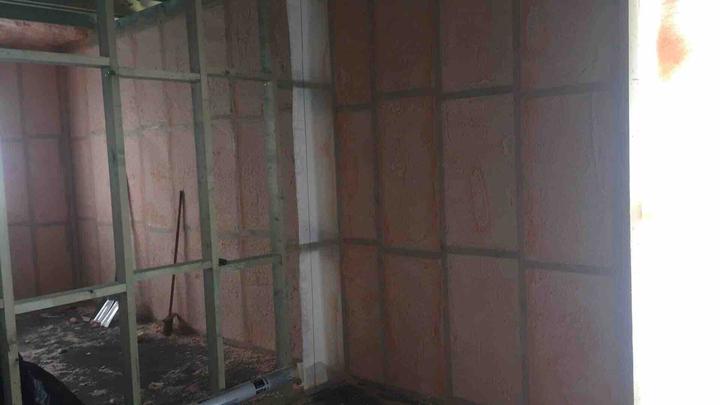

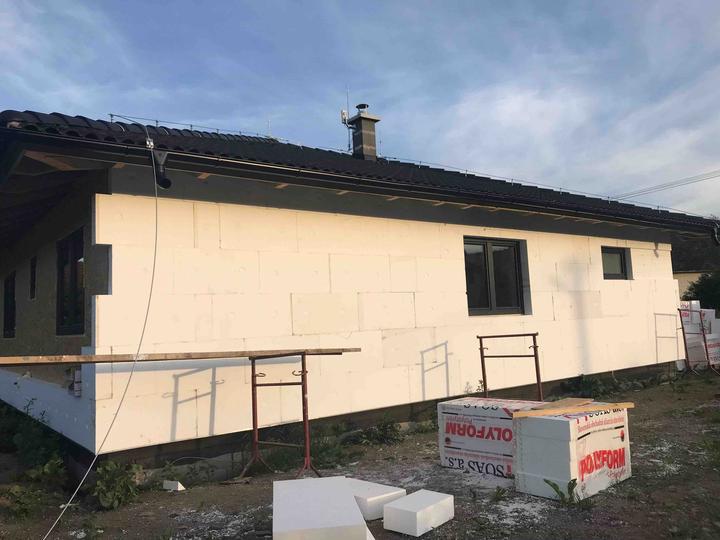

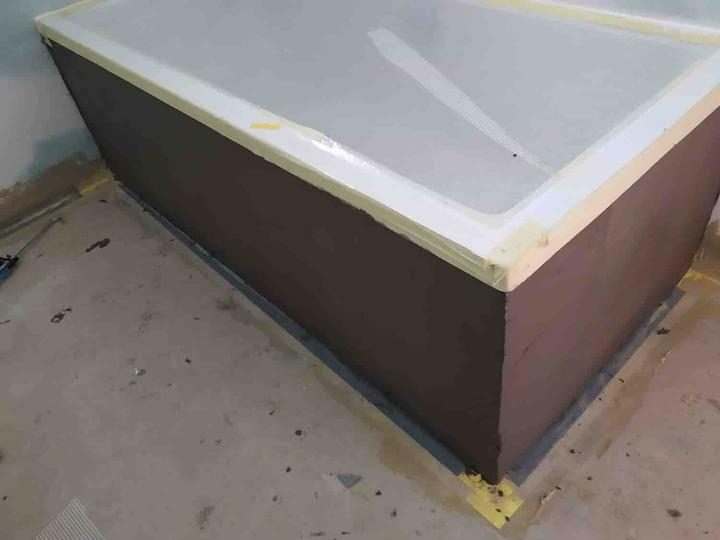

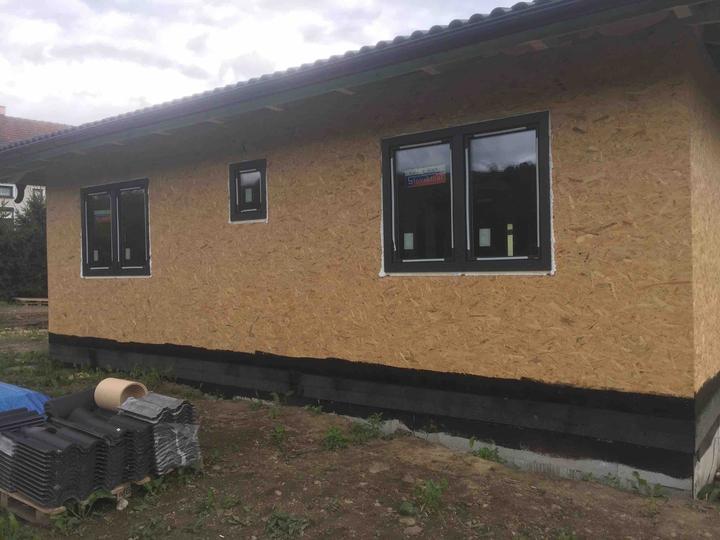

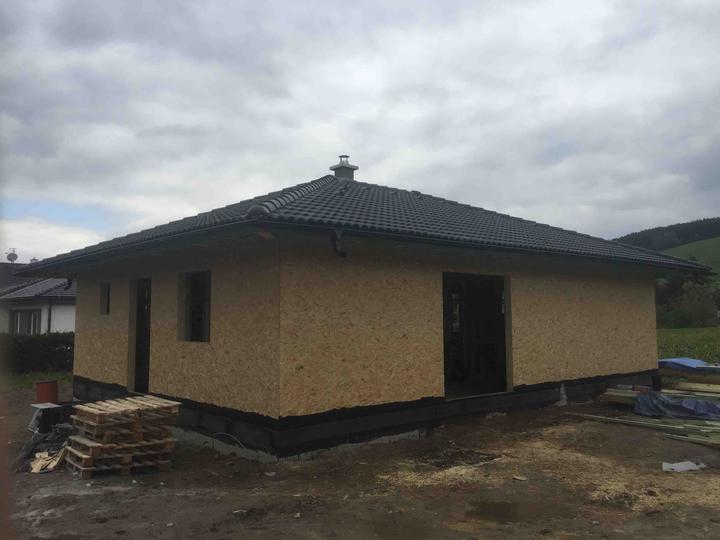

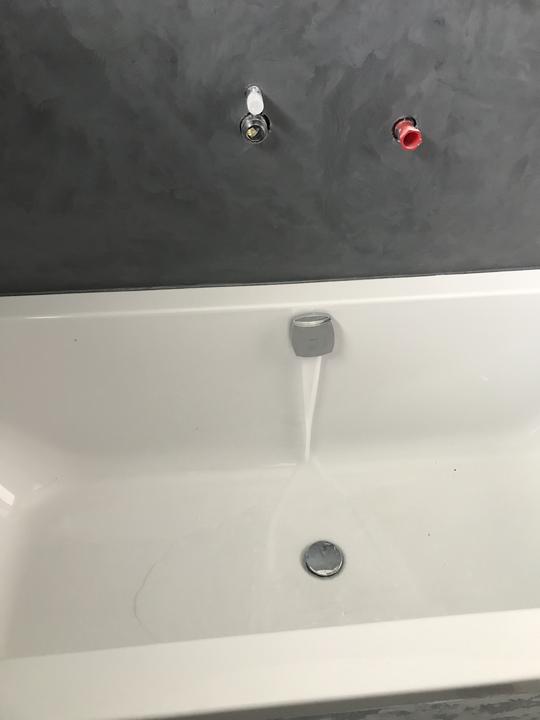

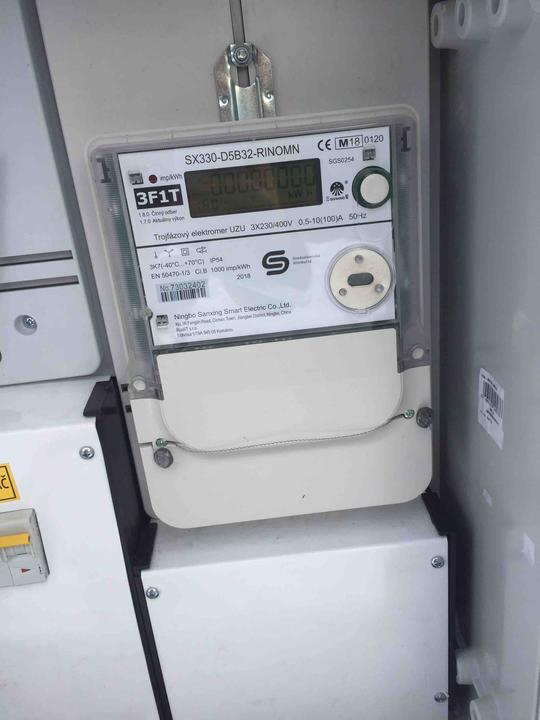

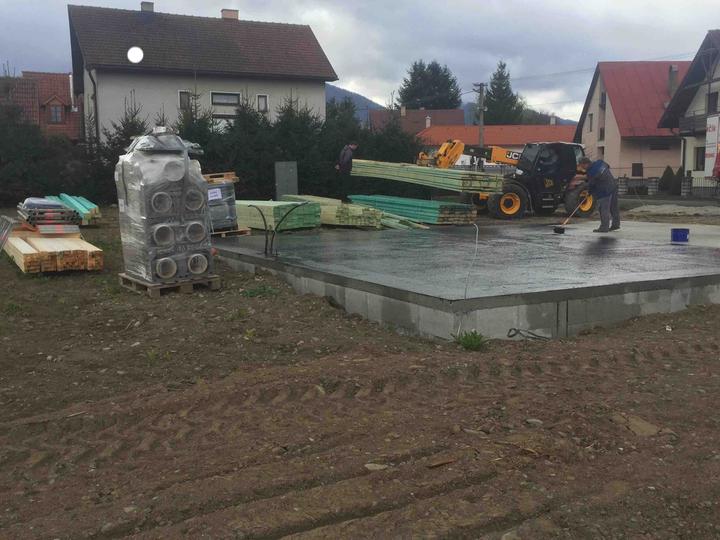

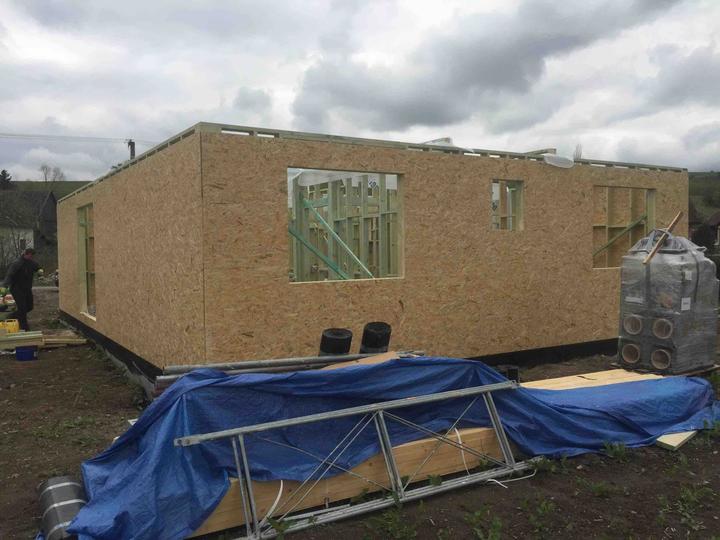

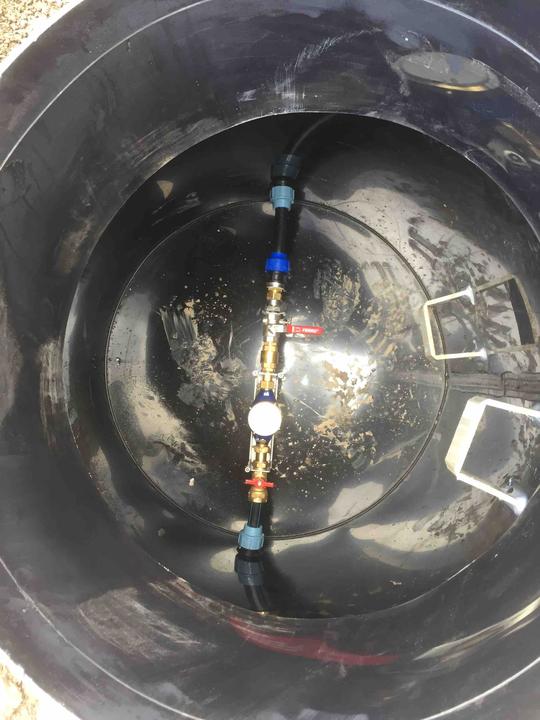

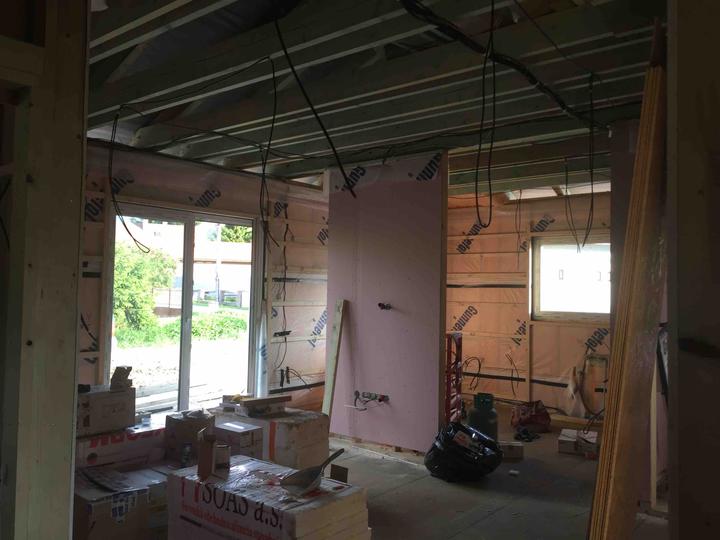

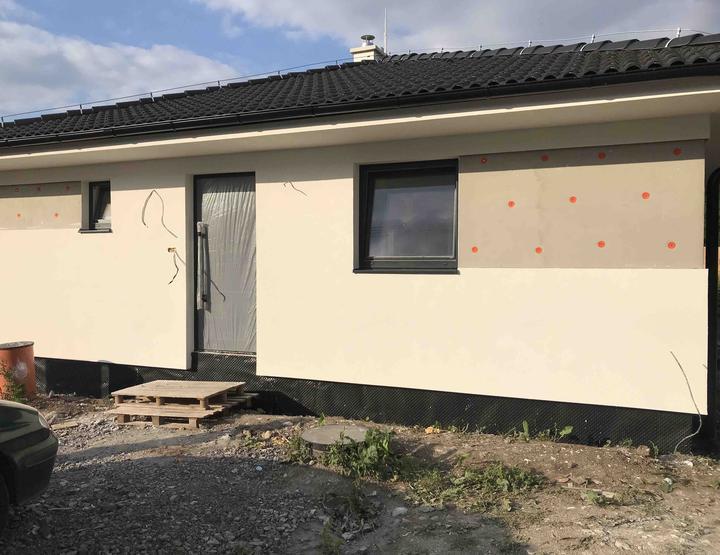

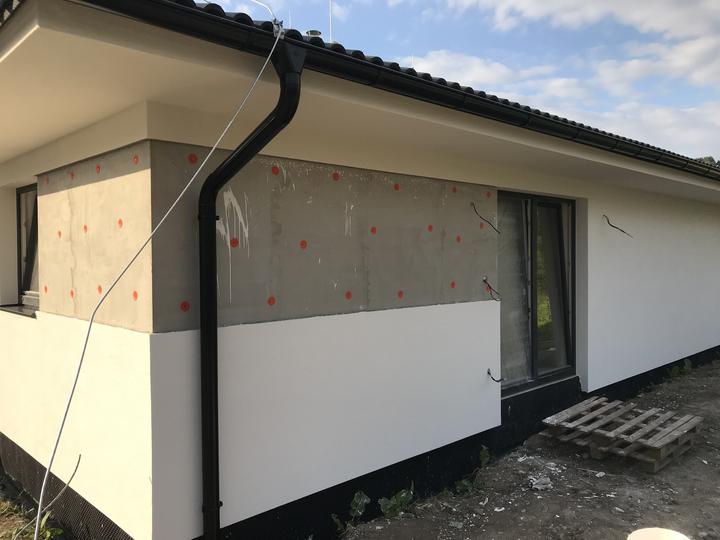

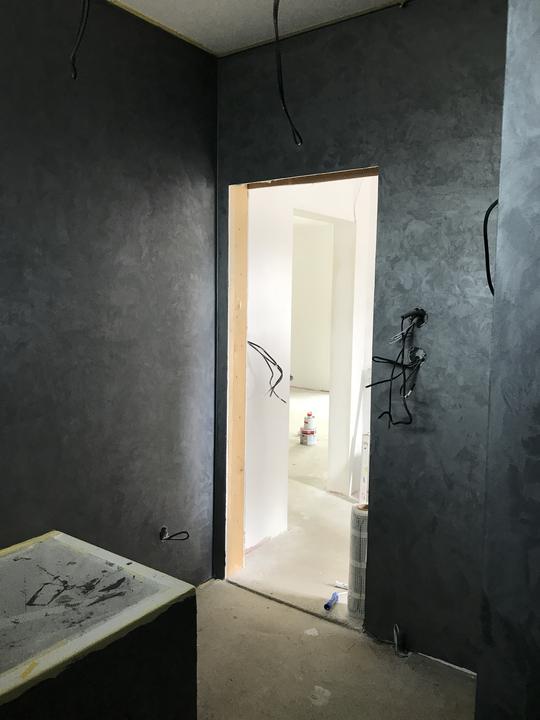

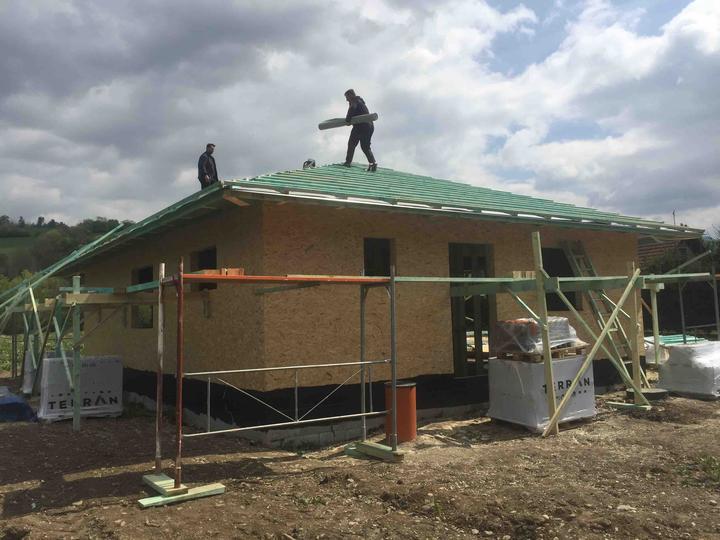

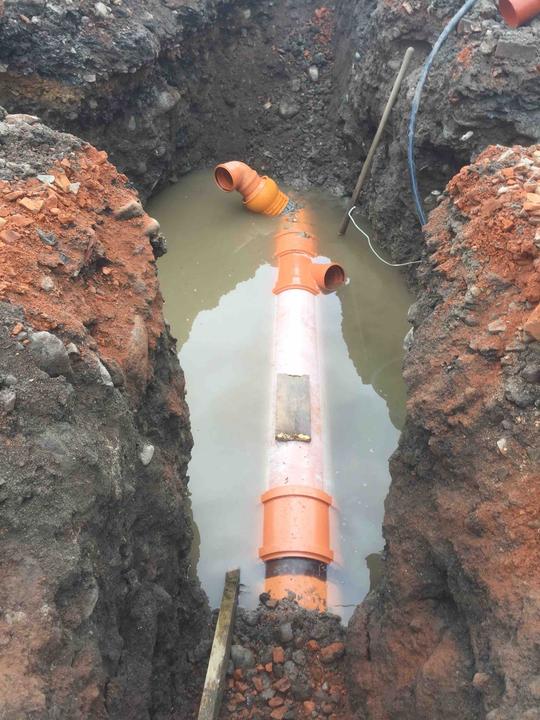

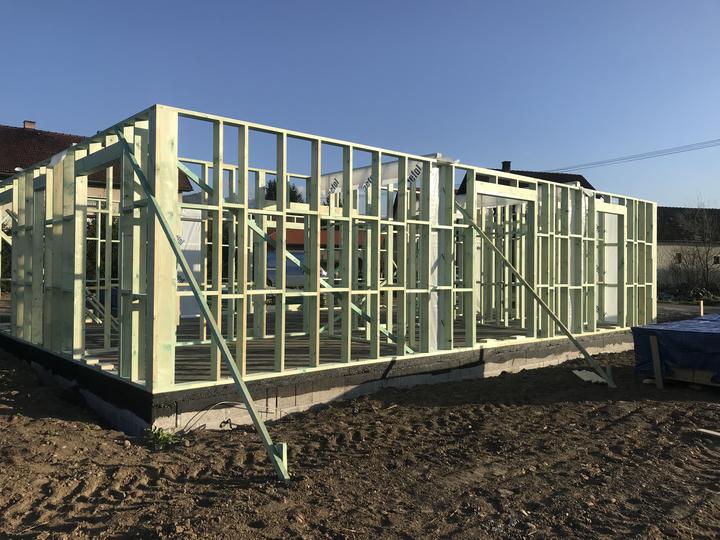

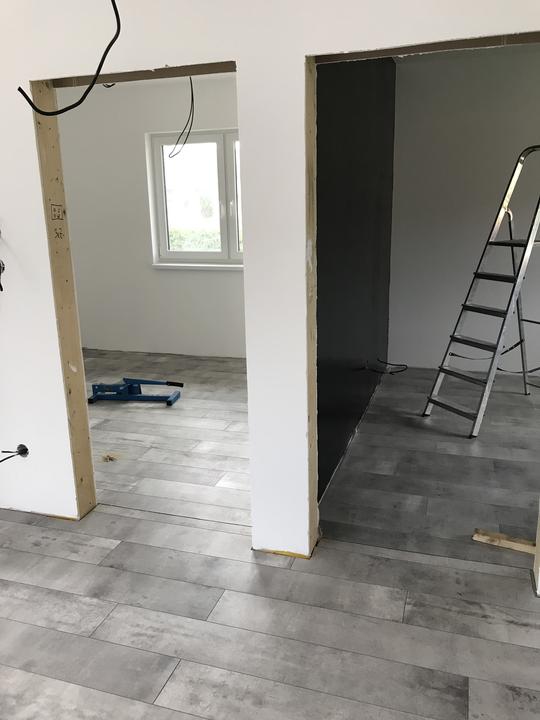

21.9.2018 -Schvalenie hypotéky 10.10.2018 - Rezervacia pozemku 12.10.2018 -1.čast z ceny pozemku 15.10.2018 -Zameranie pozemku 16.10.2018 -Vybudovanie elektr. pripojky 22.10.2018 -Schvalenie DS. pripojenia voda/kanal 22.10.2018 -Zaplatené poplatky obci 26.11.2018 -Hotové kompletné projekty domu 19.12.2018 -Podané STAVEBNE POVOLENIE 7.2.2019 -Montáž elektrohodín 7.2.2019 -Vydané STAVEBNE POVOLENIE 8.2.2019 -Podpisanie Zmluvy na Dom - Mipav 15.32019 -Pozemok vyplateny 19.3.2019 -Prvy vykop-zaklady 22.3.2019 -Základy hotové 25.3.2019 -Realizacia vodovodnej a kanalizacnej pripojky 24.4.2019 -Začiatok hrubej stavby 7.5.2019 -Hruba stavba hotova 9.5.2019 -Striekana izolacia 21.5.2019 -Montáž okien a vchodvých dverí 3.6.2019 -Začiatok poslednej etapy holodom 1.7.2019 -Striekana izolacia stropy 3.7.2019 -Polystyren podlaha 4.7.2019 -Infra podlahove vykurovanie 5.7.2019 -Poter hotovy 10.7.2019 -Sietka+lepidlo 11.7.2019 -Zateplenie sokla 24.7.2019 -Ukoncena etapa holodom 30.7.2019 -Benatsky stuk nahodeny,vana osadena 4.8.2019 -podlaha polozena 9.8.2019 -vypinace termostaty elektrika dokoncena
