V Júni 2021 začala táto naša už asi celoživotná výzva.

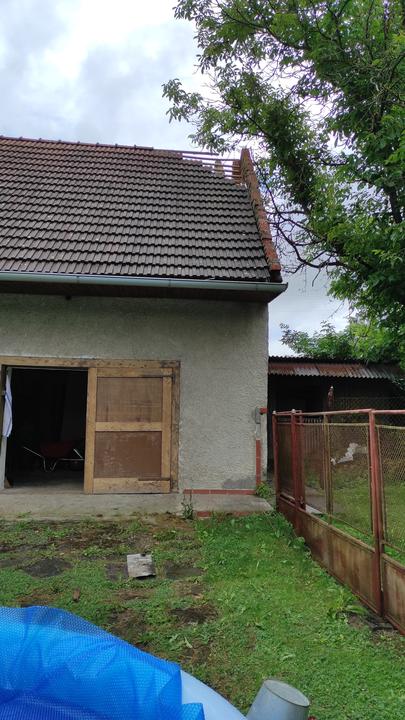

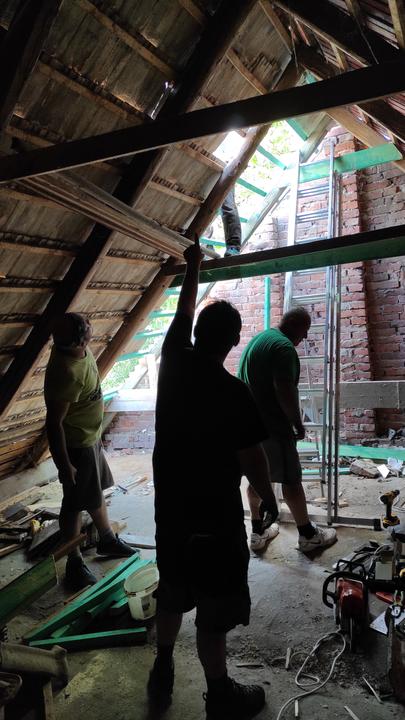

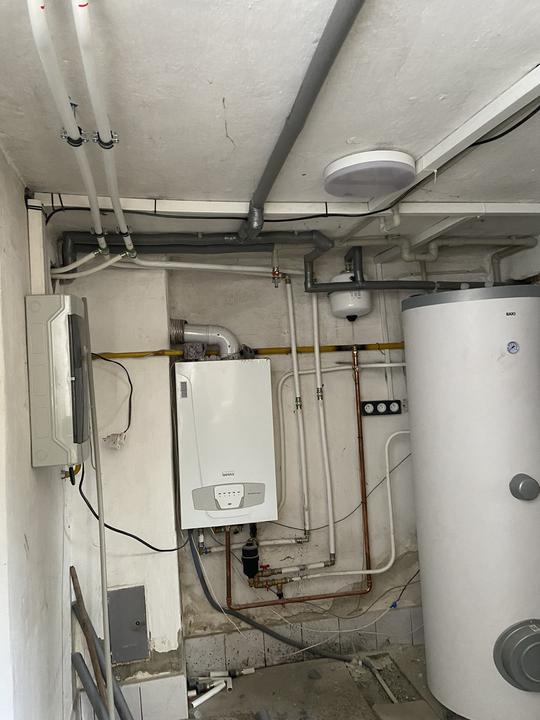

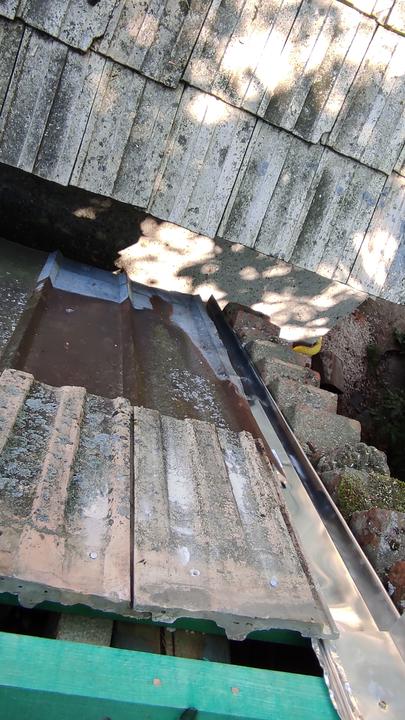

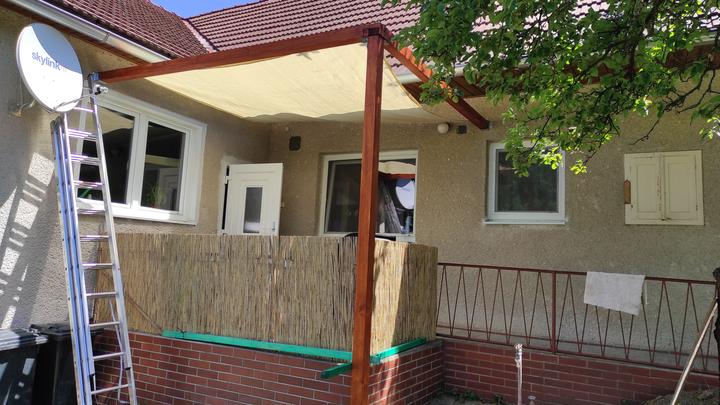

Leto, jeseň aj zimu sme strávili bez väčších zásahov. Výmena zatiaľ len plynového kotla, nutná úprava strechy pred jeseňou a presvetlenie záhrady.
Skôr plánujeme, obzeráme sa a zháňame od materi…
V Júni 2021 začala táto naša už asi celoživotná výzva.
Leto, jeseň aj zimu sme strávili bez väčších zásahov. Výmena zatiaľ len plynového kotla, nutná úprava strechy pred jeseňou a presvetlenie záhrady.

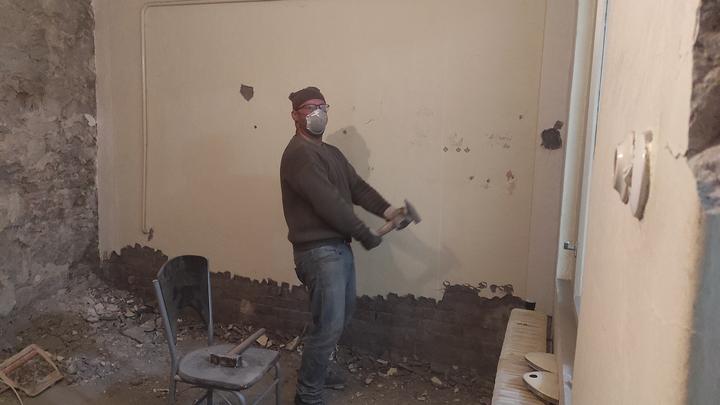

Skôr plánujeme, obzeráme sa a zháňame od materiálu po majstra. Spoznávame stavbu vo všetkých ročných obdobiach :-).
Cez zimu sme prešli na to, že je nutné oddrenážovať dom lebo vlhne.....tak to je plán hneď na jar 2022....od jesene je v pláne prerábka vnútra (uvidíme čo sa nám podarí).

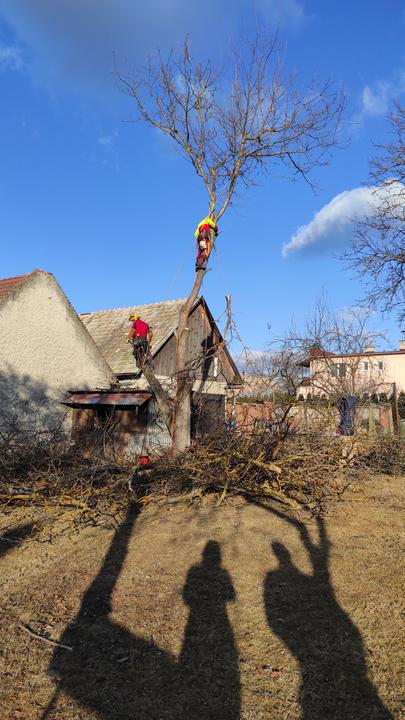

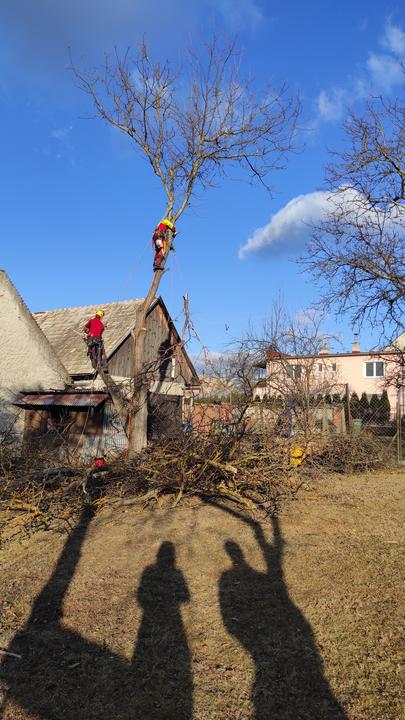

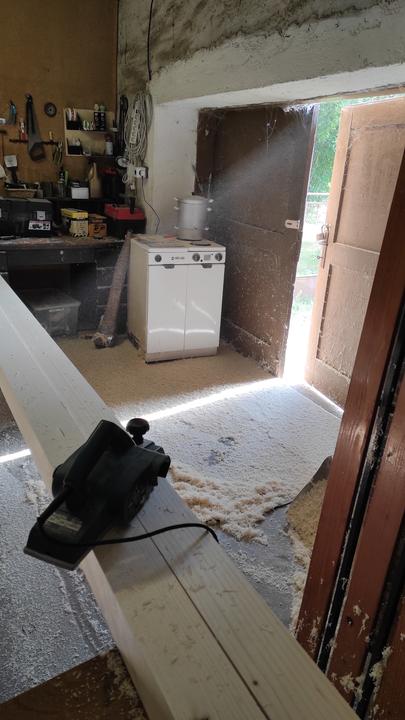

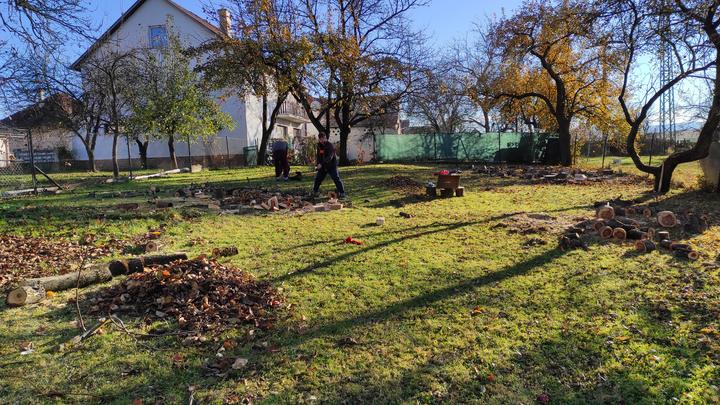

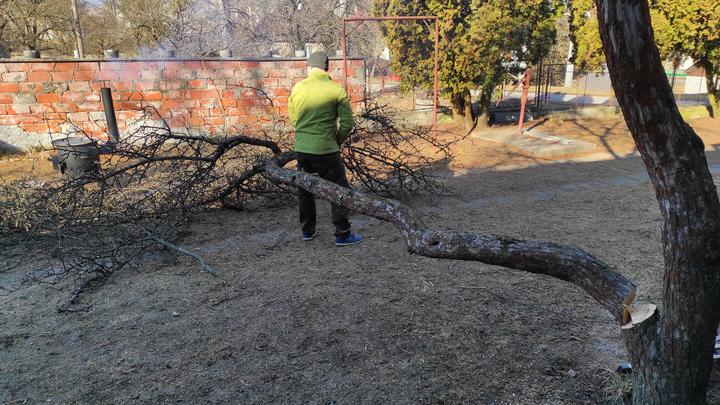

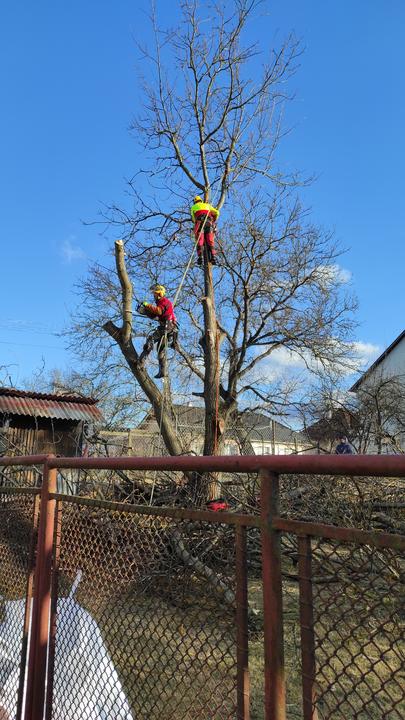

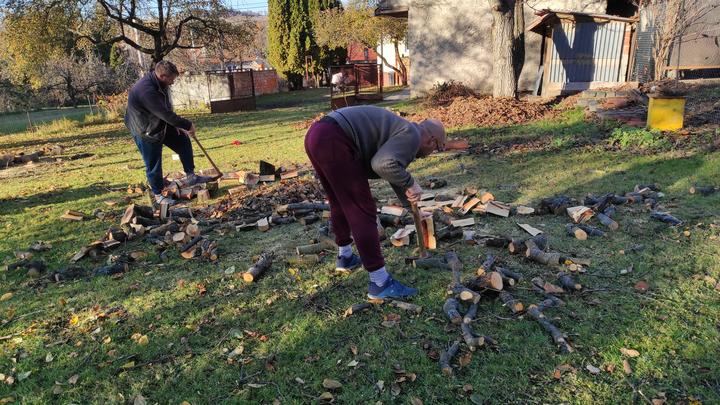

V marci 2022 sme spustili orech, ktorý nerodil a bol na nevhodnom mieste blízko strechy. Jedným vrzom sme učesali aj čerešnu, tak dúfam, že sa nám za to odvďačí 🍒.

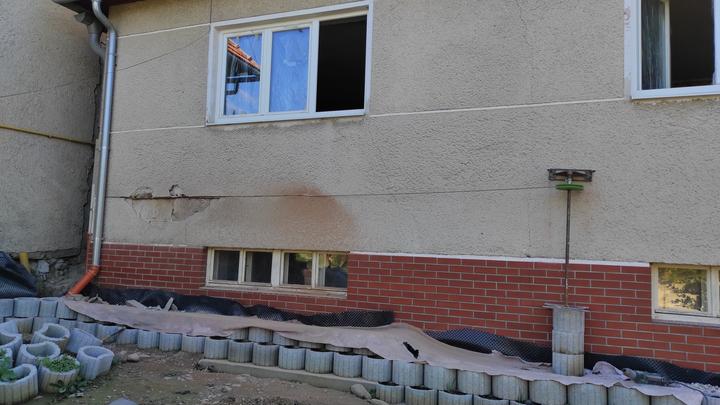

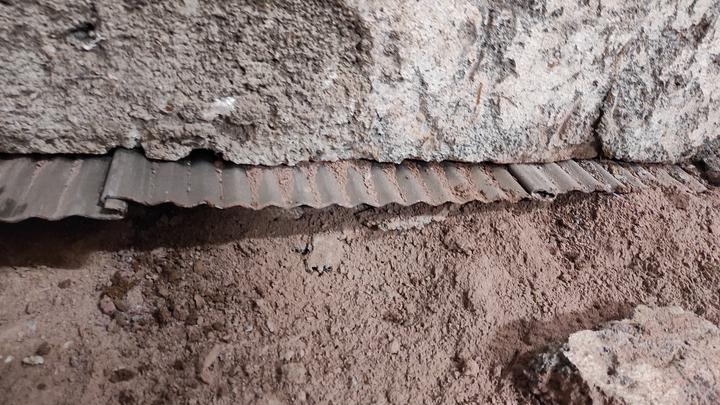

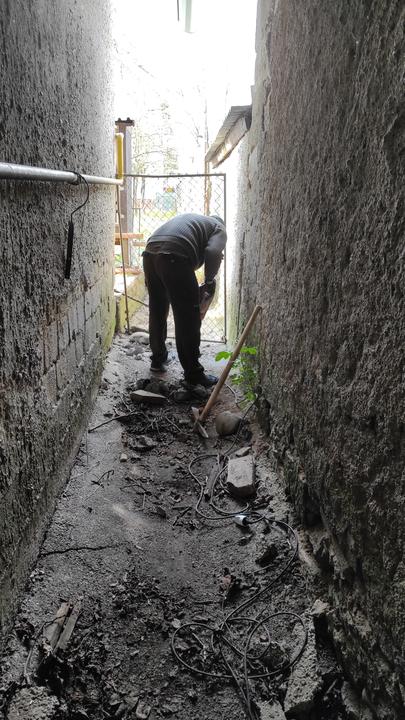

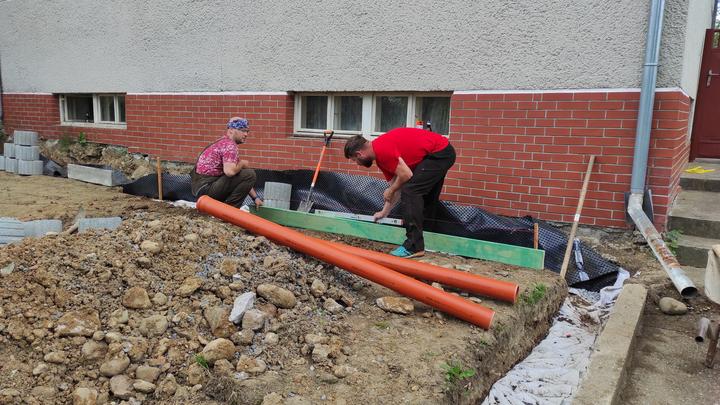

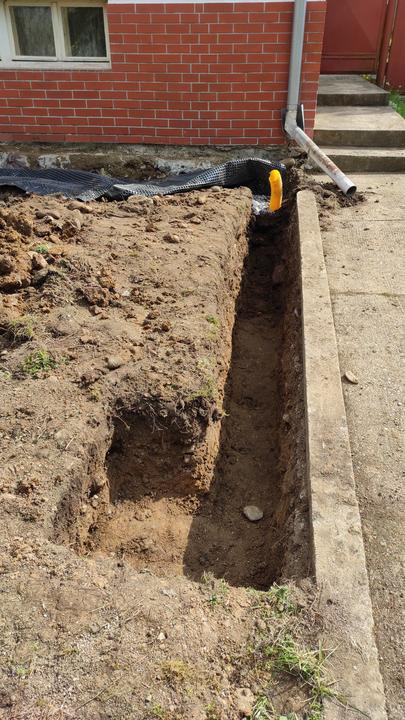

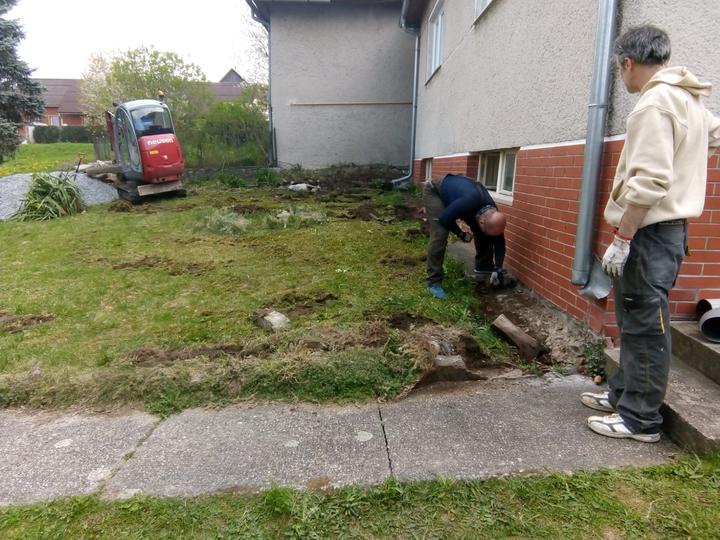

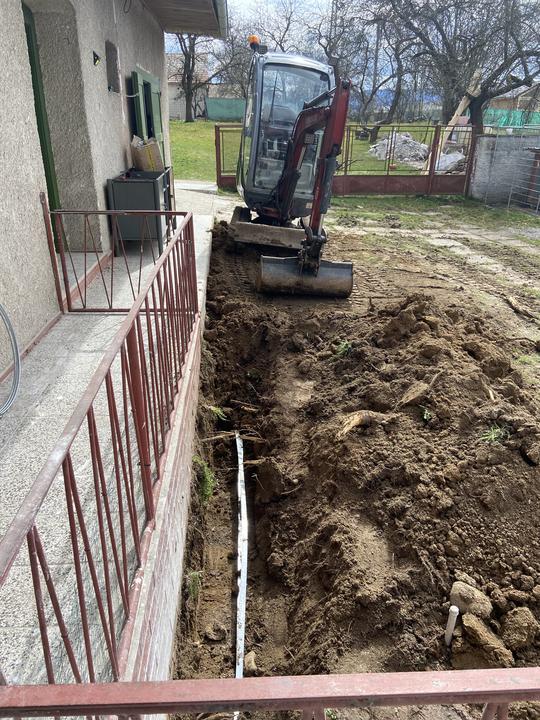

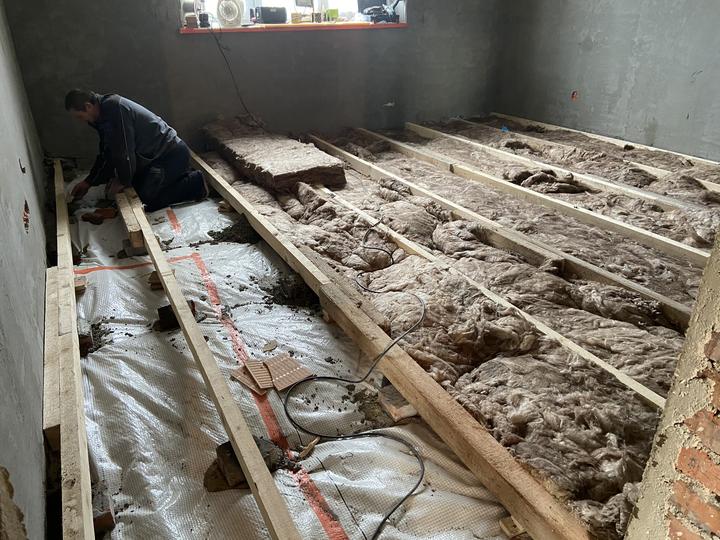

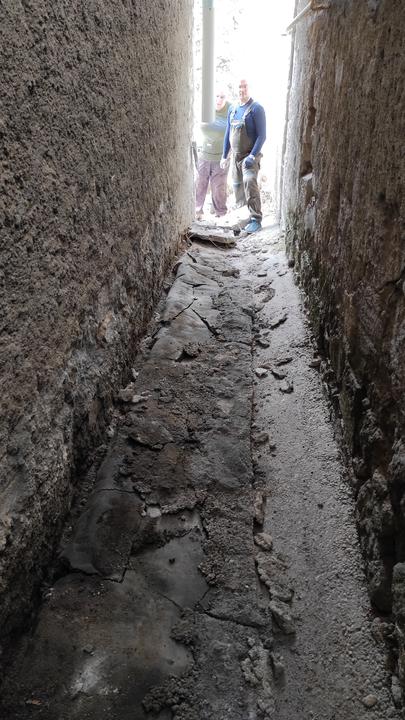

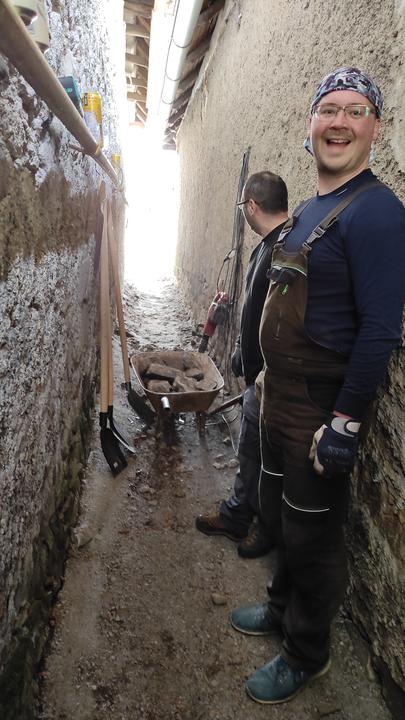

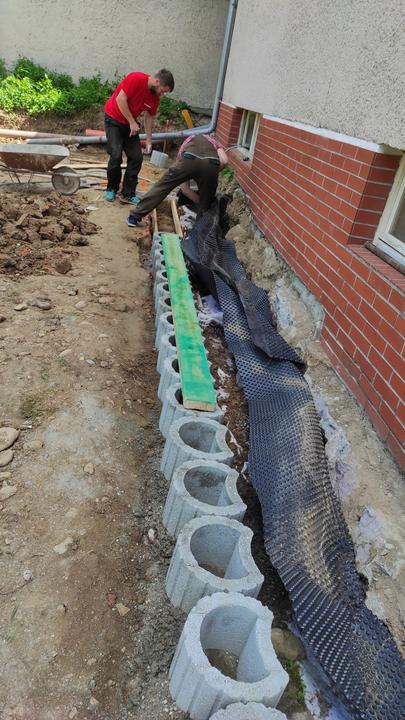

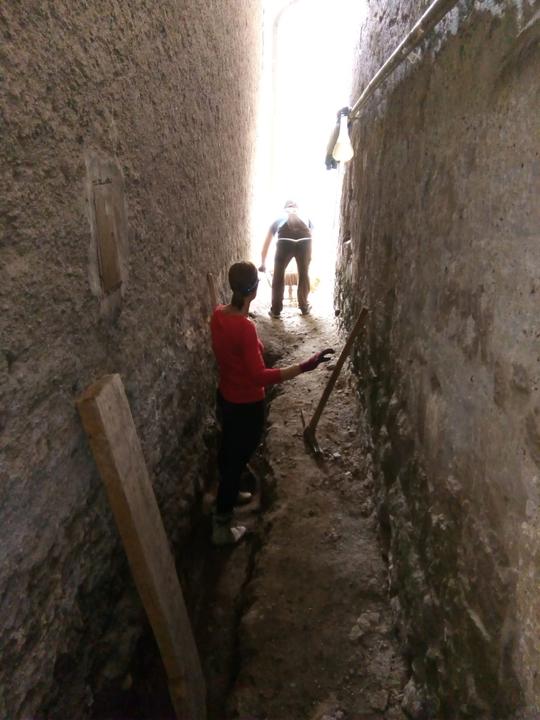

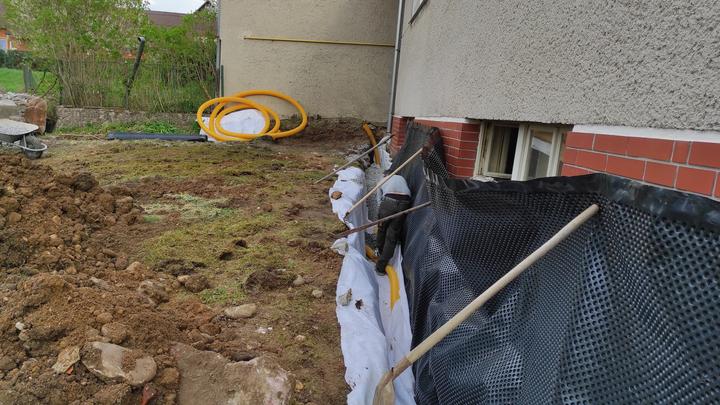

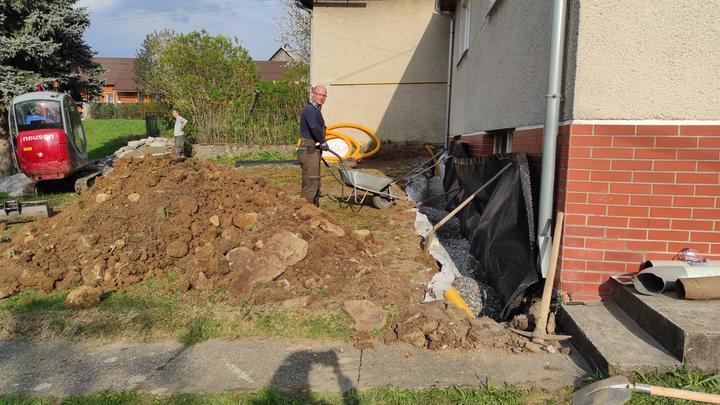

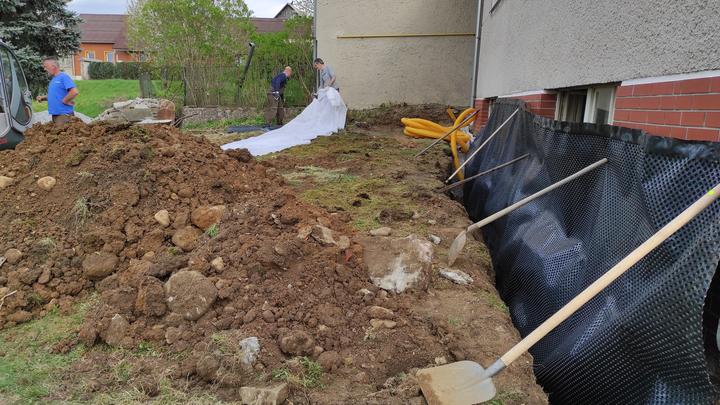

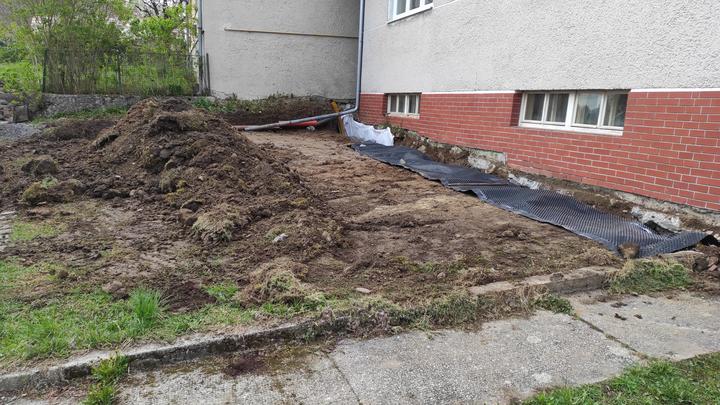

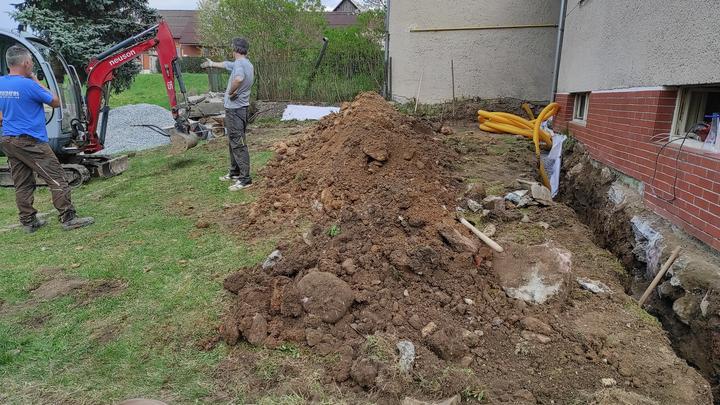

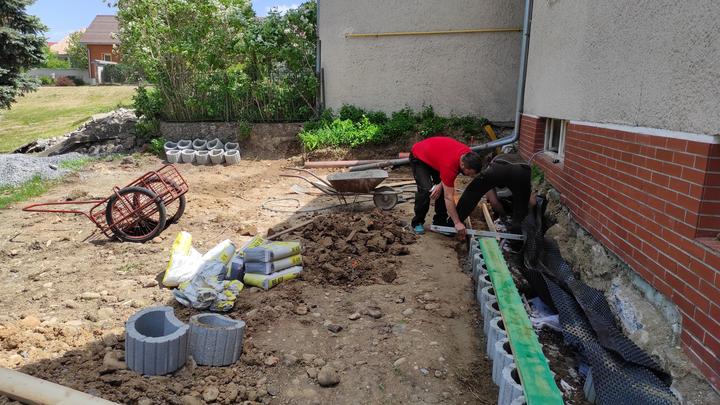

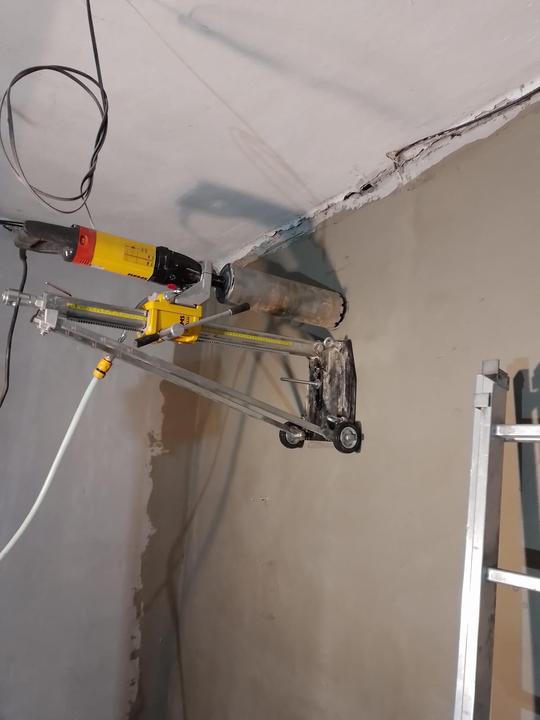

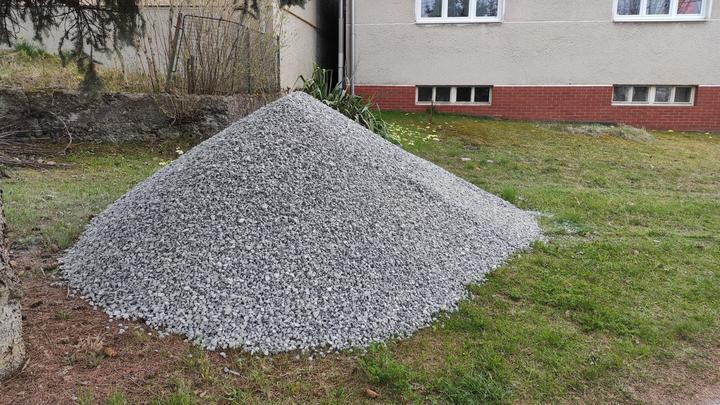

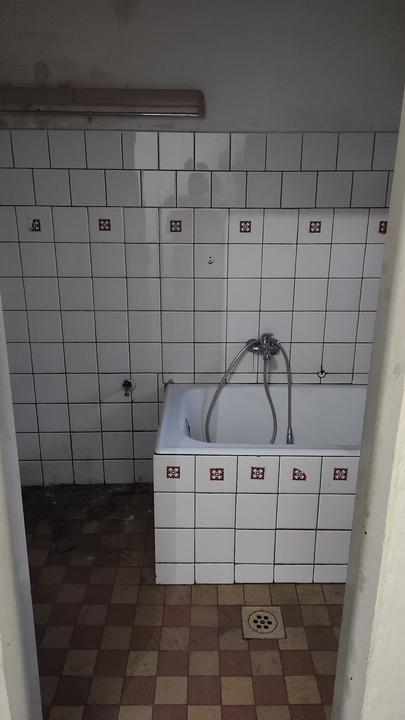

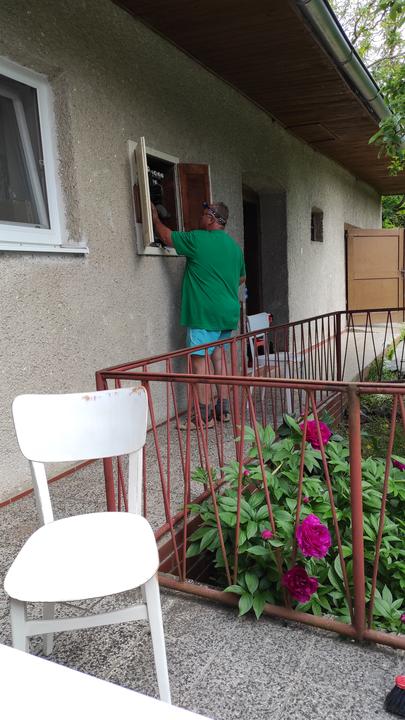

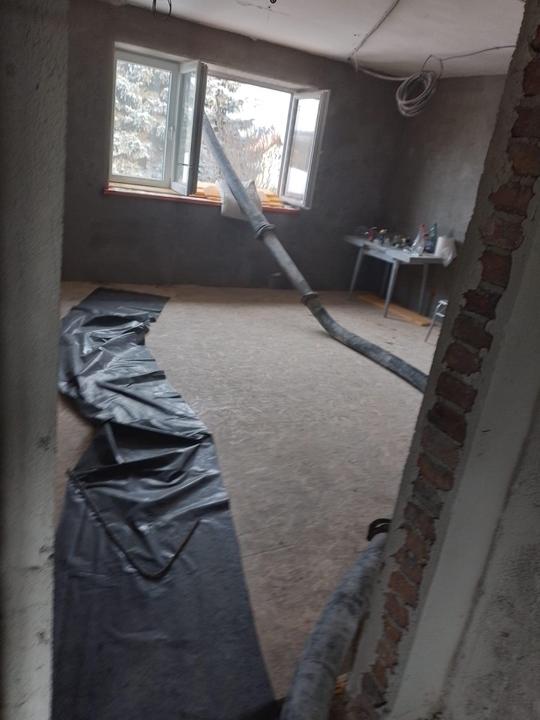

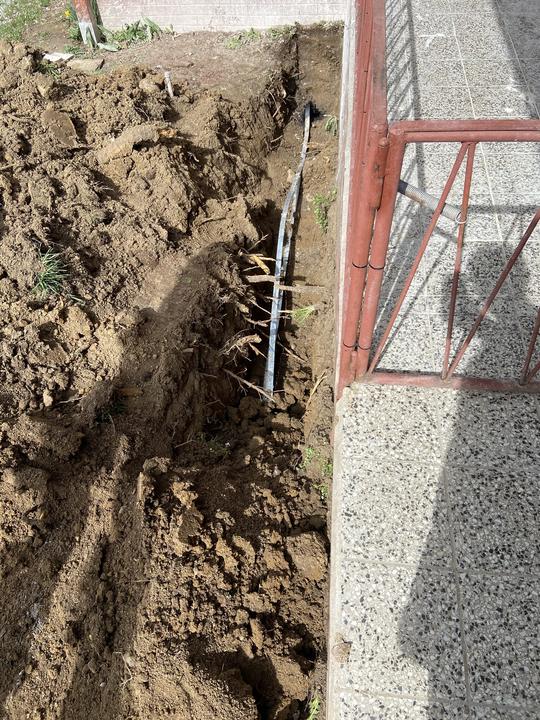

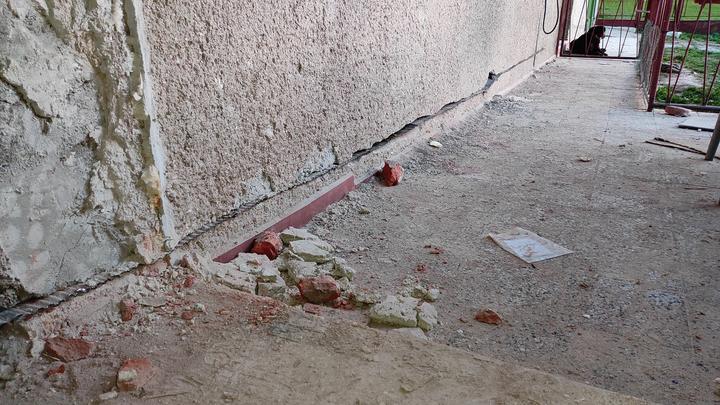

Apríl začiatok oddrenážovania domu...muklujeme ako farební...medzi domami je to makačka ale pomaly to pôjde (musí :-D).

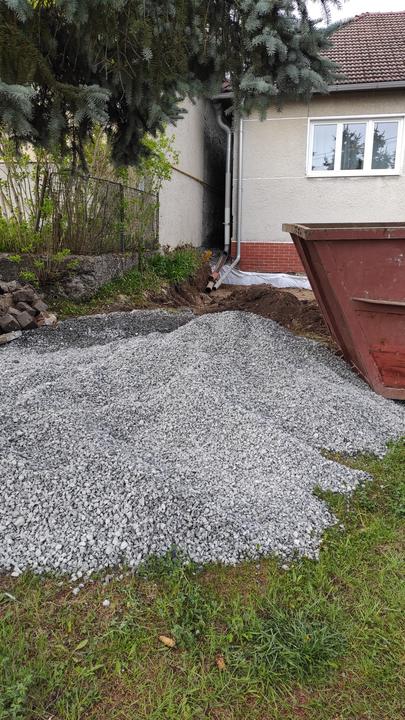

Trošku sme sa vytrápili pri oddrenážovaní ale cca koniec mája máme hotovo. Zatiaľ ideme podľa plánu. Leto sme si užili, robilo sa len čo sa dalo.

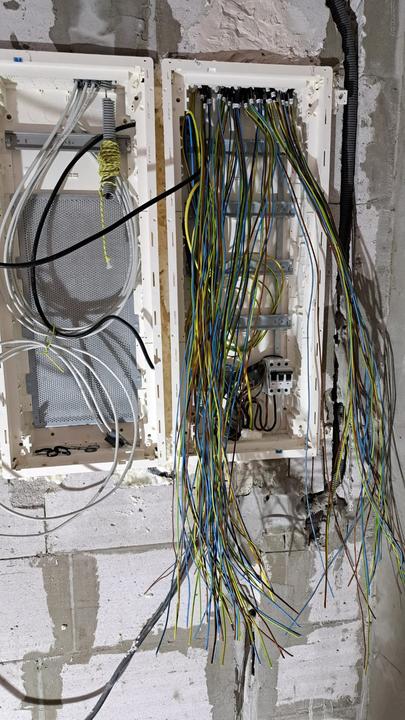

Koncom augusta-september sa urobila nová elektroinštalácia v nebytových priestoroch (garáž a pivnica).

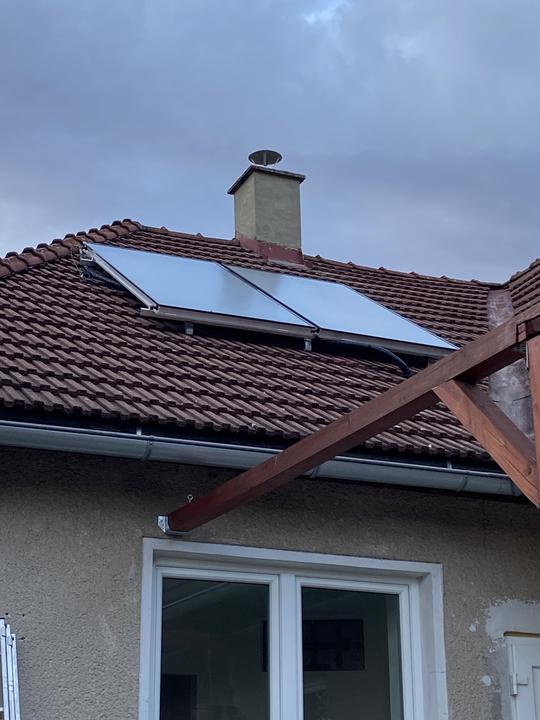

September - montáž solaru (zatiaľ len a oko - nespustený)

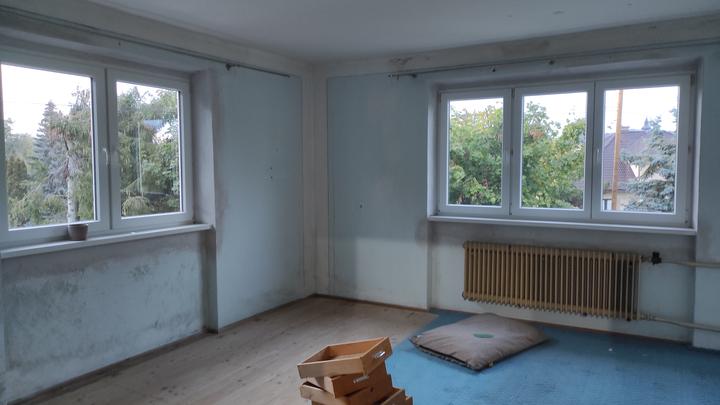

29. septembra deň po mojej 40tke 🙂- sťahujeme sa do vedľajšieho domu (susedovho) - trošku hektické ale dali sme to.
Už sa vrátime len keď to bude hotové :-) (keby to už bolo).
3.10.2022.....začiname 🙂

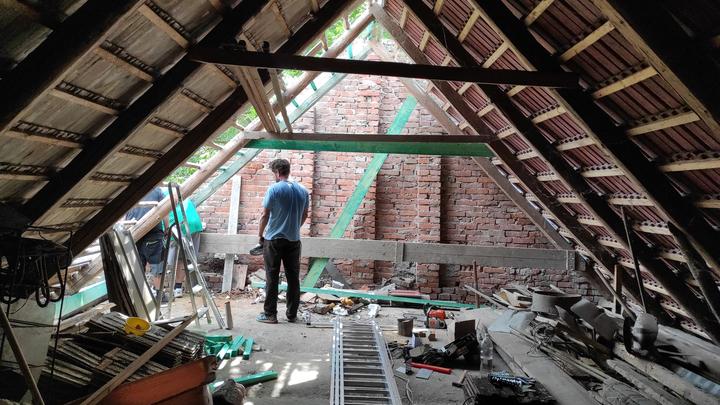

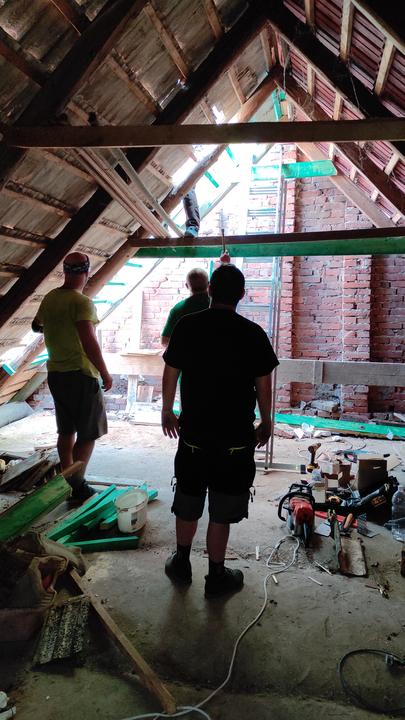

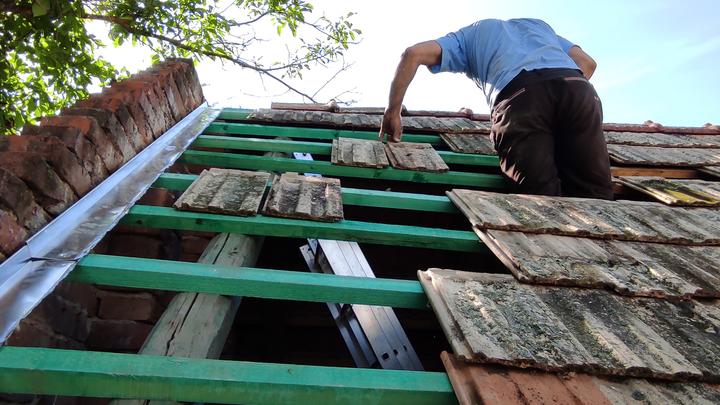

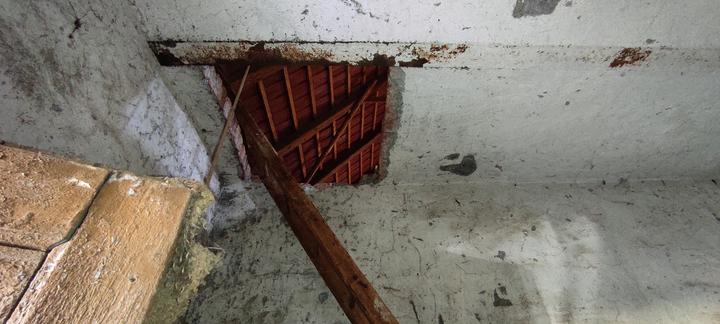

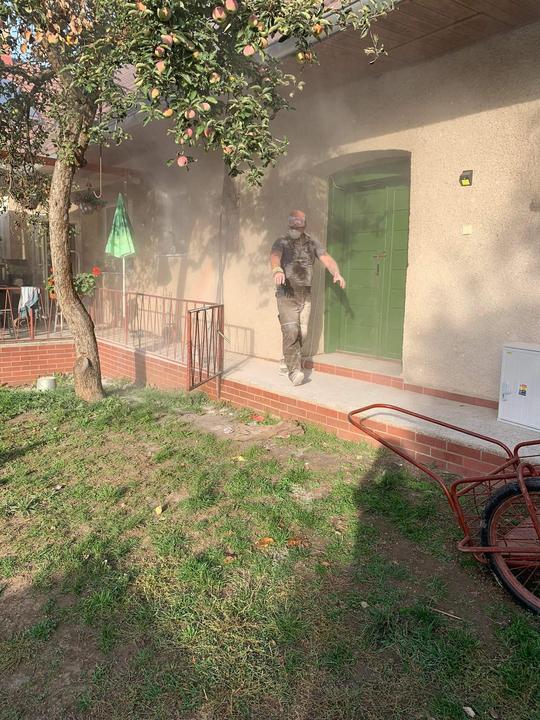

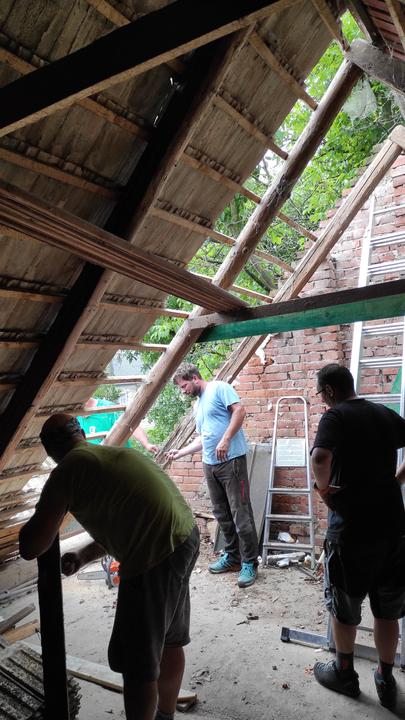

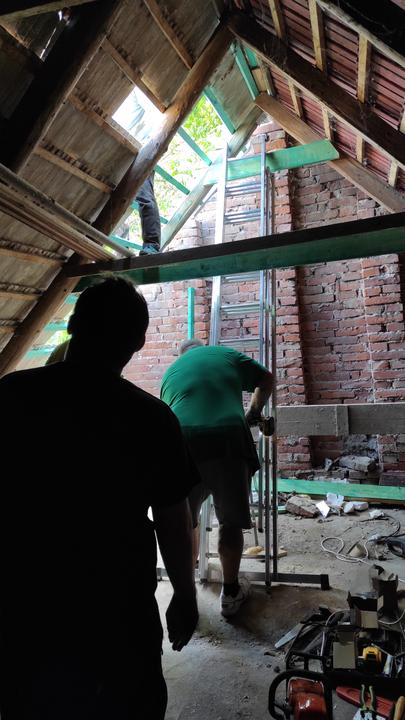

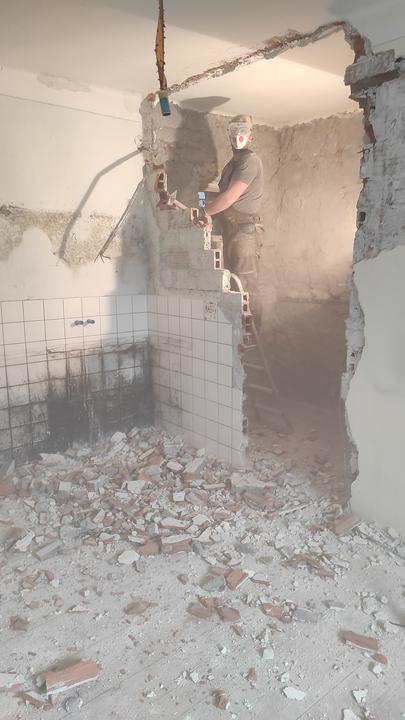

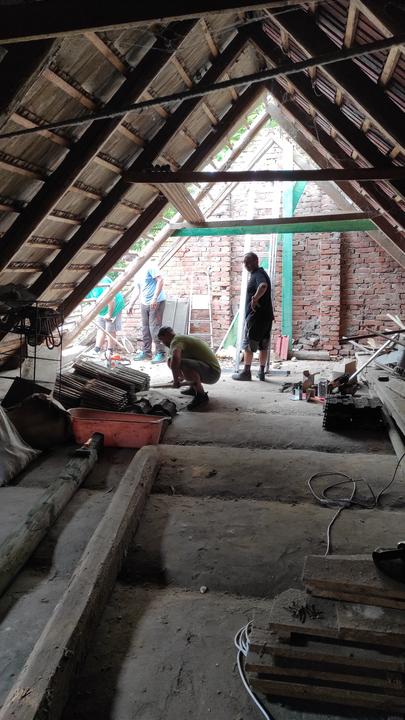

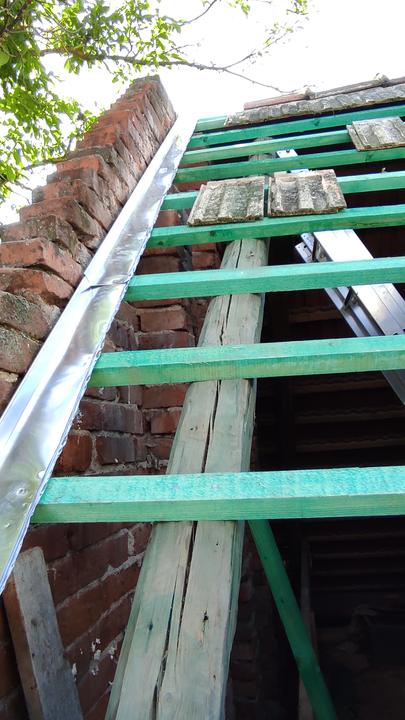

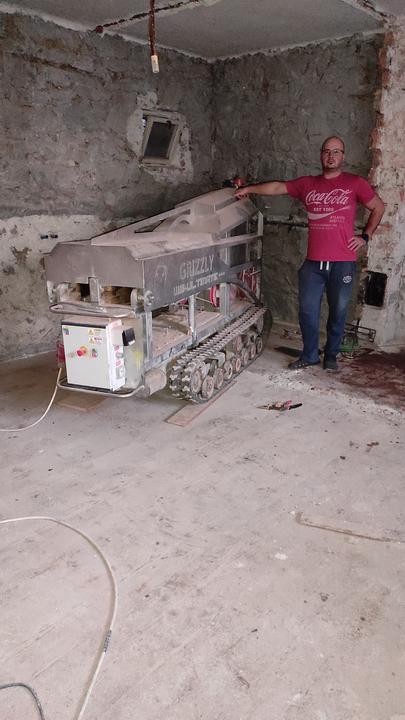

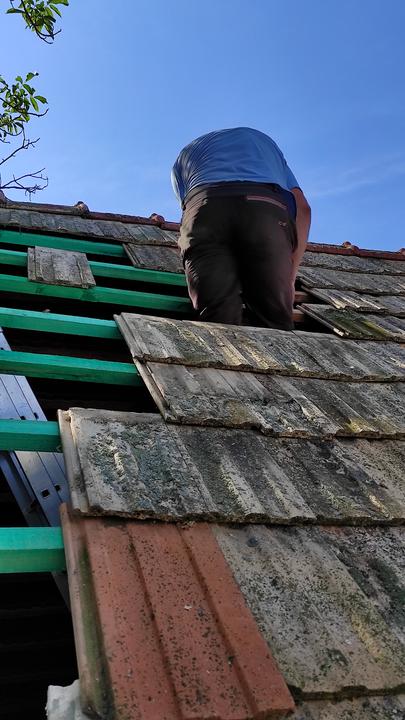

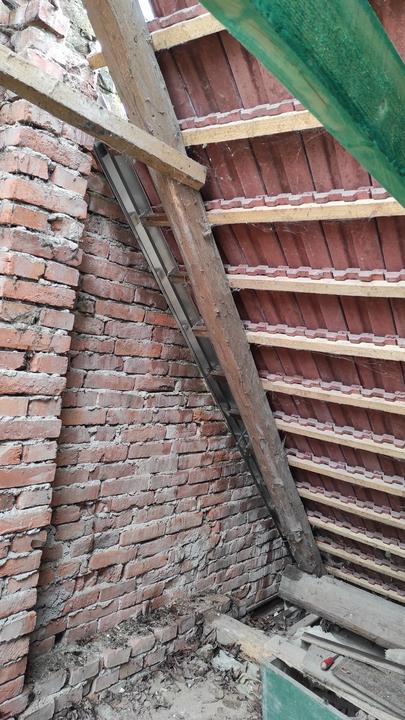

17.10. 2022 nám Grizzly začali podpíľovať dom - trvanie 5 dní

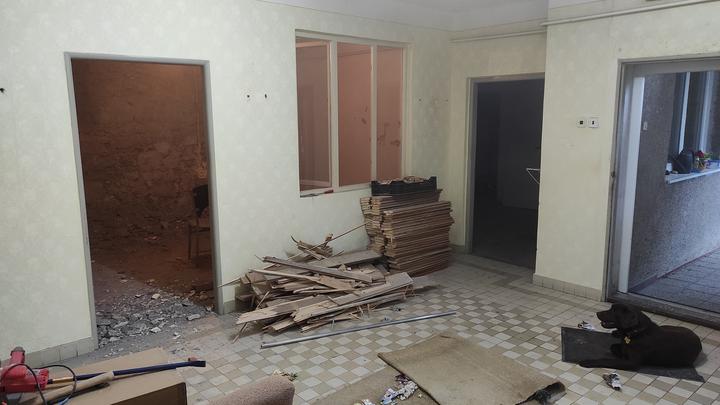

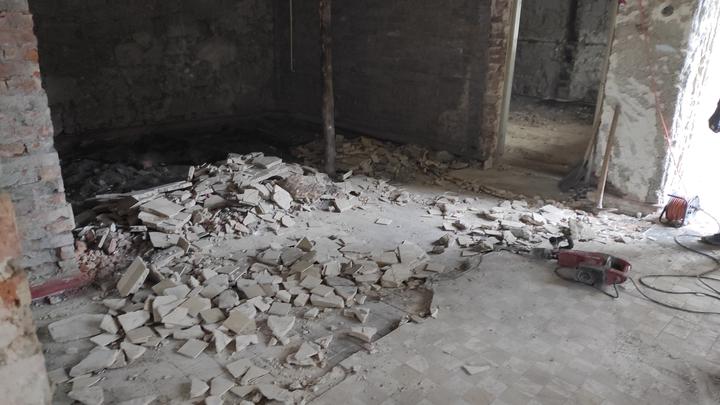

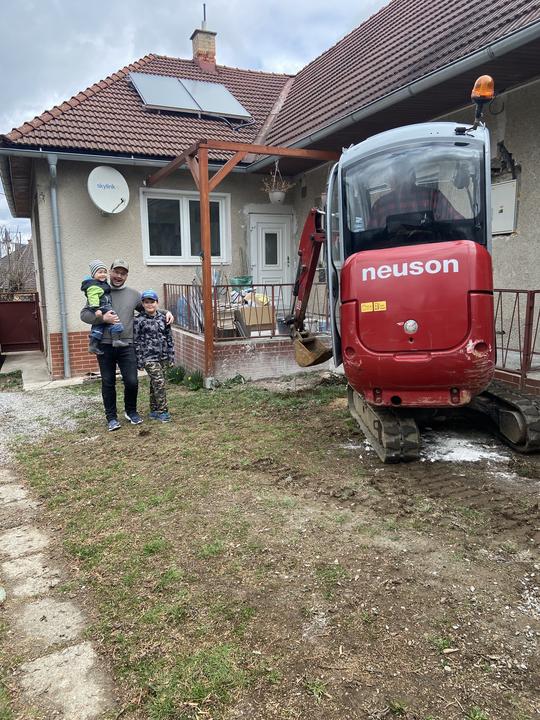

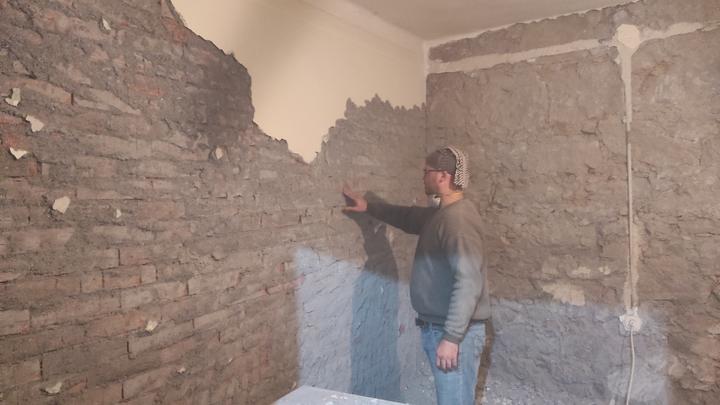

28.10.2022 - nástup RV stavby

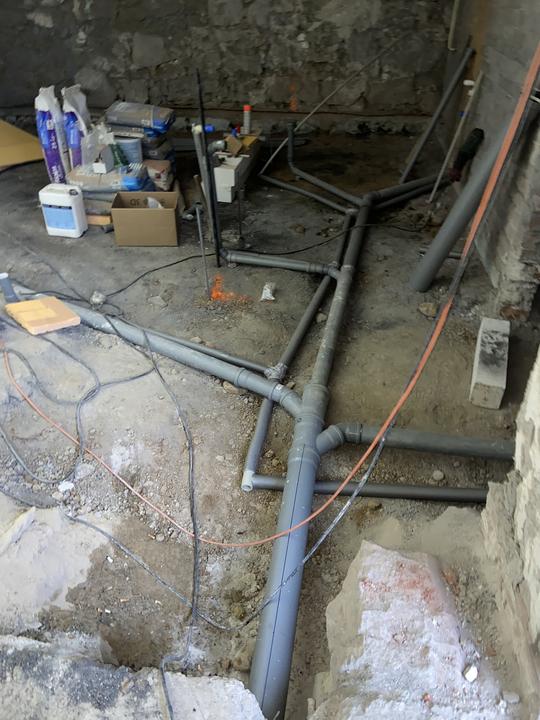

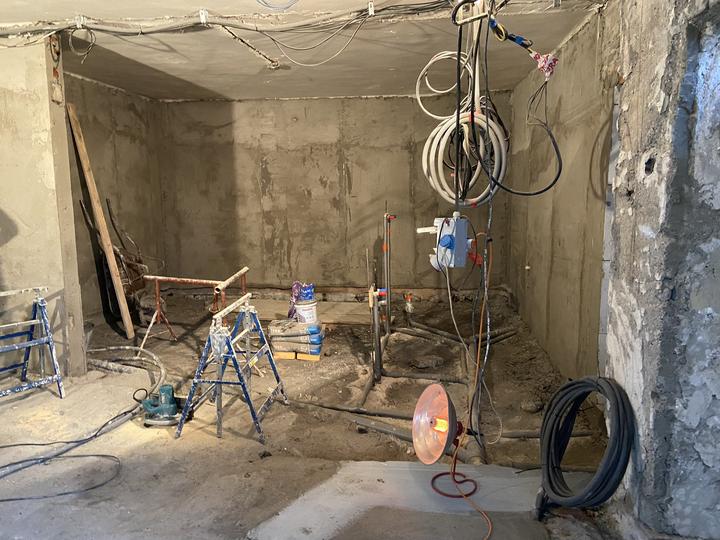

pomedzi to vodár a elektrikár..... :-)

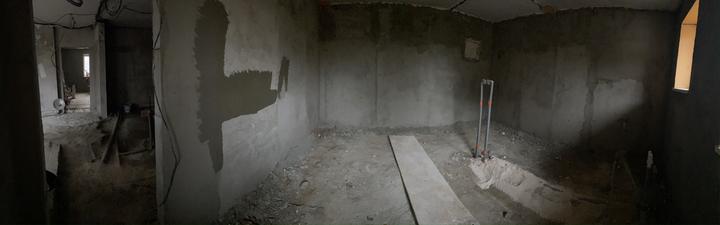

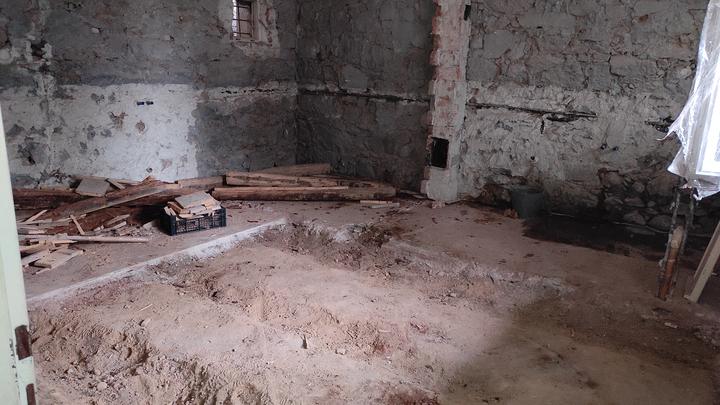

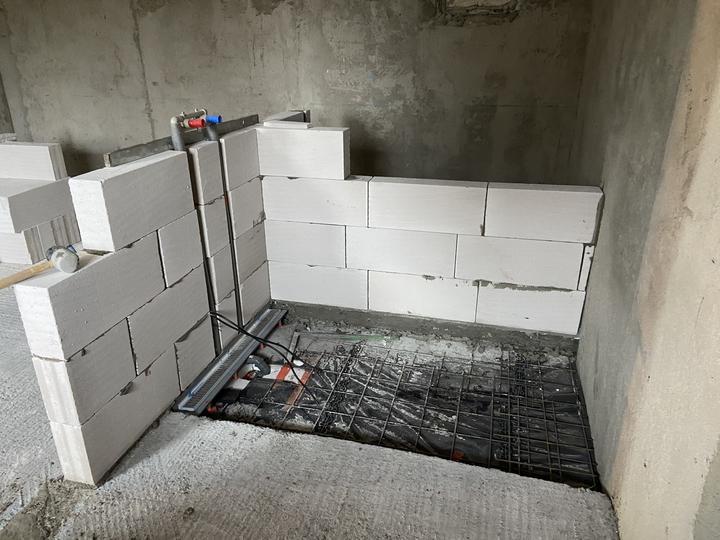

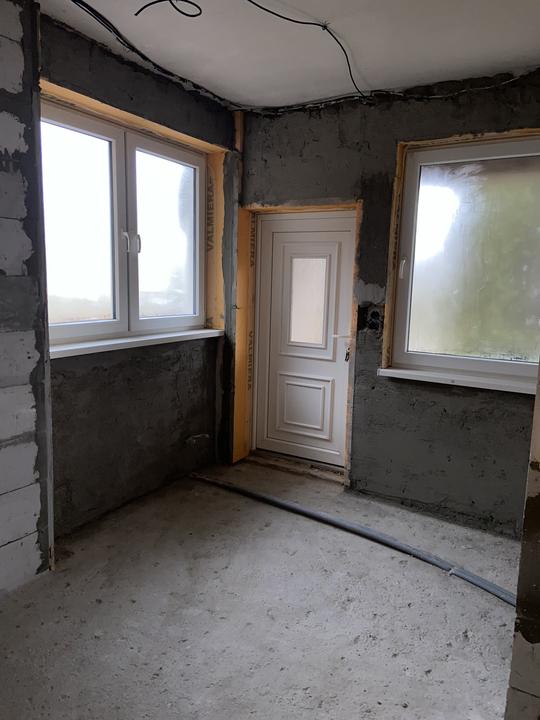

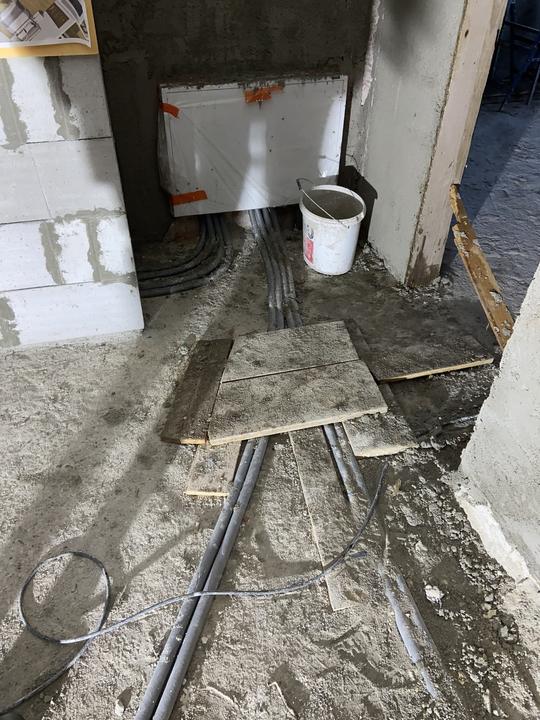

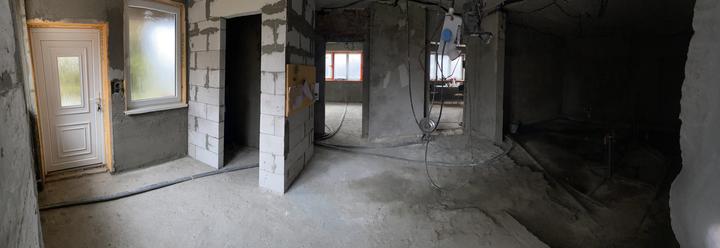

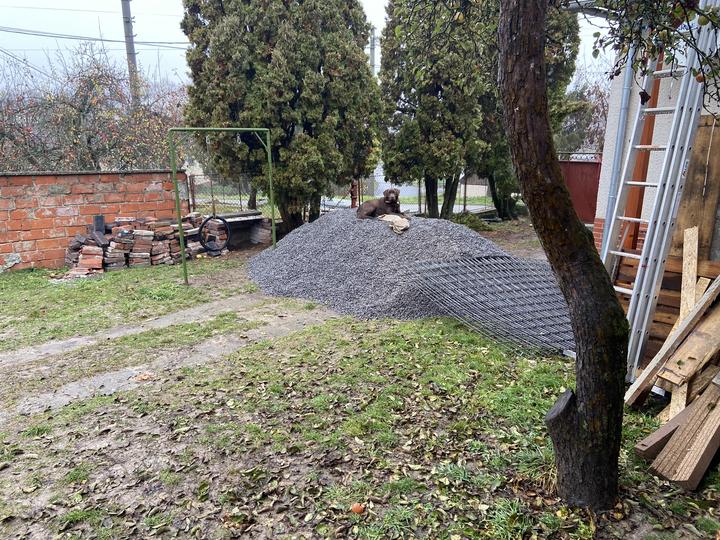

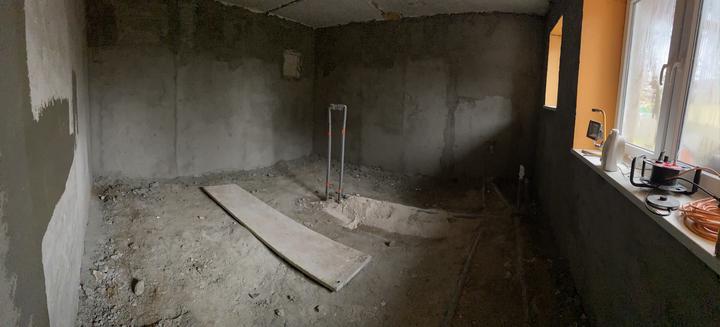

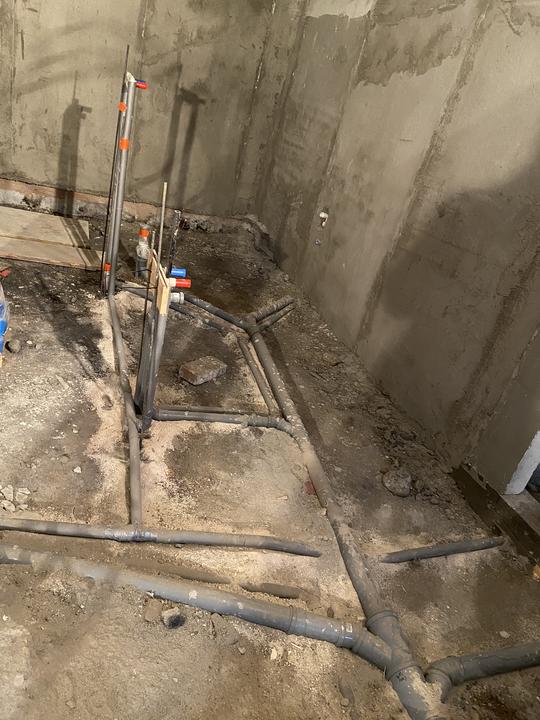

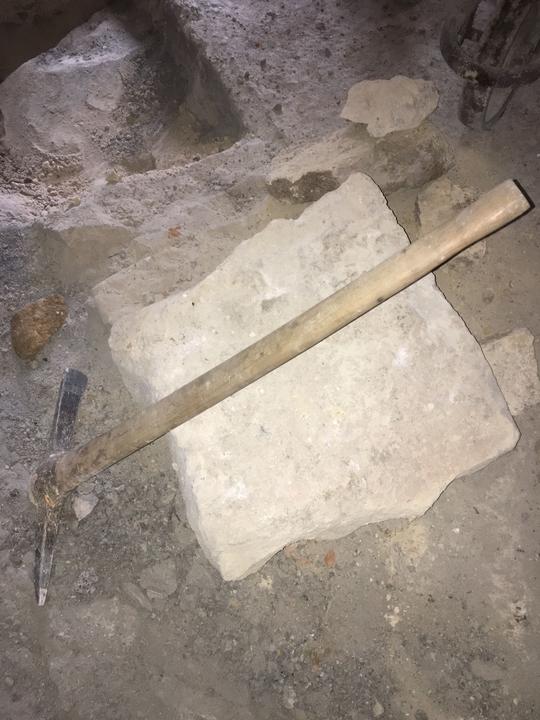

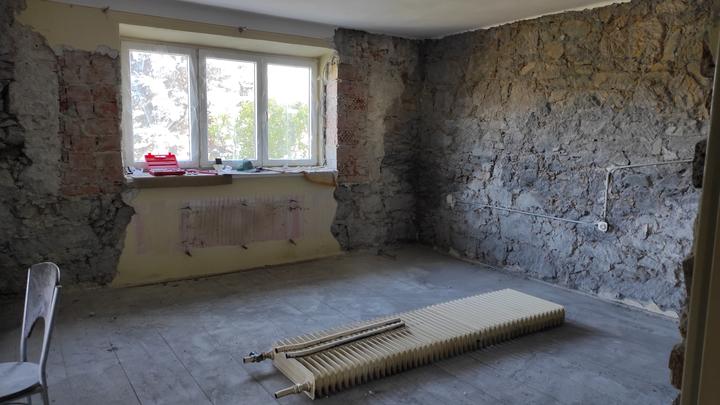

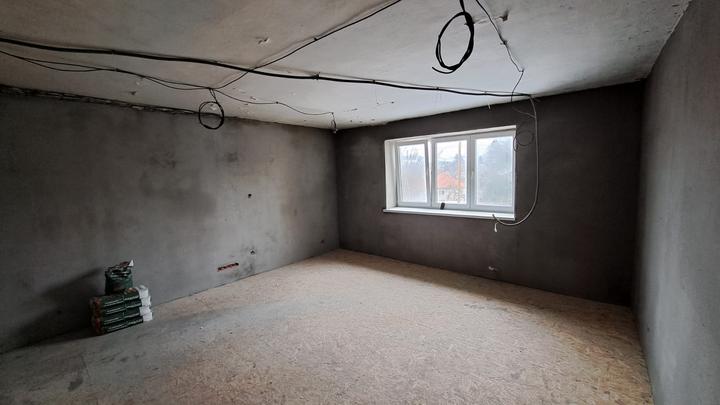

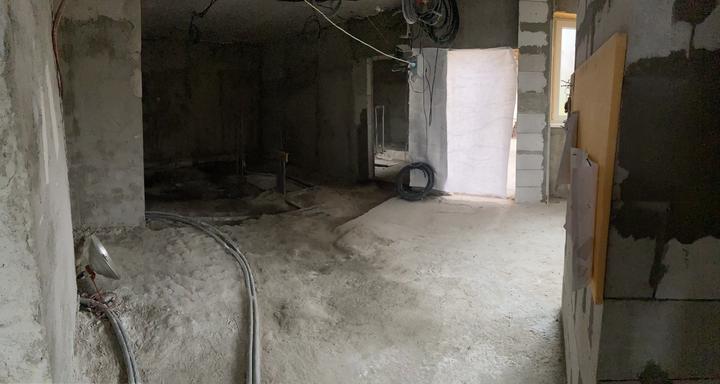

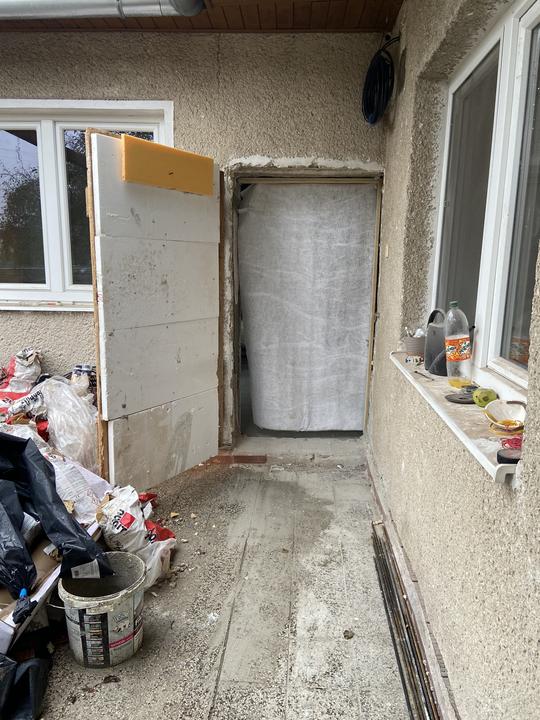

Cca do konca 11/2022 dom v hrubovke, voda, odpad nachystané.

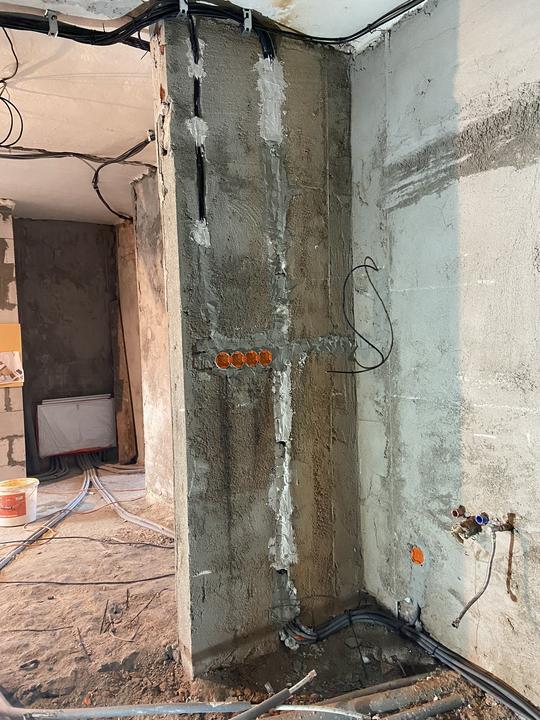

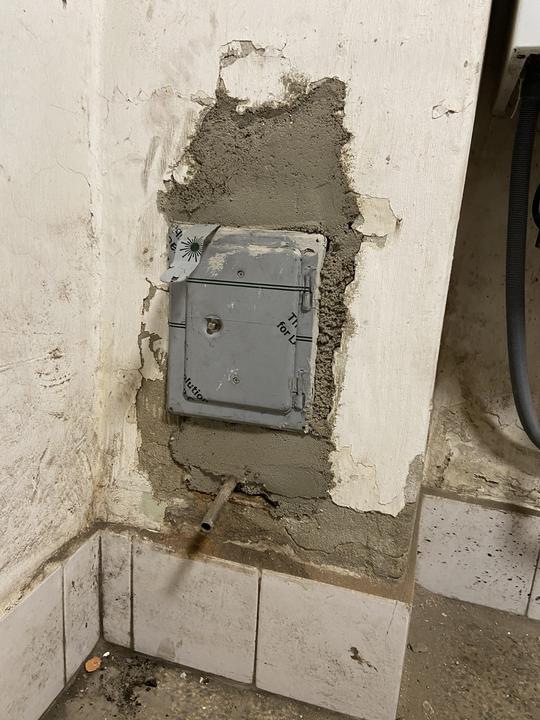

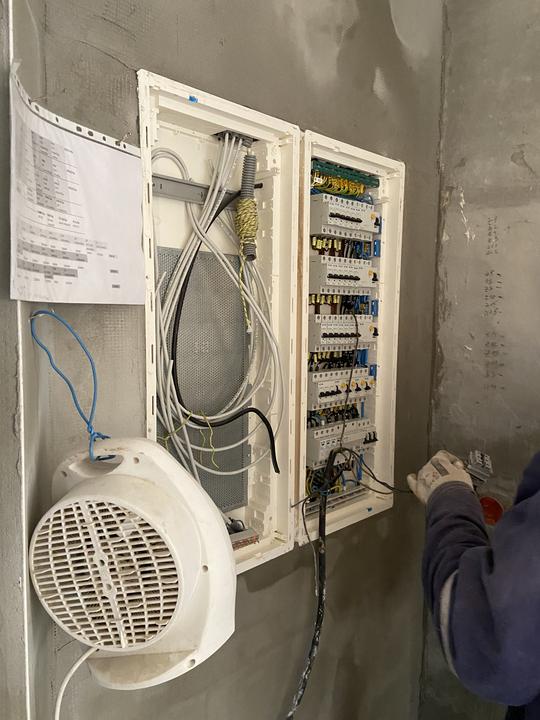

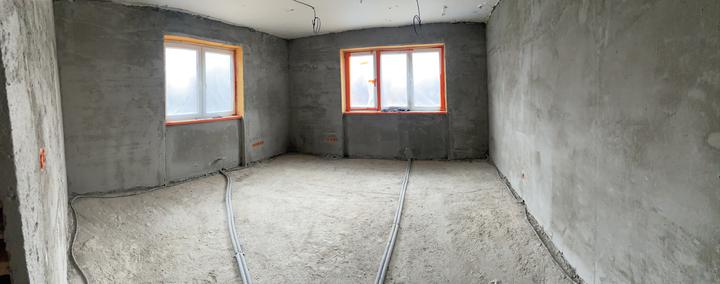

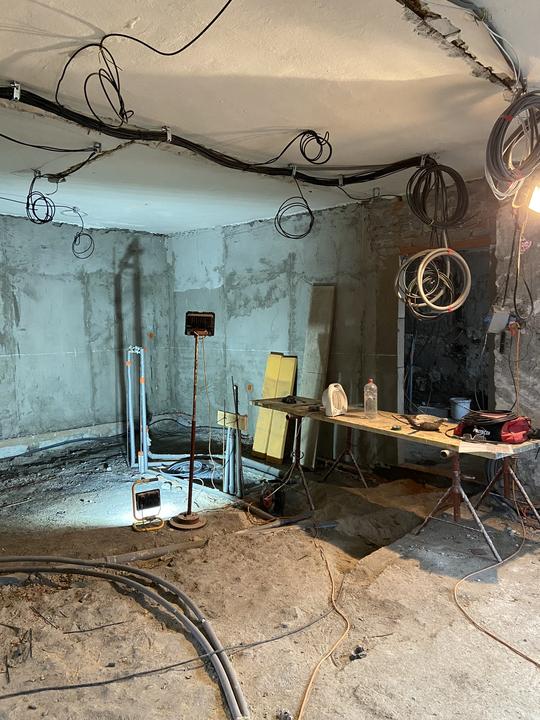

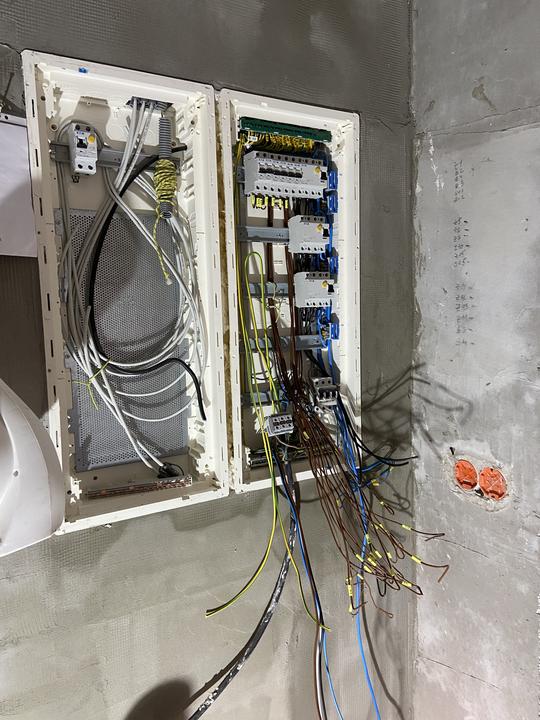

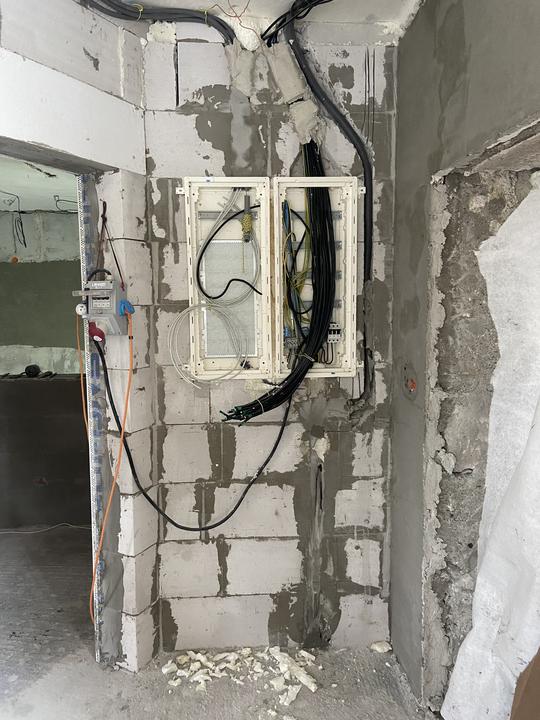

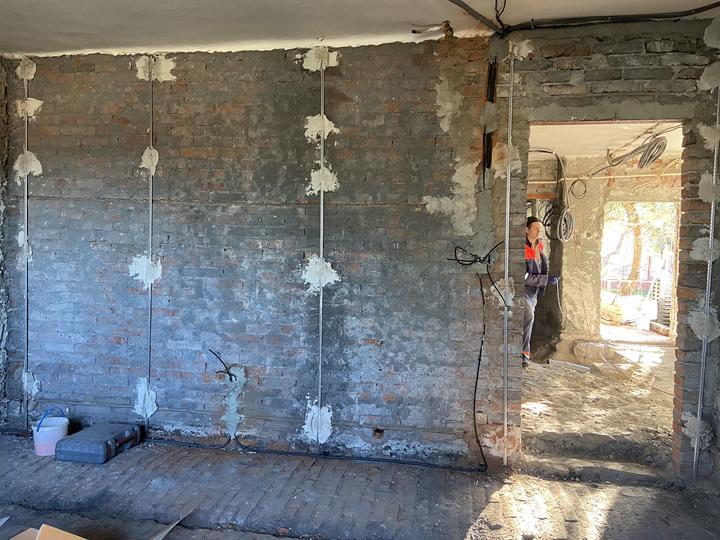

Elektrina sa priebežne dorába podľa možností.

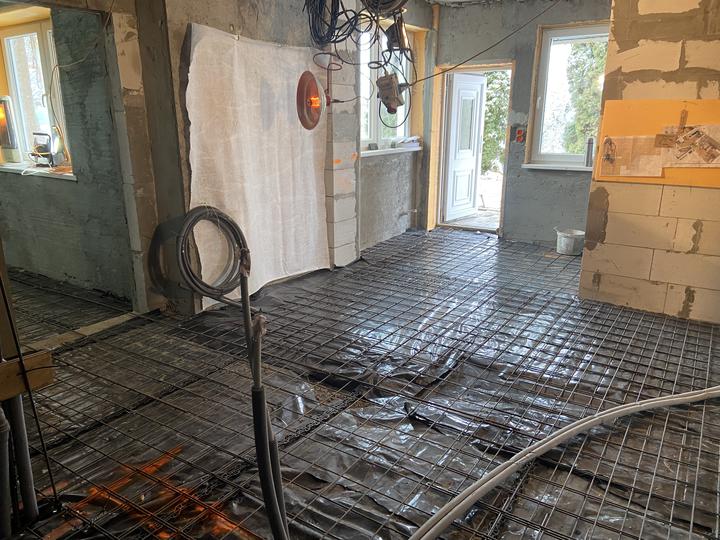

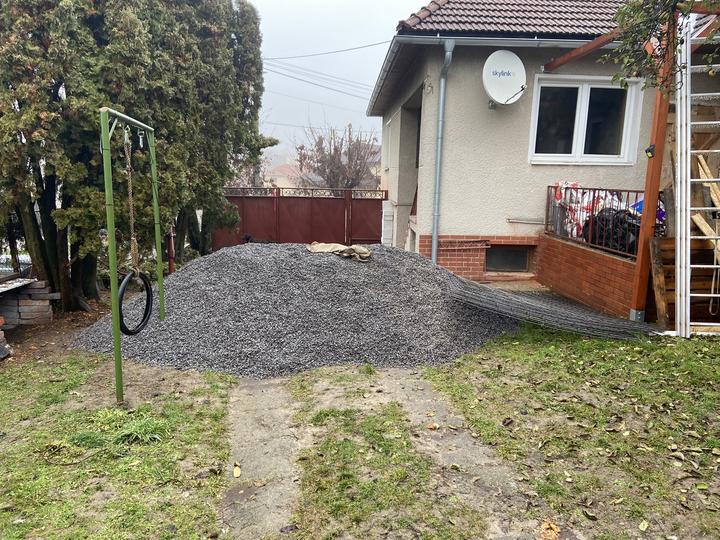

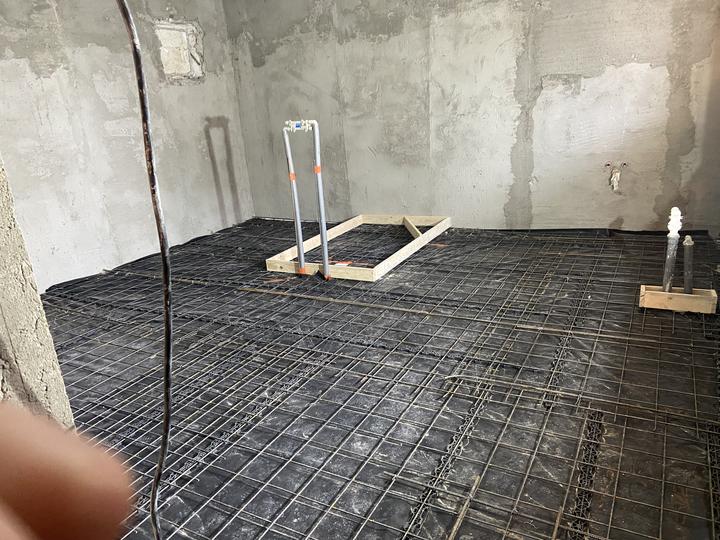

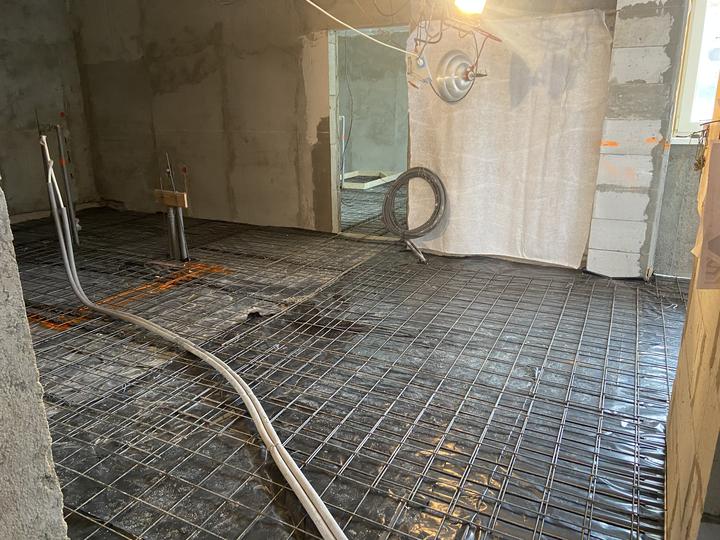

12/2022 chystanie a realizácia betónových podláh

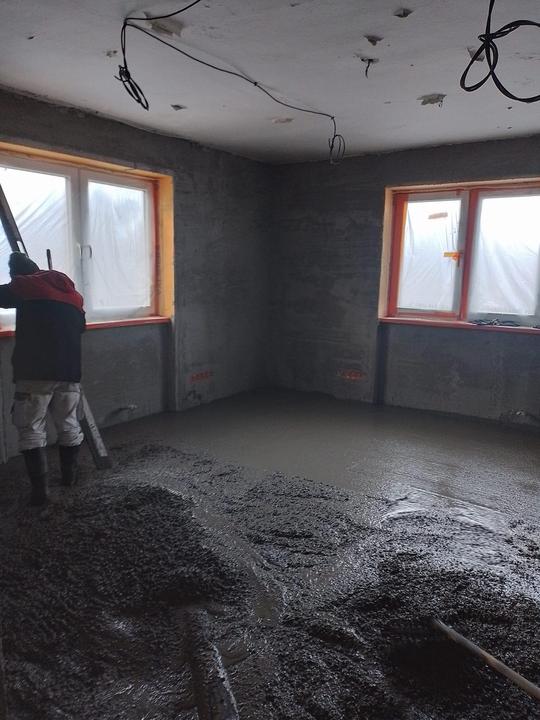

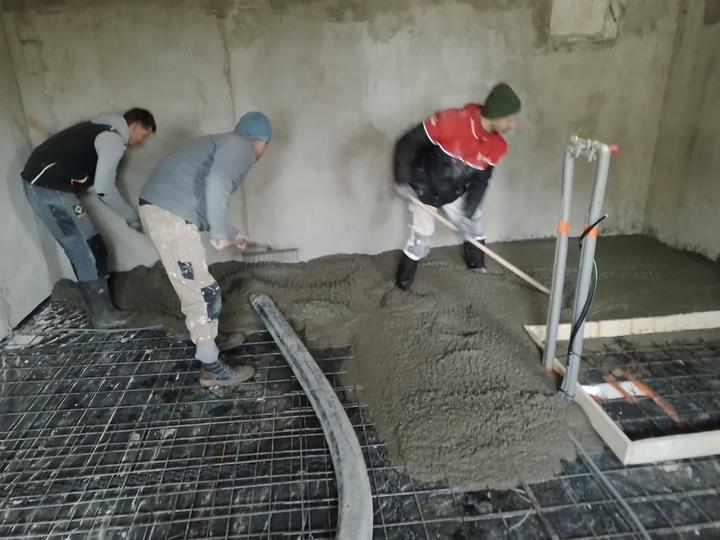

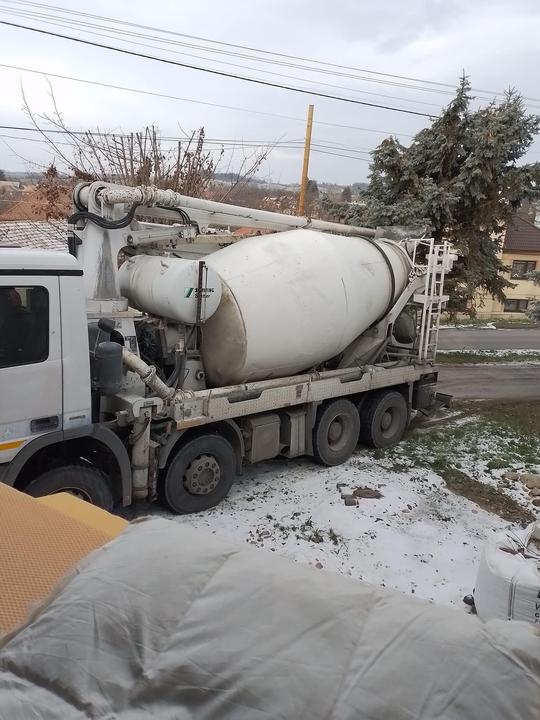

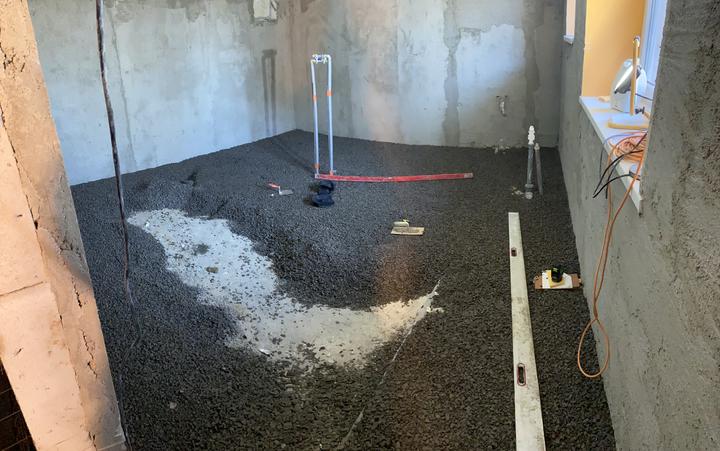

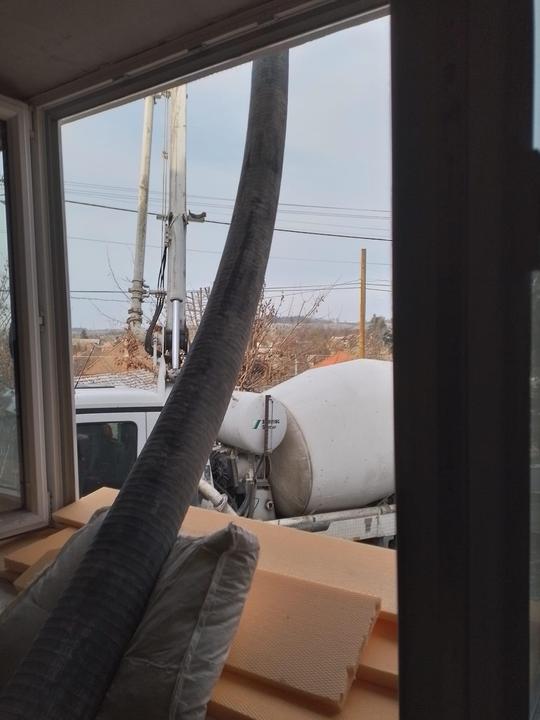

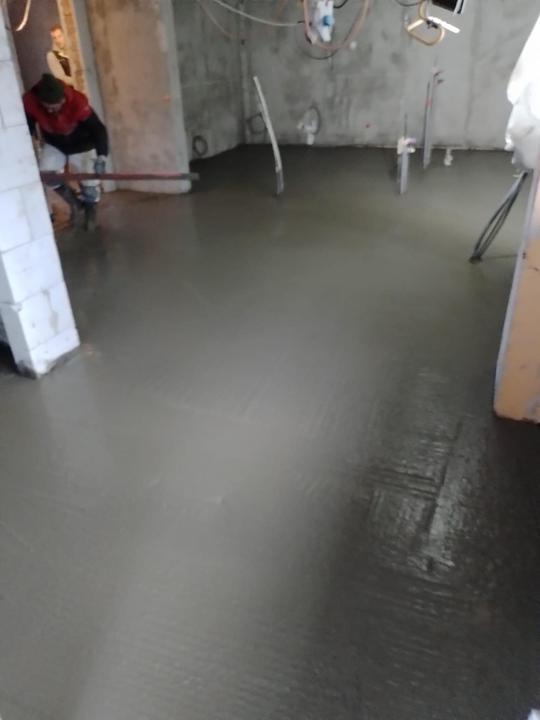

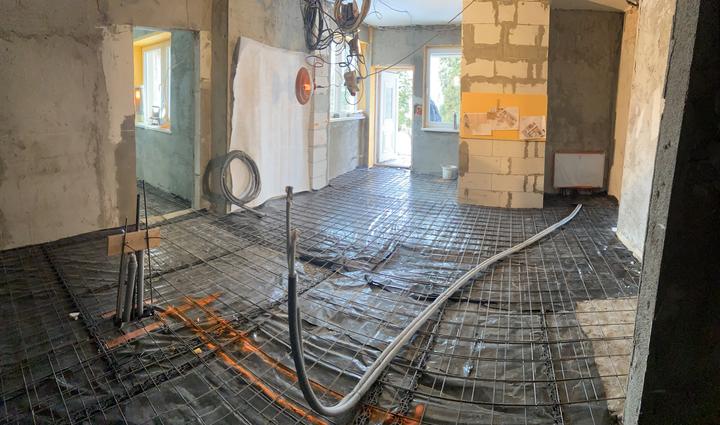

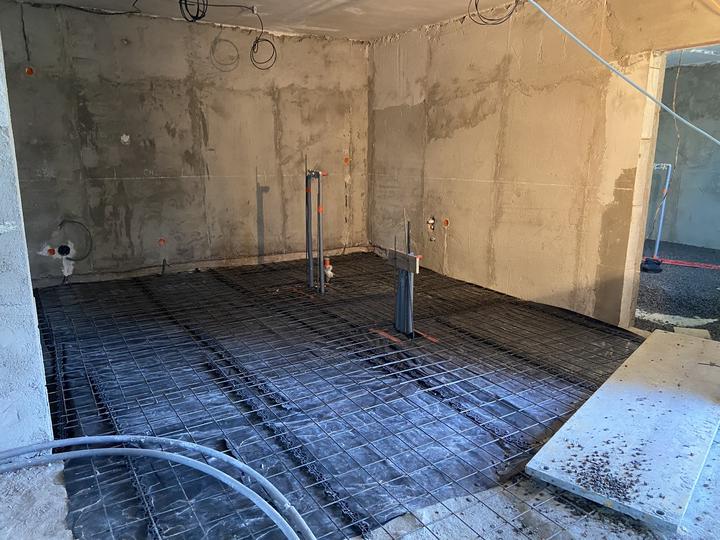

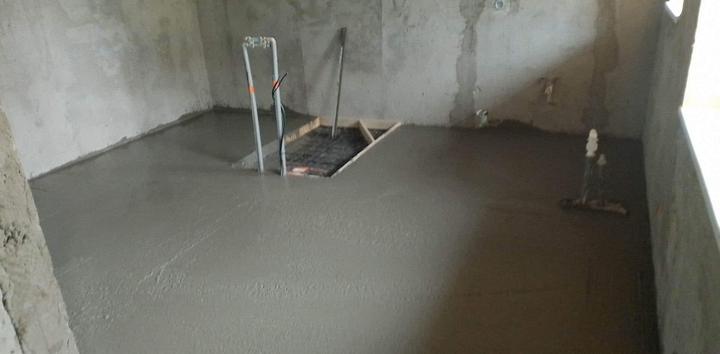

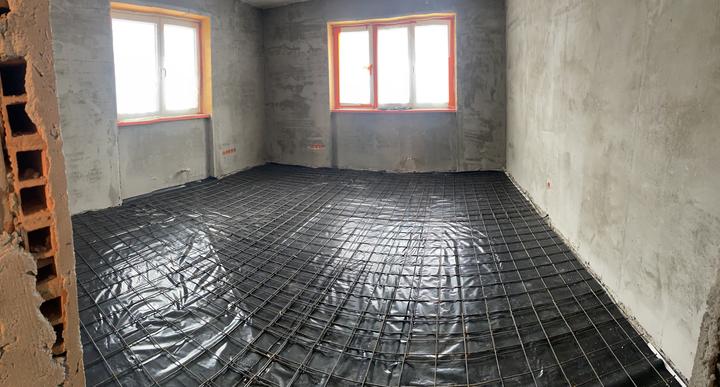

20.12.2022 betónovanie podláh 😍

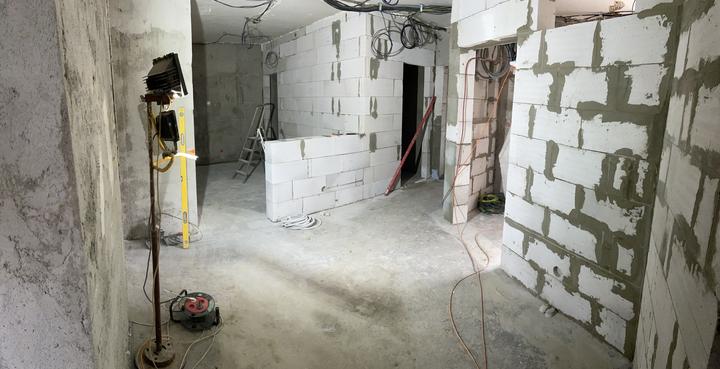

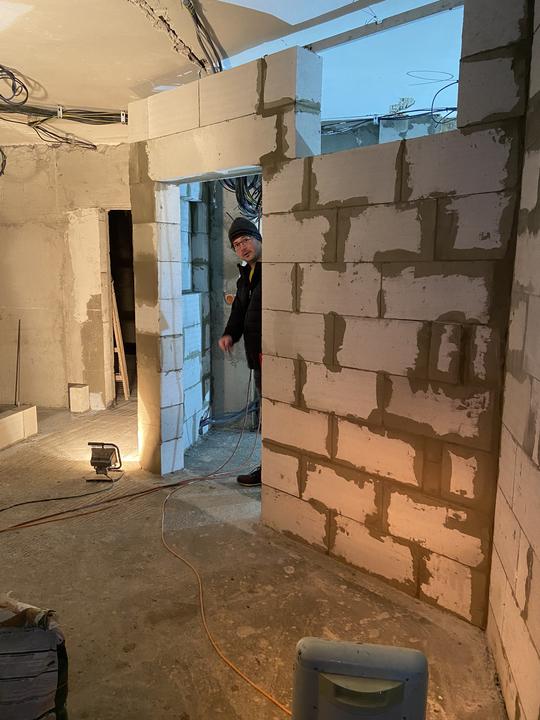

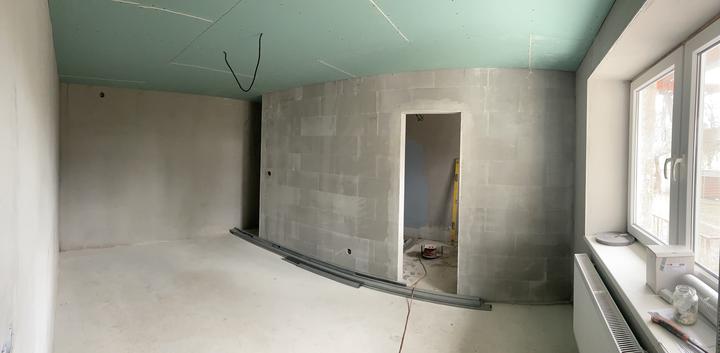

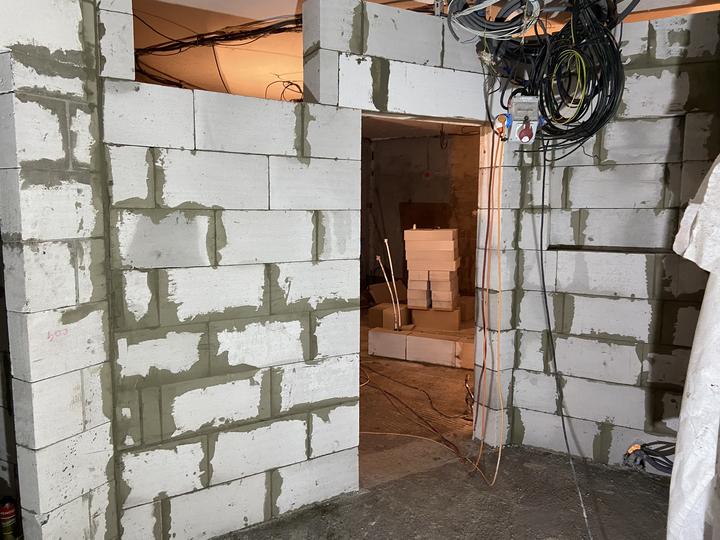

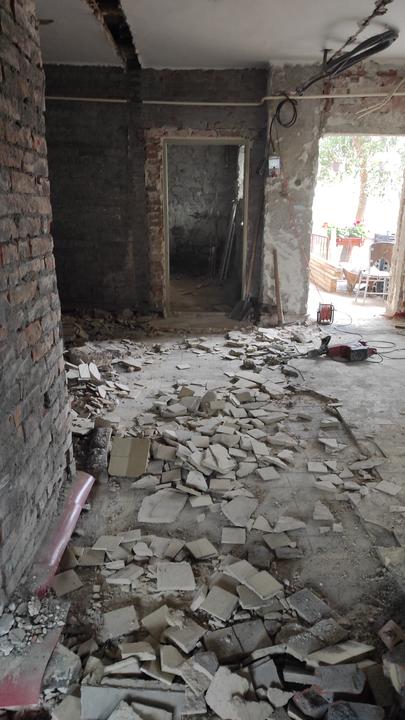

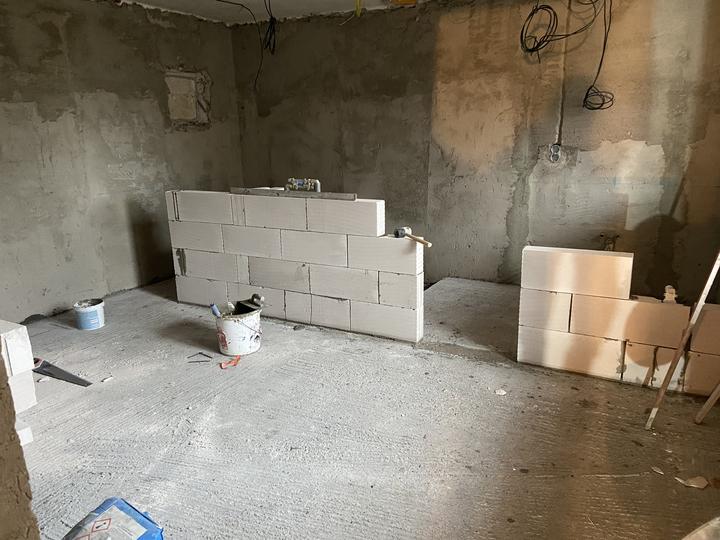

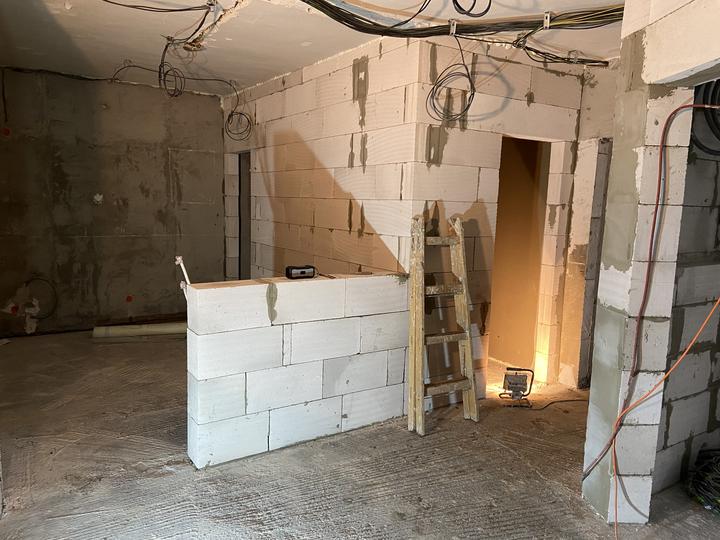

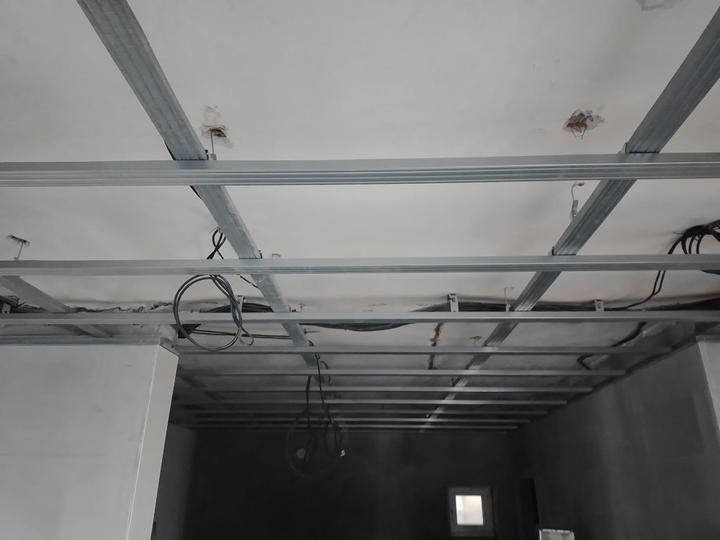

9.1.2023 začatie murovania nových priečok a naťahovanie stien do sieťky a lepidla (začína to dostávať tvar :-) )

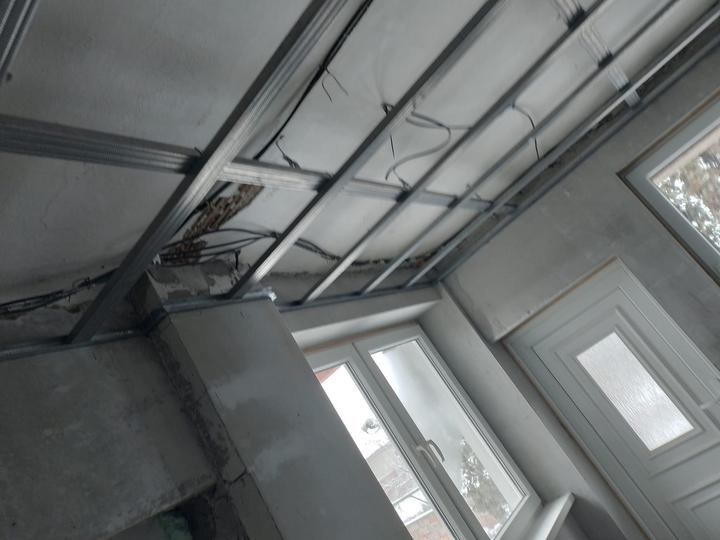

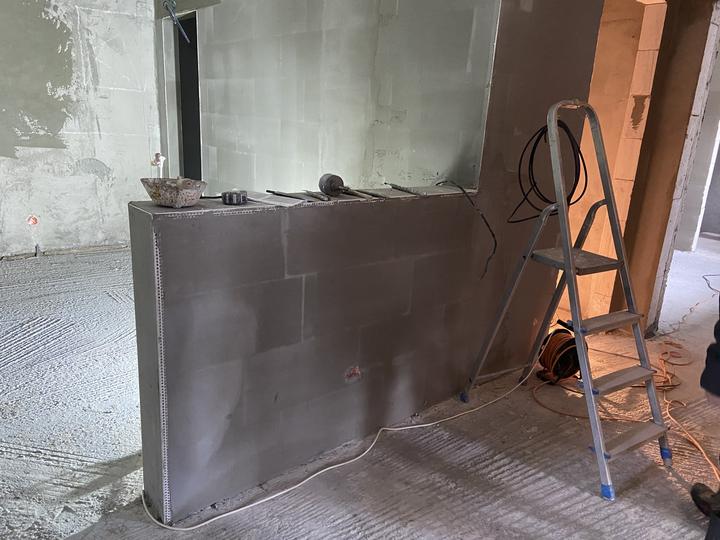

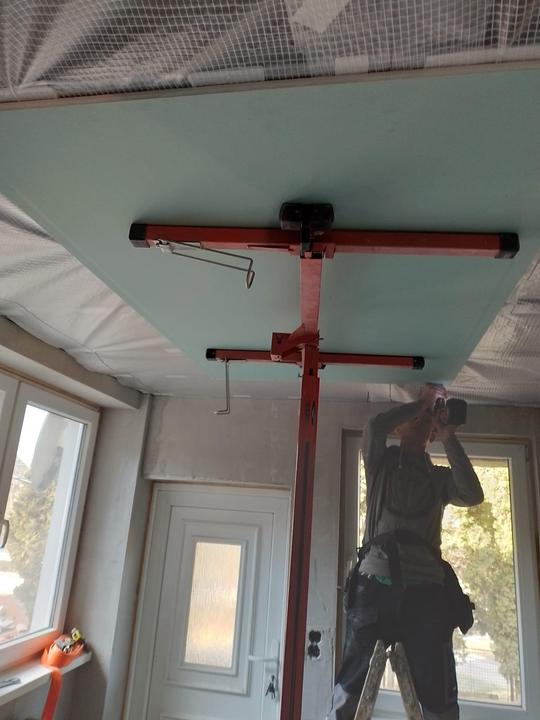

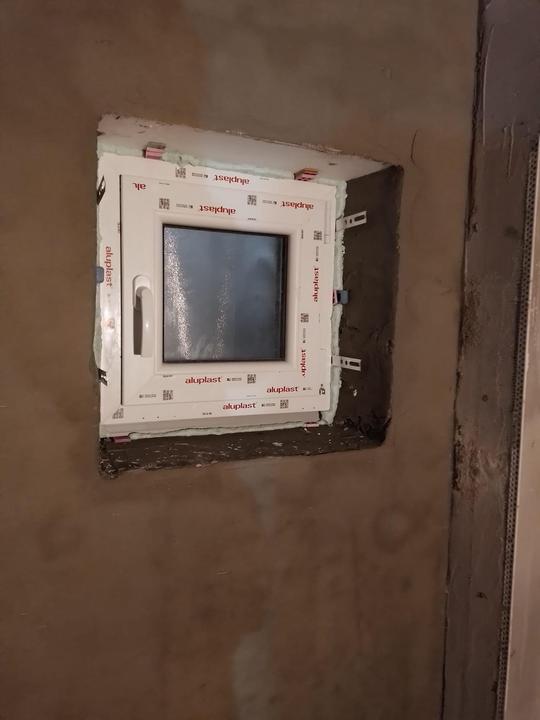

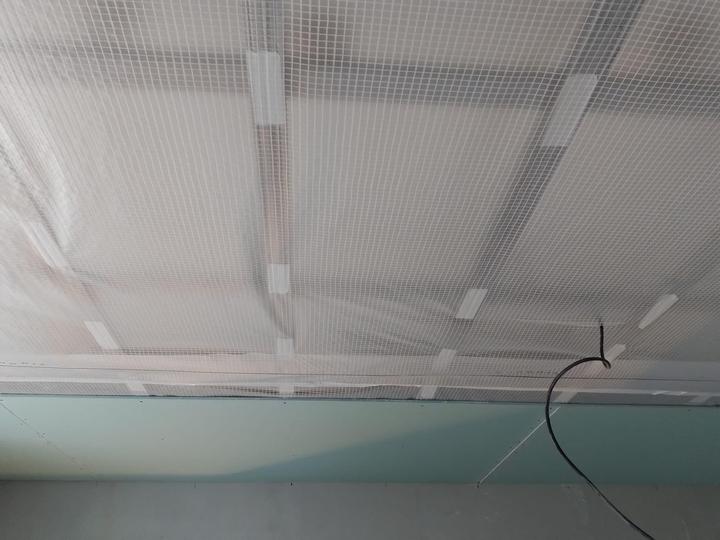

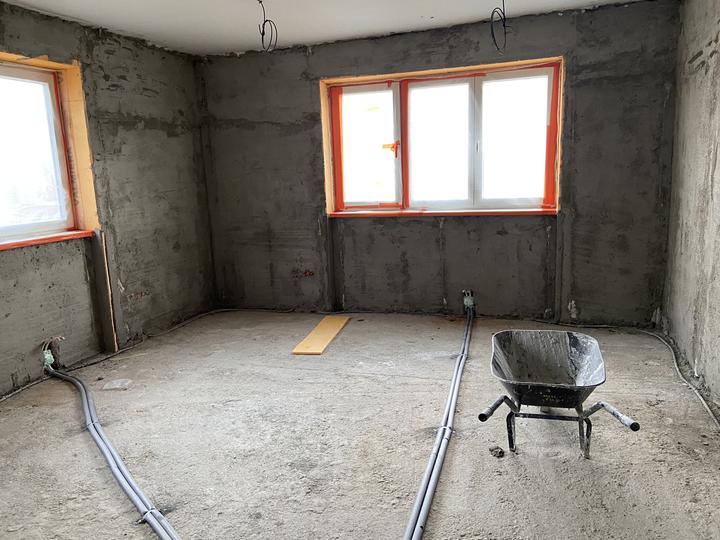

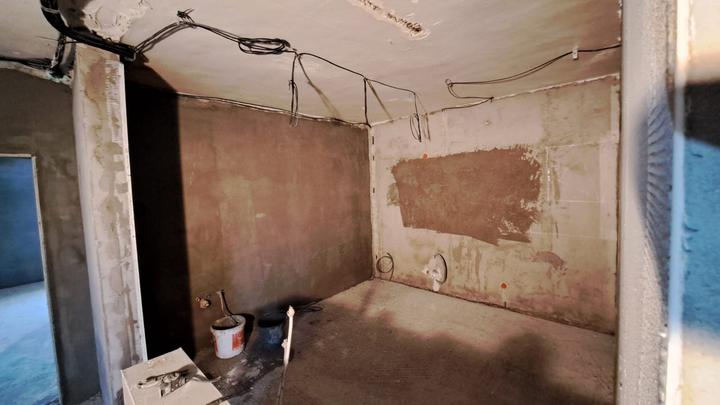

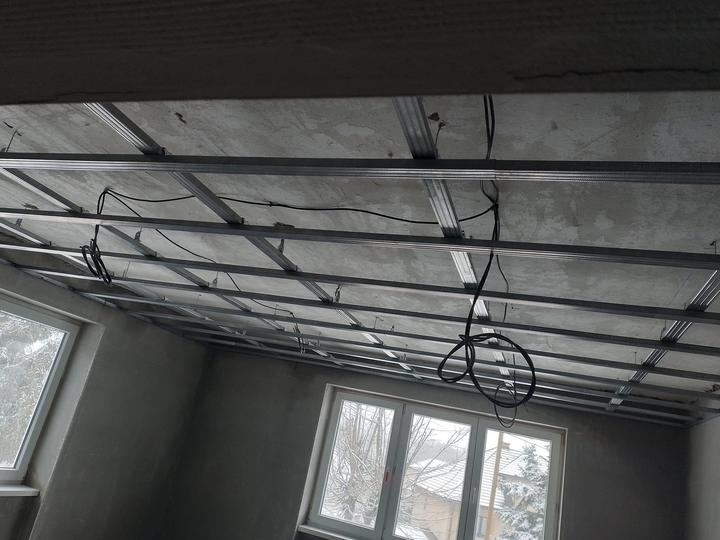

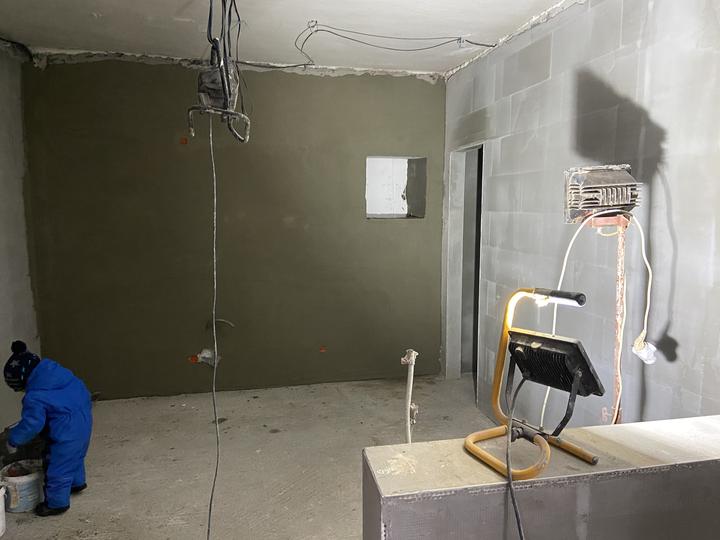

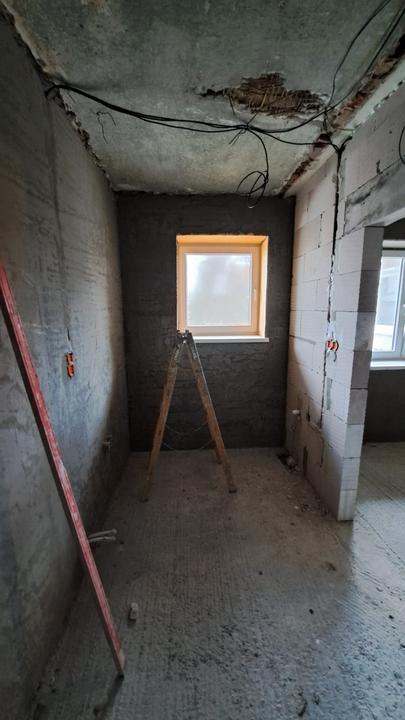

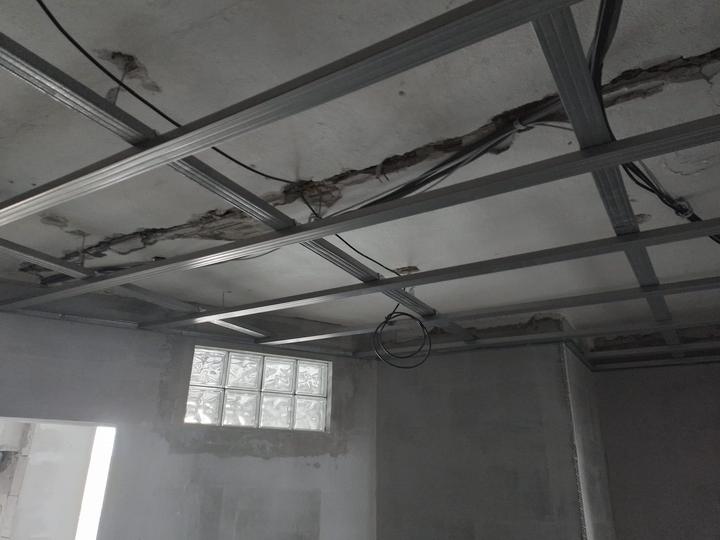

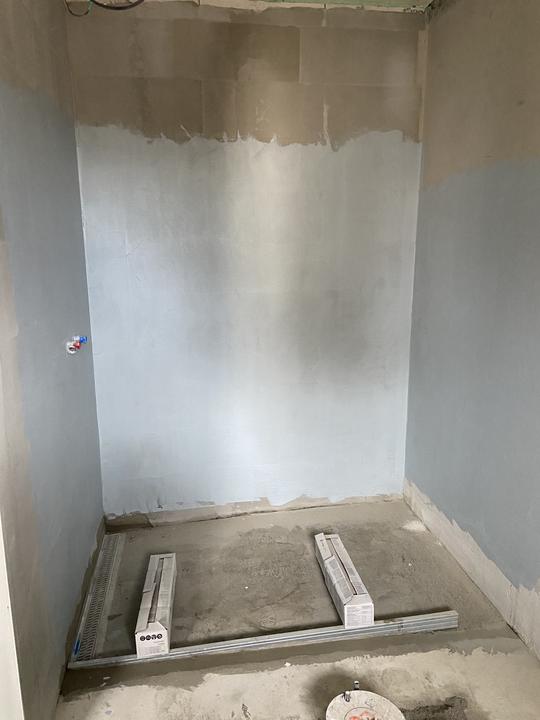

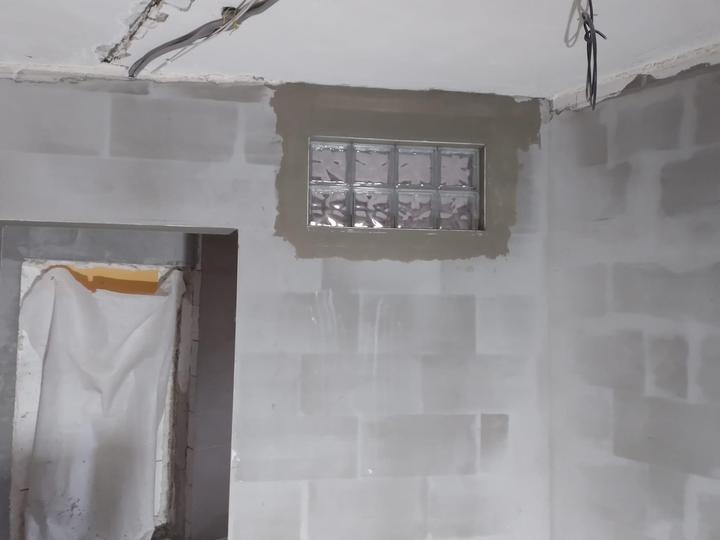

7.2. Všetky steny v lepidle, pribudlo okno v budúcej kuchyni, vyvŕtané vetracie otvory a diera na digestor, konštrukcie na sádrokartón hotové….obkladanie malej kúpeľne a wc + vyzošky budúcej kuchyne a druhej kúpeľne 🙂

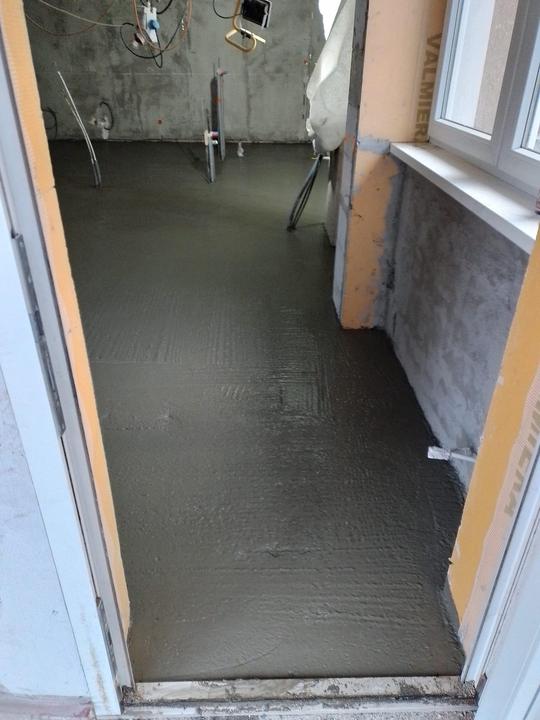

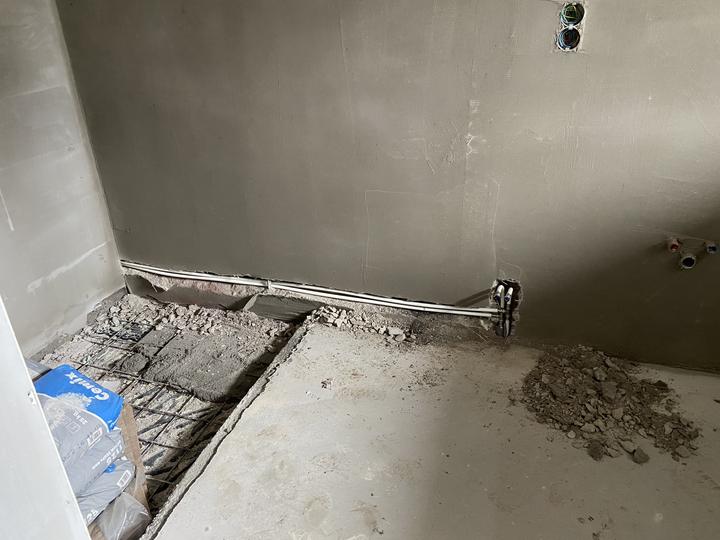

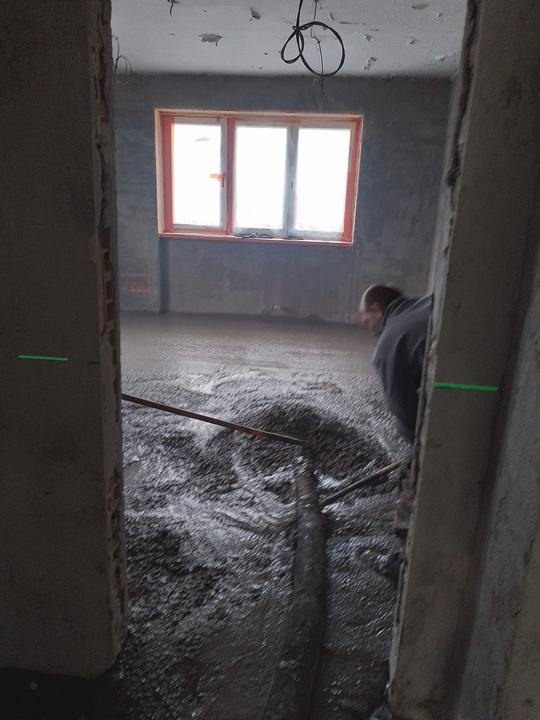

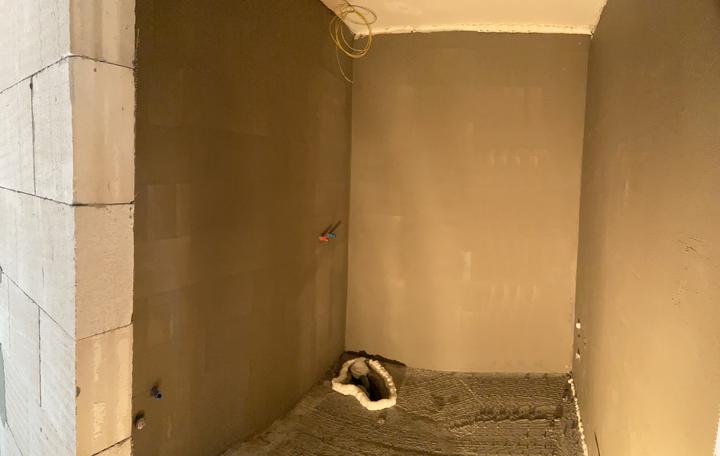

8.2.2023 vyliaty nivelák do celého domu

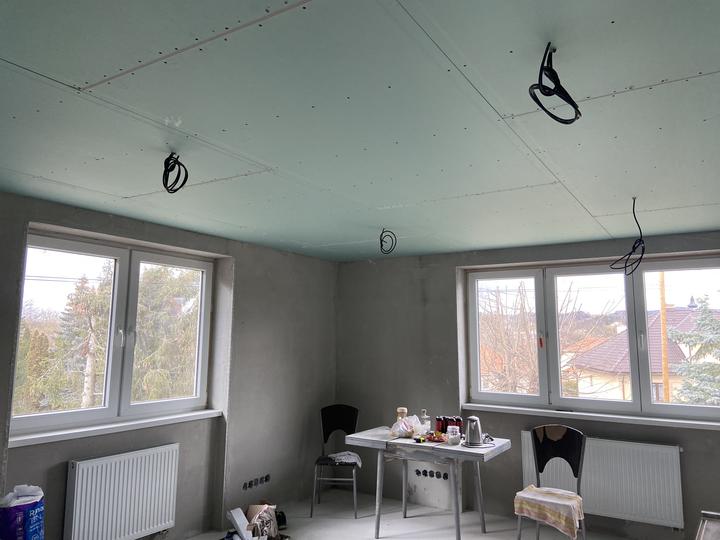

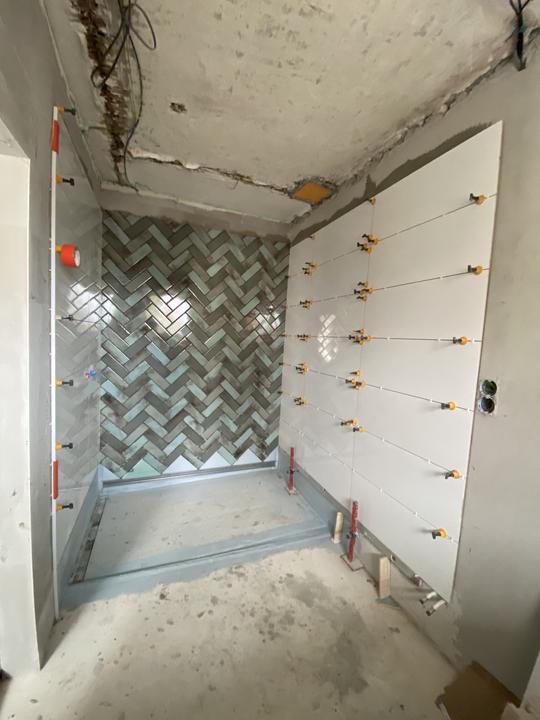

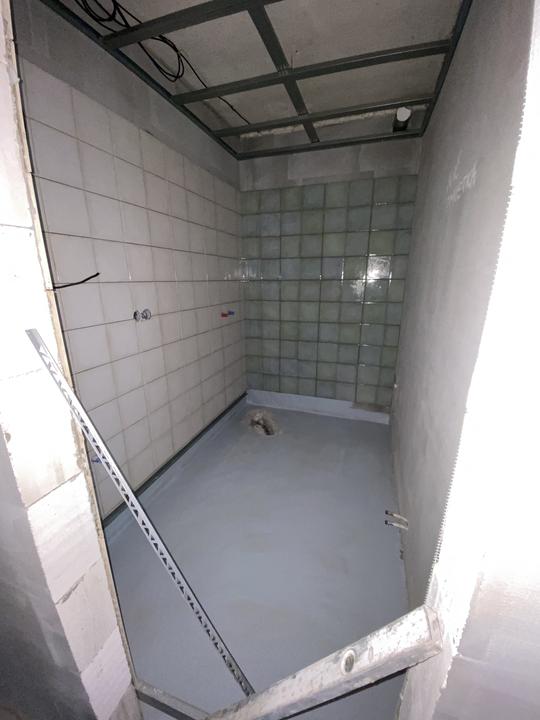

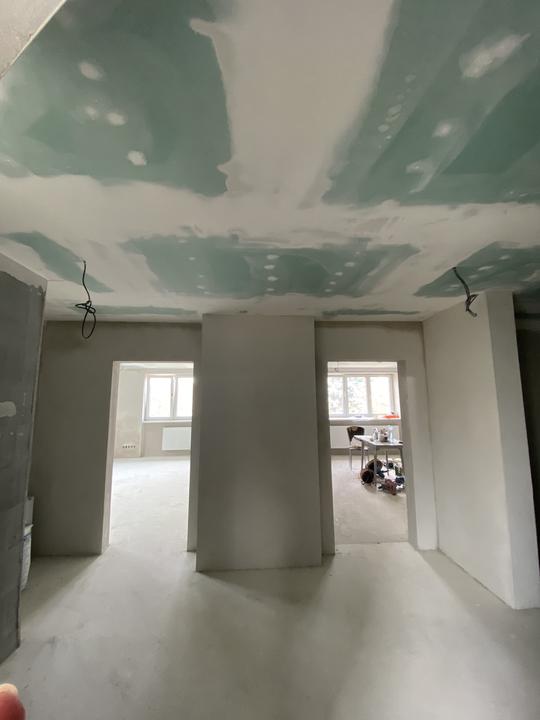

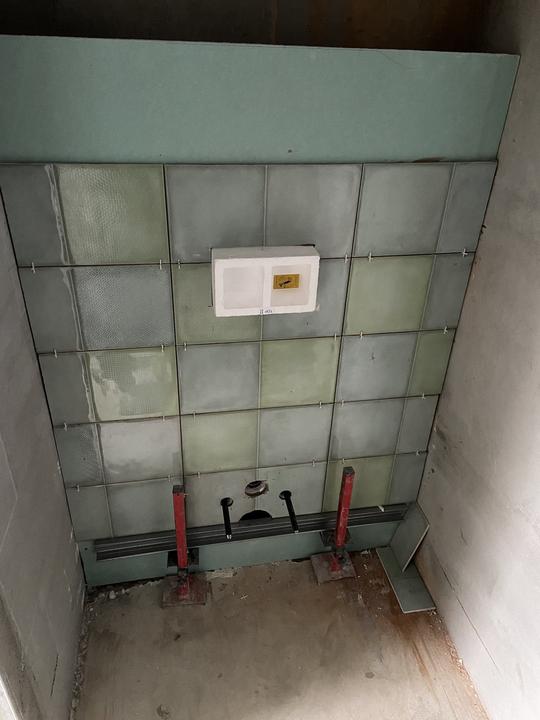

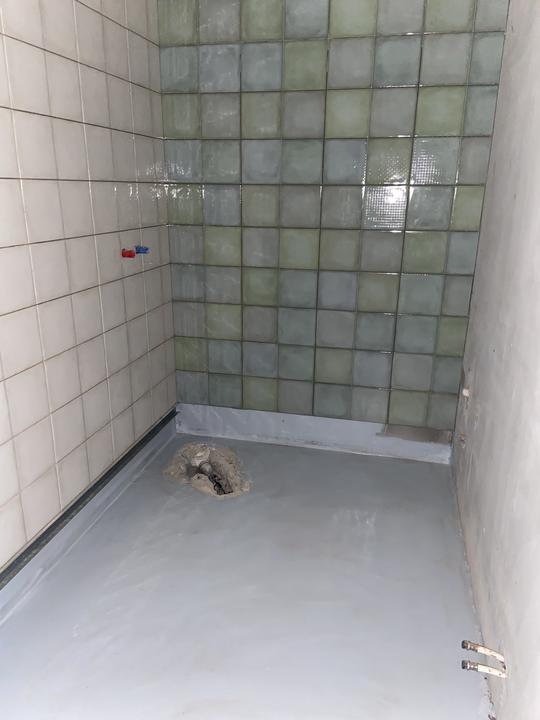

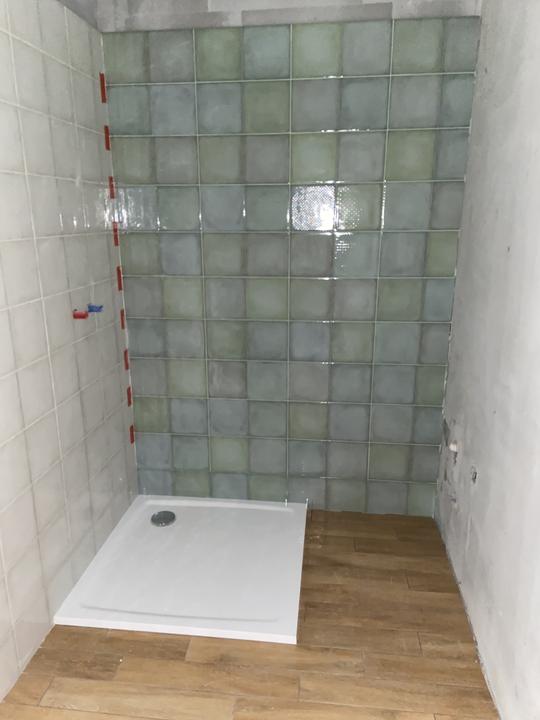

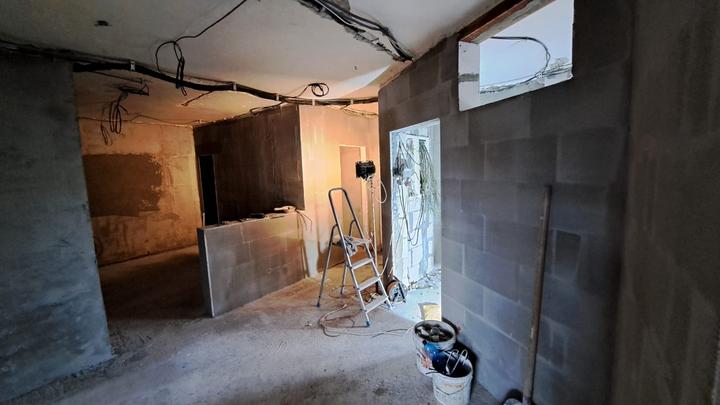

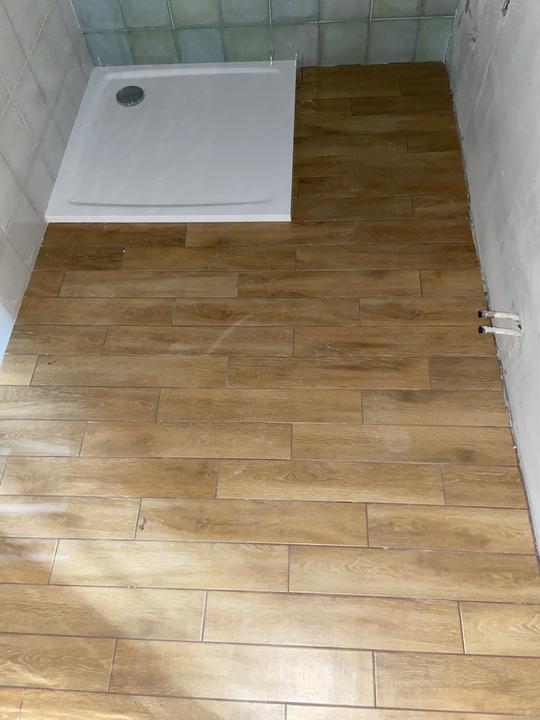

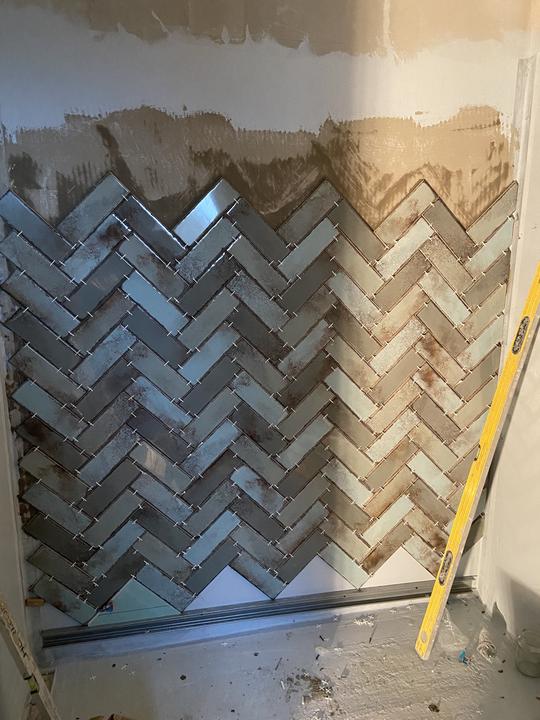

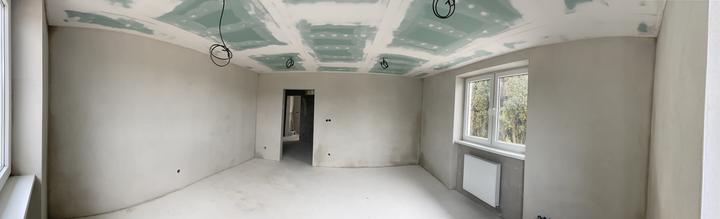

Po niveláku cca do 5.3.2023 hotové sadrokartóny a prebieha obkladanie 2 kúpeľne 😉

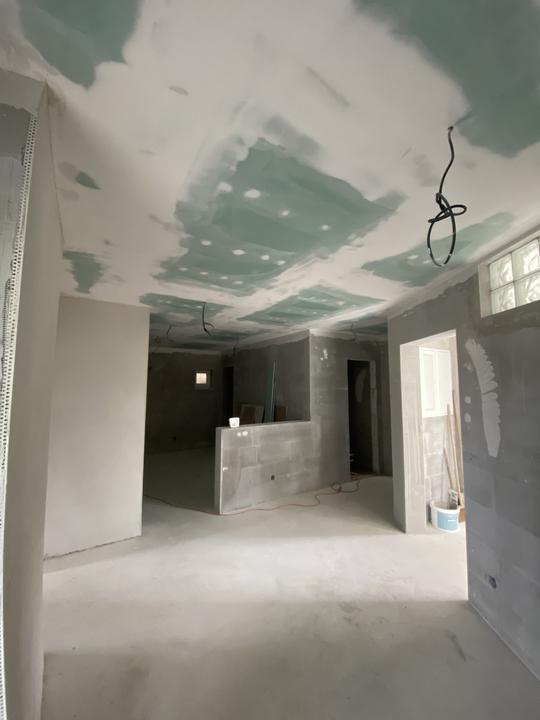

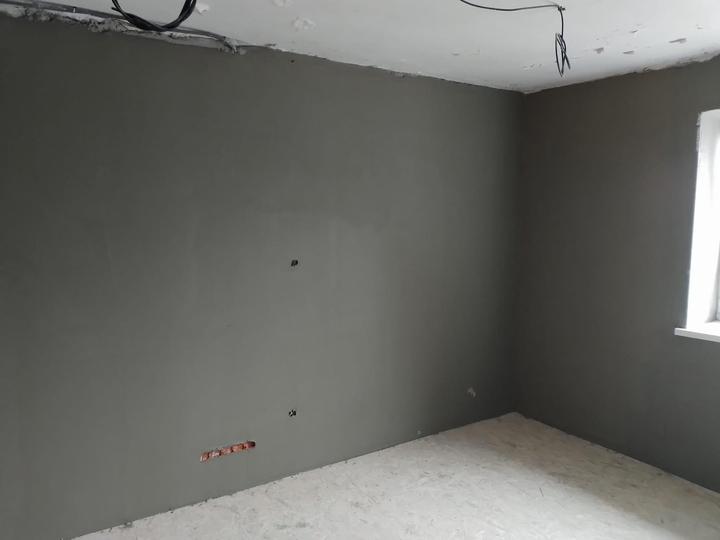

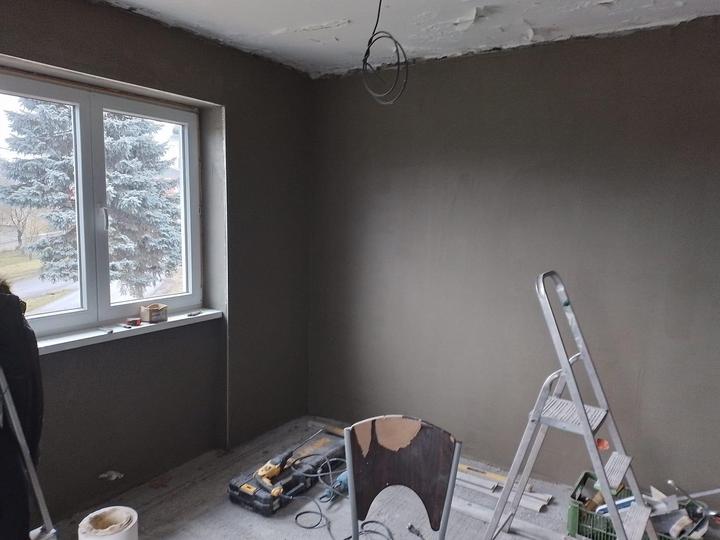

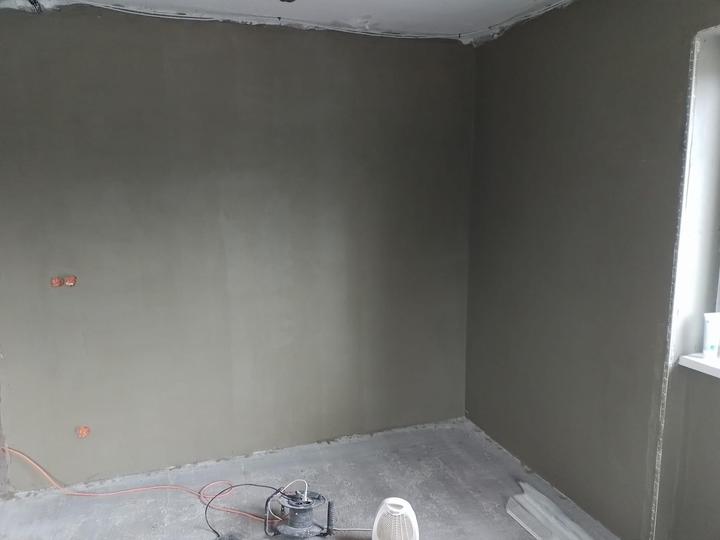

9.3.2023 stropy vybrúsené a začínajú naťahovať finálnu omietku

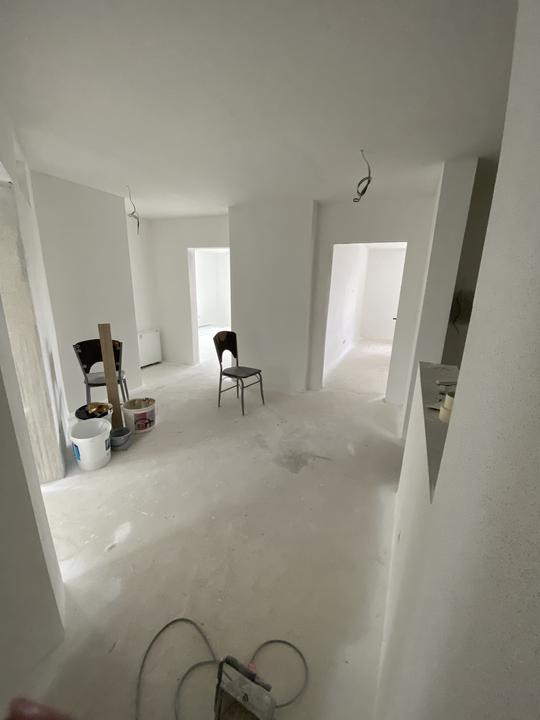

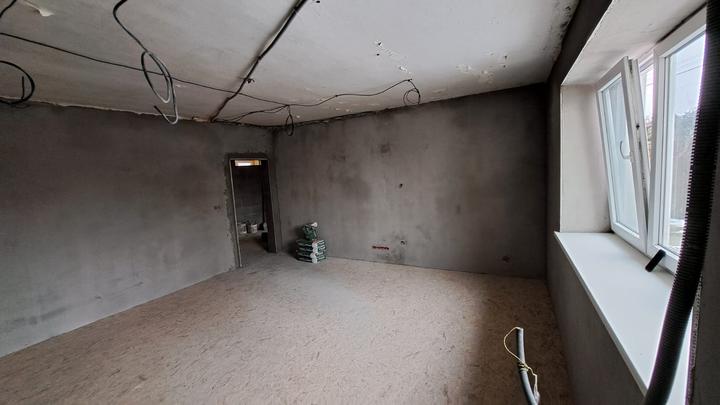

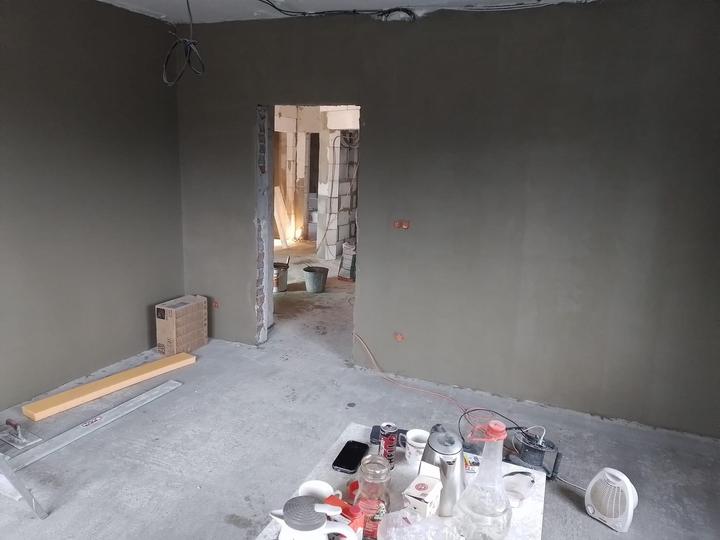

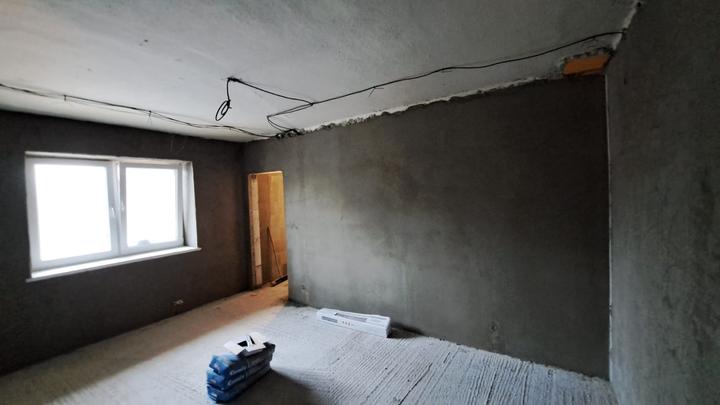

23.3.2023 dorobené vnútorné omietky….stavebné práce ukončené

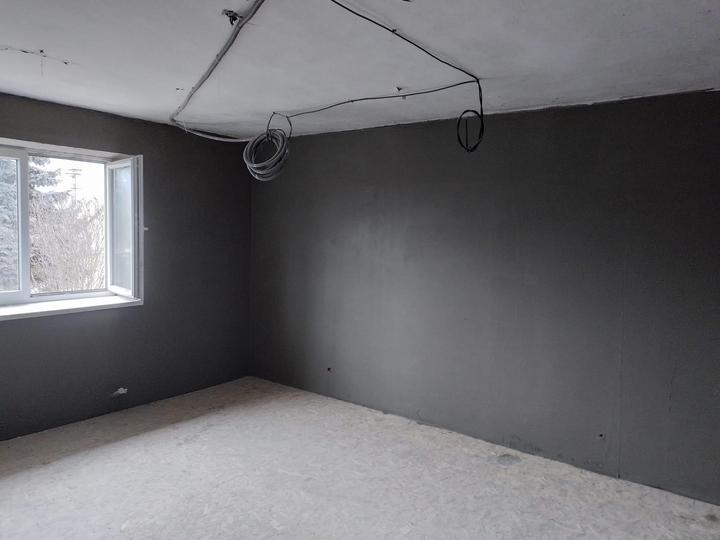

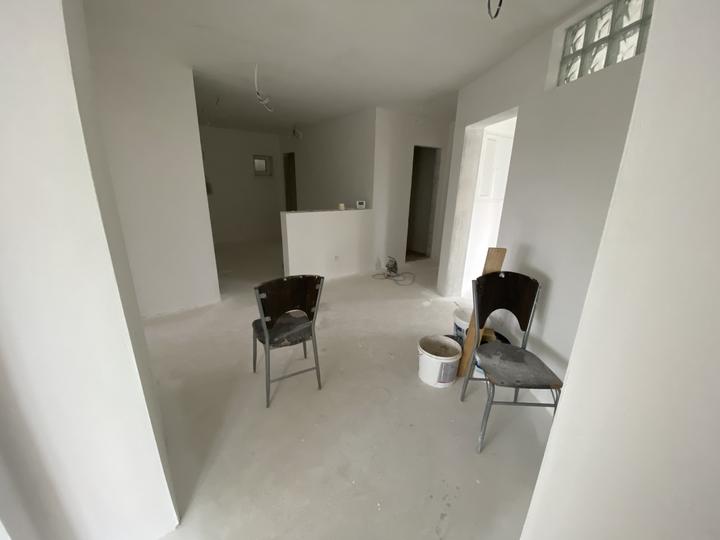

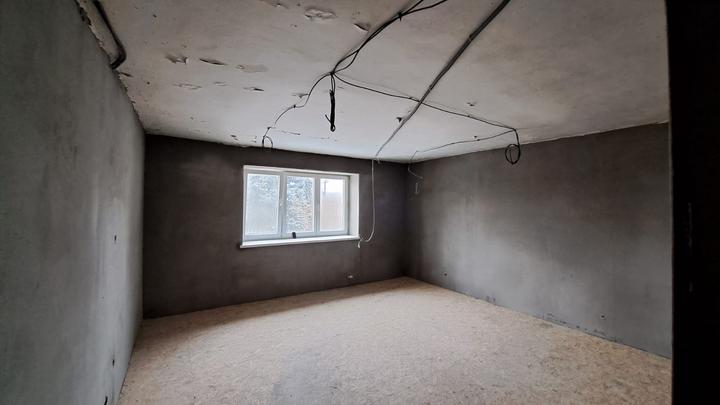

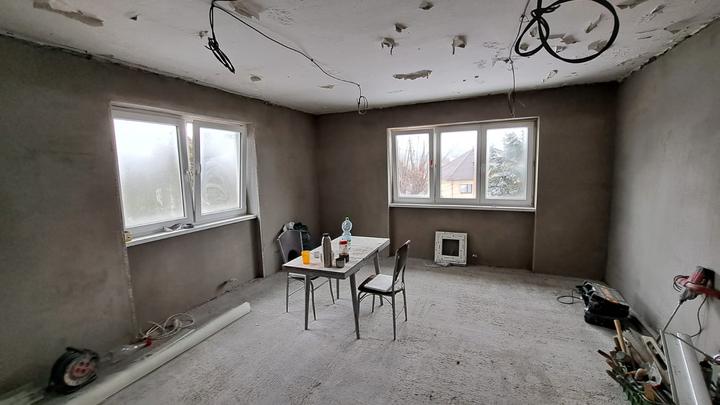

28.3. Interiér vymaľovaný 😊

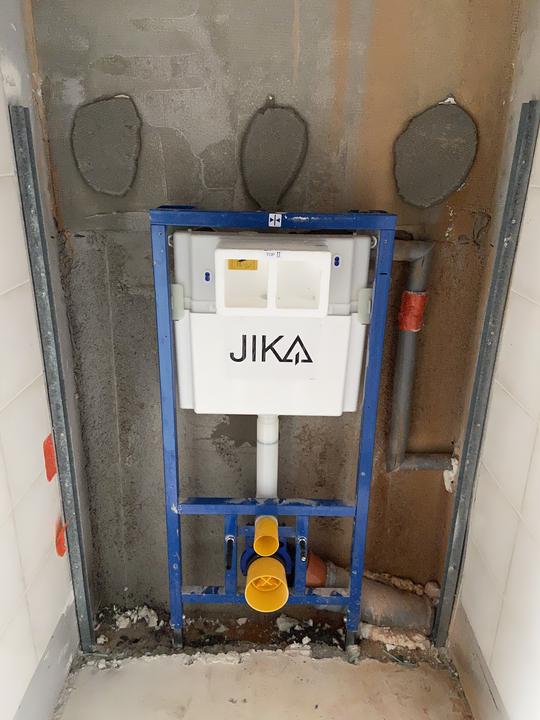

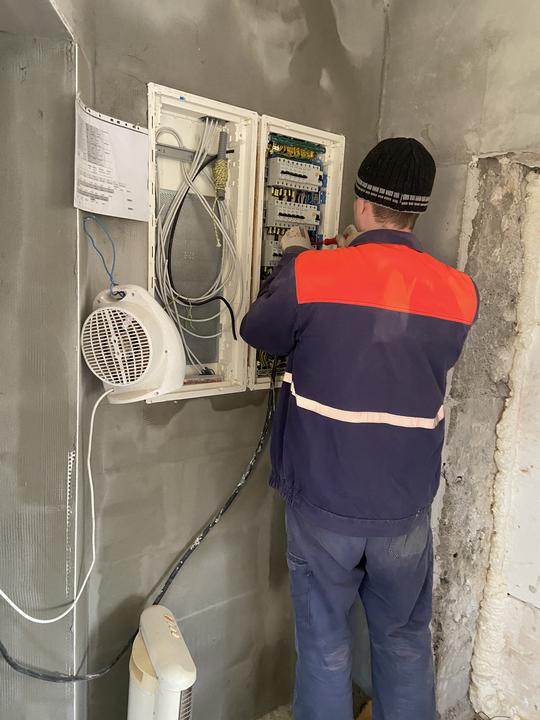

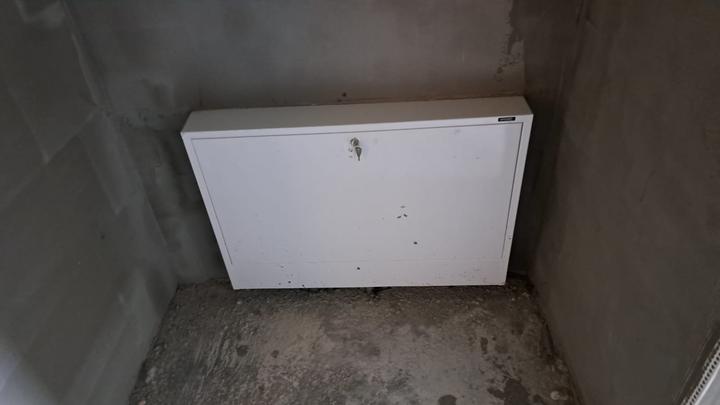

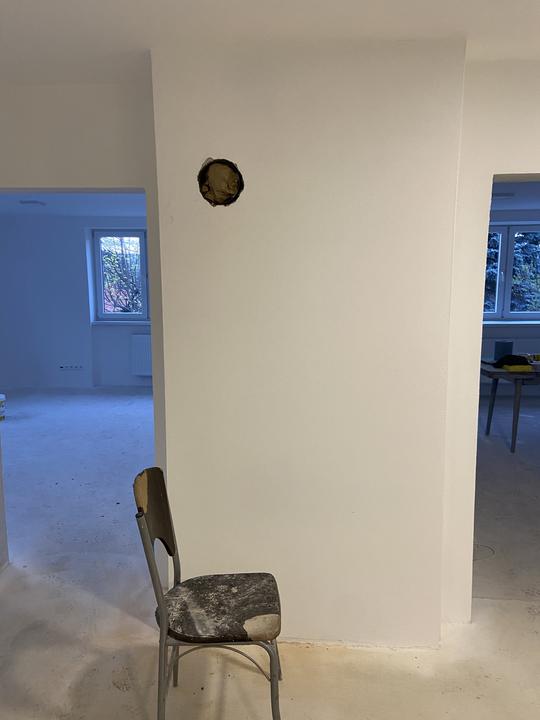

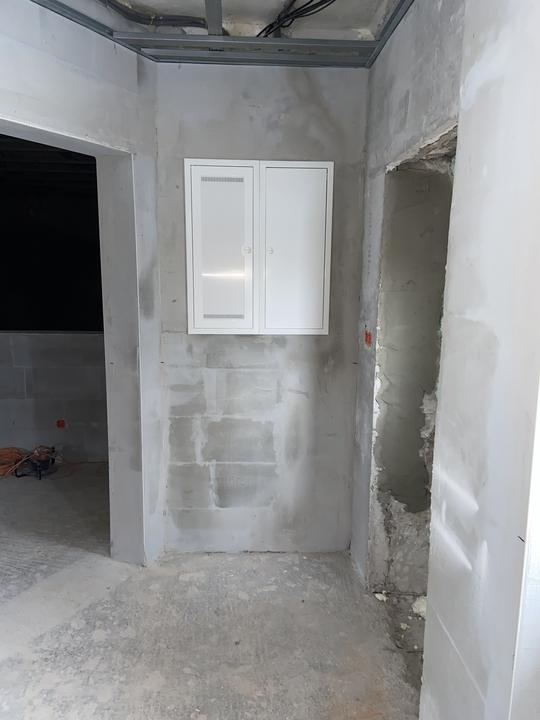

1.4. Uzemnie

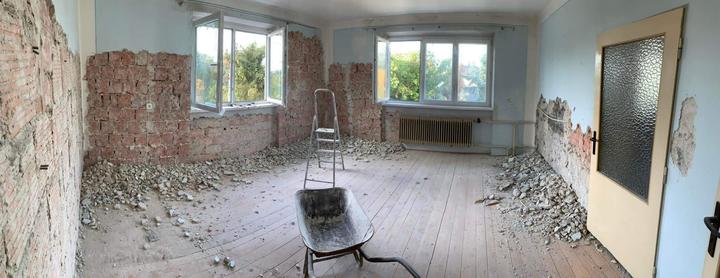

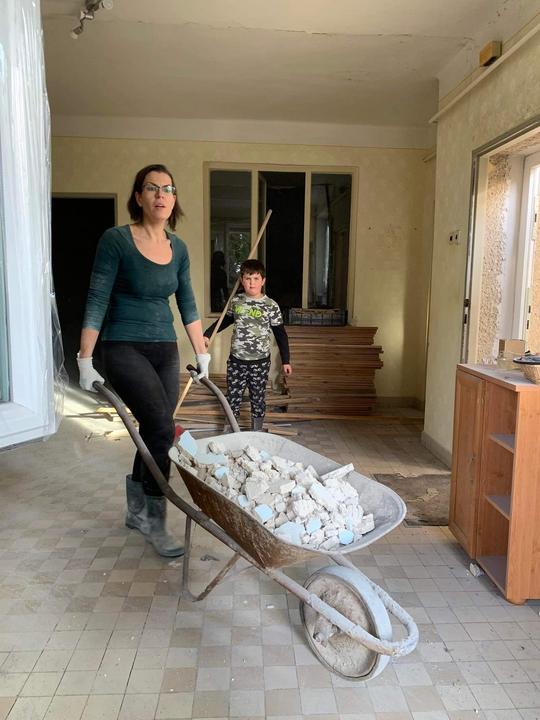

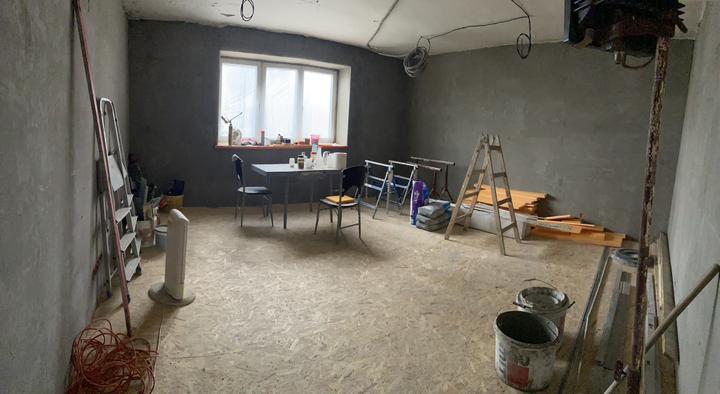

Začíname prvé hrubé čistenie (konečne)

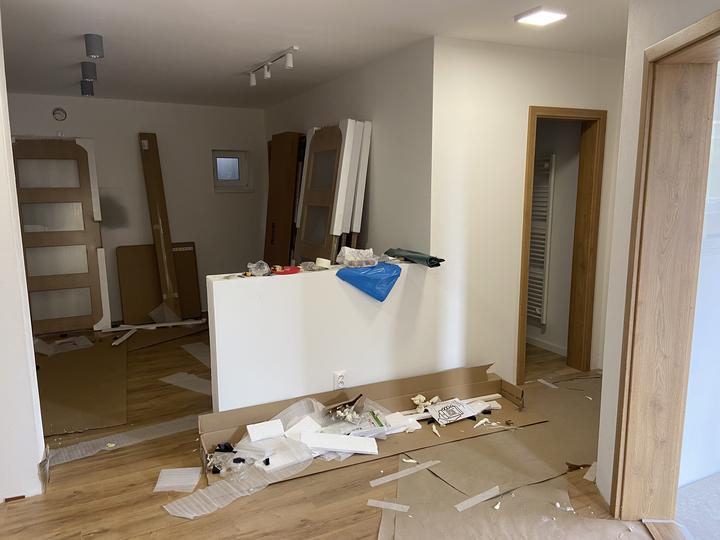

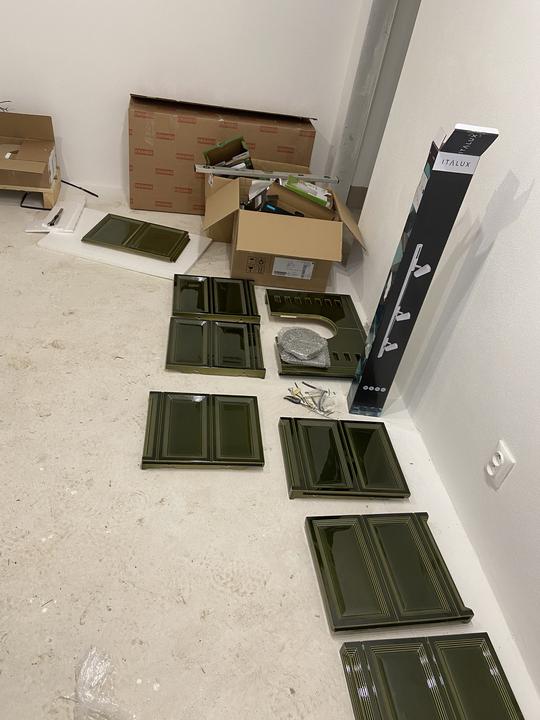

Čakáme na objednaný nábytok, kuchyňu atd.

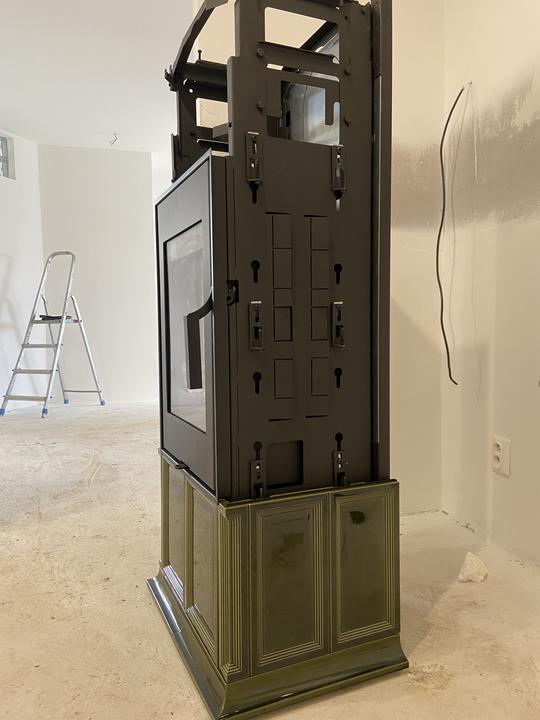

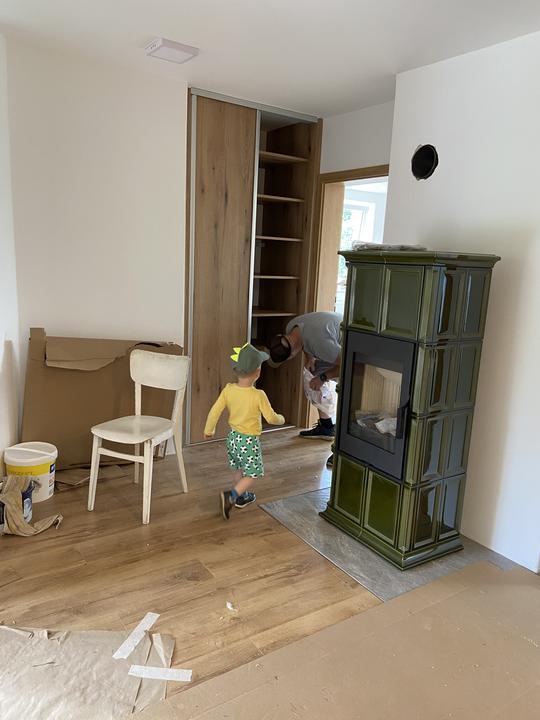

Rozhodli sme sa pre kachľovú piecku, na ktorú nám zadali čakaciu dobu 1 rok🫣(Hein-gremio).
Aaaale naštartovali sme google a nakoniec sme ju zohnali skladom v Martine 😂. Takže prišla pár dní pred vyvložkovaním komína.

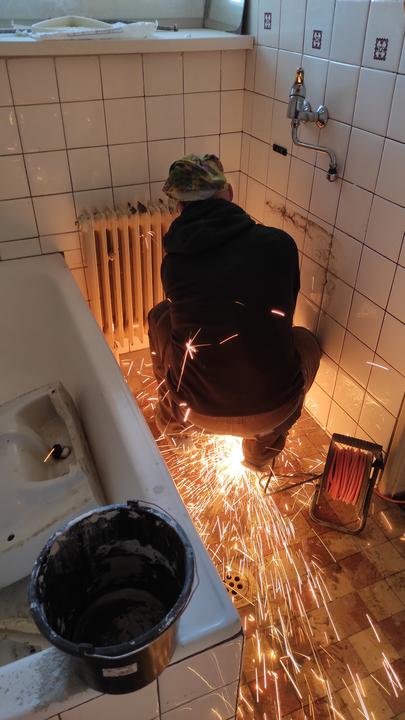

20.4. Vyvložkovaný komín

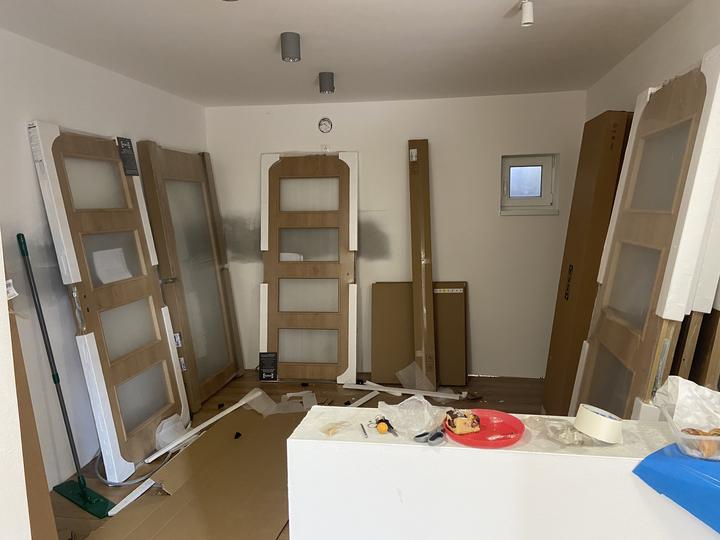

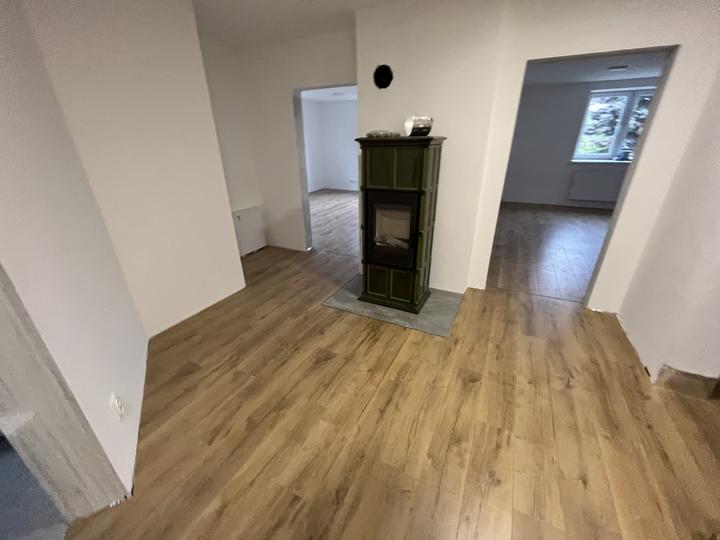

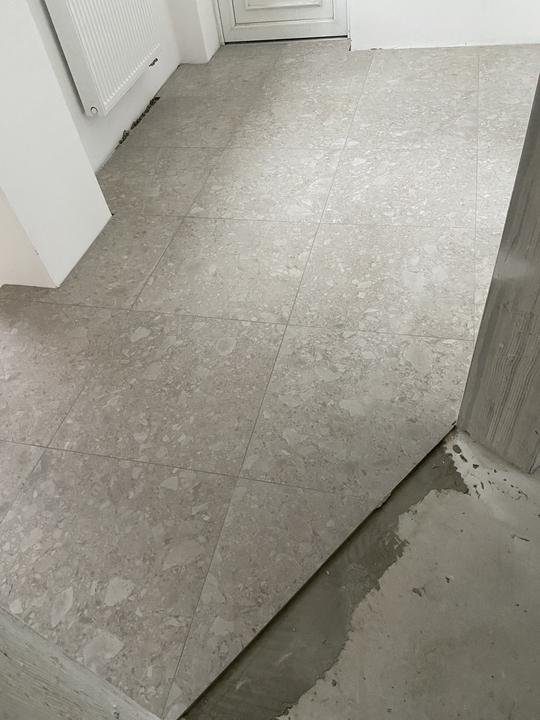

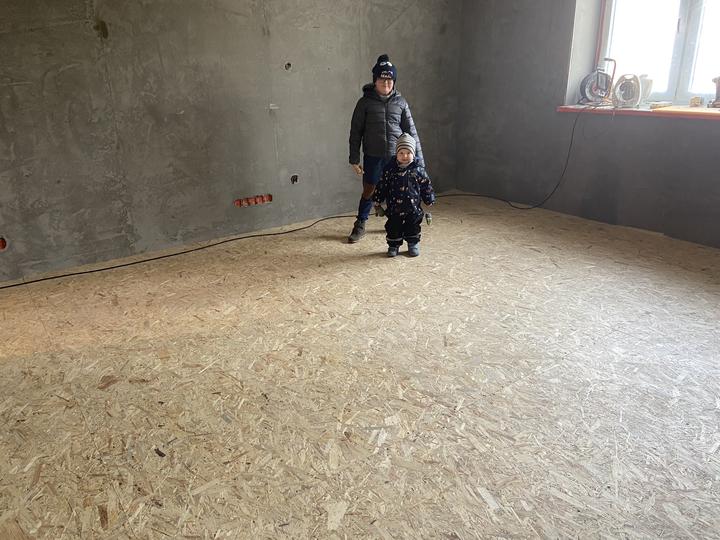

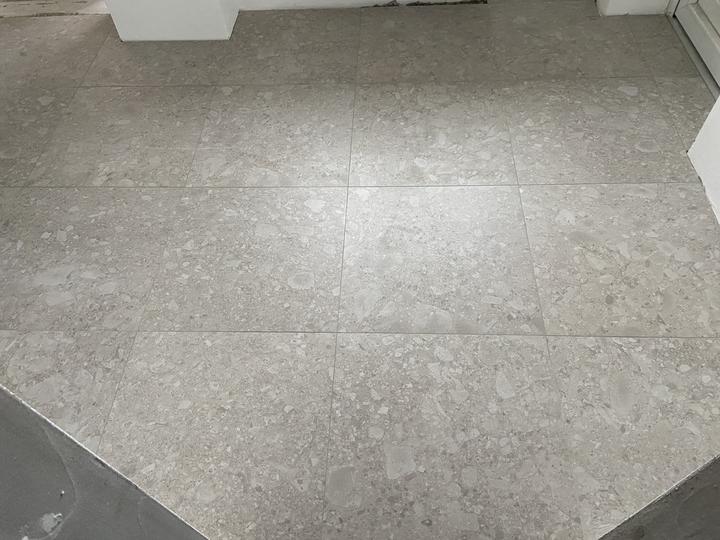

V máji sa položili podlahy, osadili interiérové dvere, deťom prišli skrine a postele :-)

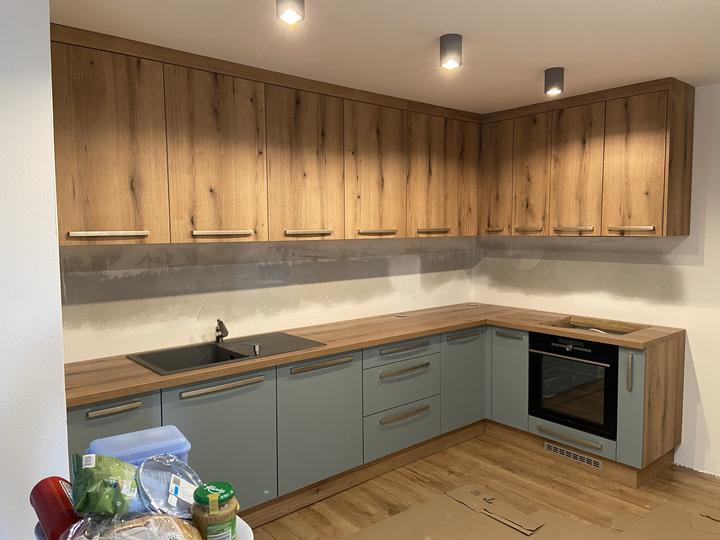

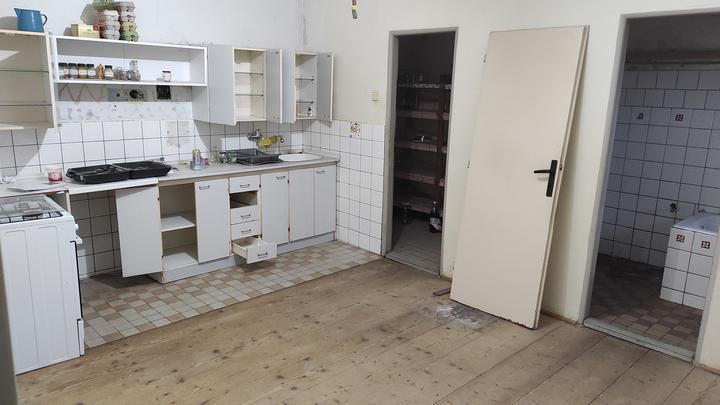

1.6.2023 na deň detí - namontovaná kuchynská linka
